Viikkotiedote 3/2020

Pakilanpuiston allianssi - Työmaan viikkotiedote 22.1.2020

Työmaatilanne

Betonirungon elementit on nyt saatu asennettua, lukuun ottamatta toukokuussa asennettavaa alapohjaa, joka on nyt auki nosturin nostoalueena puurunkoasennusta varten. Sääsuojan asennus uudisosalla valmistuu helmikuussa.

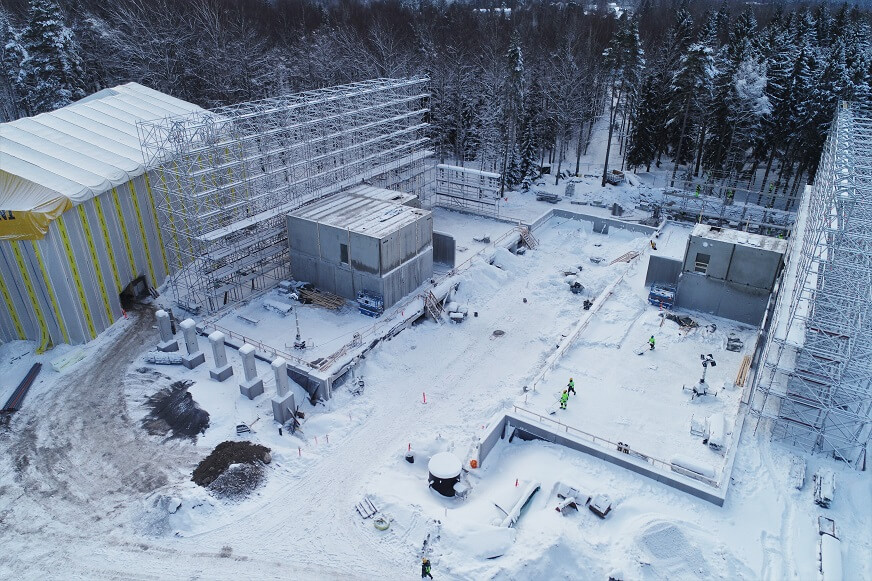

50859167701_c91bf1efc0_o.jpgVaikka talvinen sää on ollut pääosin mukavaa, on se tarkoittanut työmailla luonnollisesti myös paljon lumitöitä.

Uudisosalla aloitetaan seuraavaksi puurunkoasennus (vko 6) sekä väestösuojan alapohjan työt (vko 7).

Vanhan koulun osalta käynnissä ovat parhaillaan alapohjan täyttötyöt, D-lohkon vesikaton purku ja katualueen vesiliitostyöt. Korjauspuolella aloitetaan seuraavaksi tekemään kevyitä väliseiinä, (vko 4) korkean osan (E) sääsuojaa (vko 6) sekä alakattotöitä (vko 7).
