Viikkotiedote 7/2026

C-rakennuksen kuulumiset

Työmaalla työt ovat edenneet pääosin konepurun ja maatöiden merkeissä. Tekniikkatunnelilla aloitettu ensimmäisen anturavalun valmisteluja.

Käynnissäolevat työvaiheet:

  • Konepurku K2 ja K3 maanalaiset rakenteet
  • Ponttiseinien ankkuriporaukset
  • Kaivuutyöt



Tekniikkatunnelin ensimmäisen anturan valu lähestyy

.

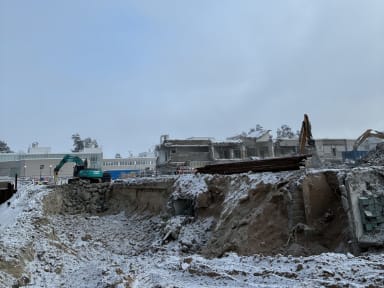

K2 maanpäällisten purkutyöt etenevät

.



K2 ja K3 maanalaiset osat kaivettu esille purkua varten

.
