Viikkotiedote 17/2024

Nummen koulutalon peruskorjaus

Alkavat työvaiheet:

  • A osalla 1.kerroksen lattioiden töitä aloitetaan

Käynnissä olevat työvaiheet:

  • Purkutyö A ja B 1.kerroksessa
  • Pintojen paikkaustyöt
  • Ikkunasmyygien paikkaukset
  • Saumaukset ja tiivistykset
  • Ikkunoiden vaihtotyö A ja B osalla
  • Kipsiväliseinätyöt A ja B osalla
  • Timanttiporaus
  • B osan lattiavalut ja loppujen plaanojen valmistelu

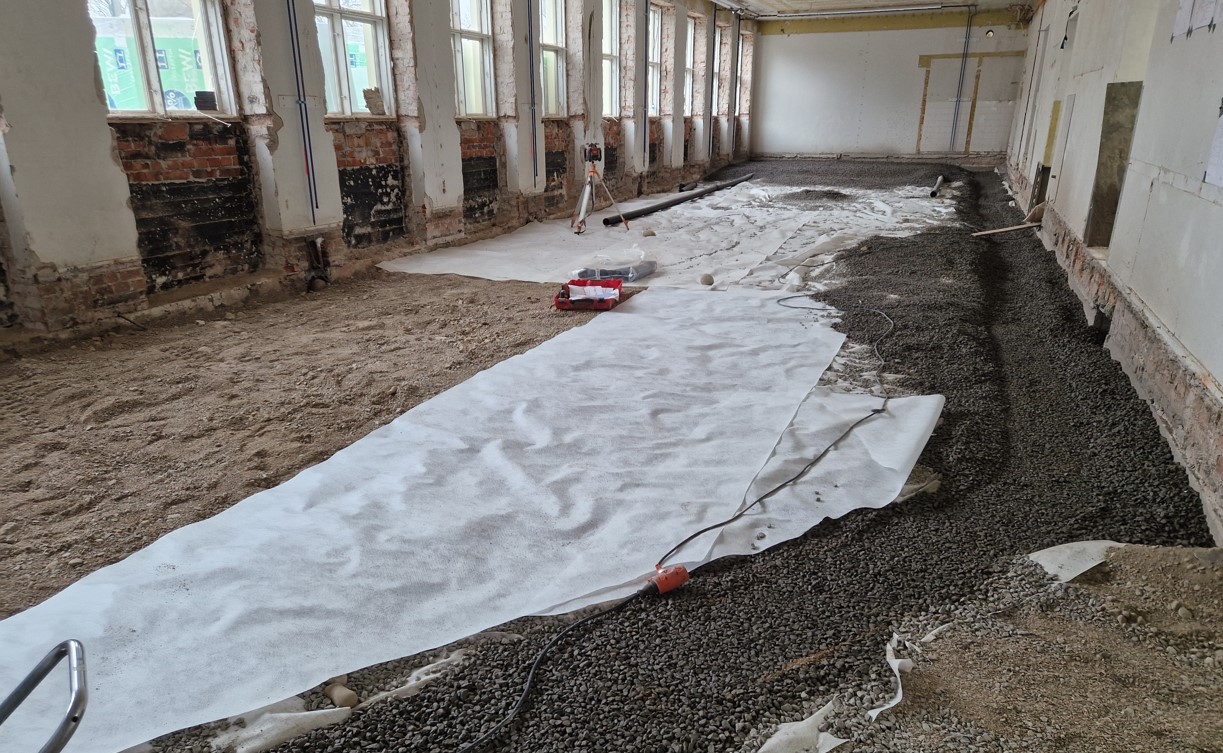

B 1.kerroksen ruokasalin lattian pohjatyöt käynnissä

  • LVV, IV ja sähkötyöt

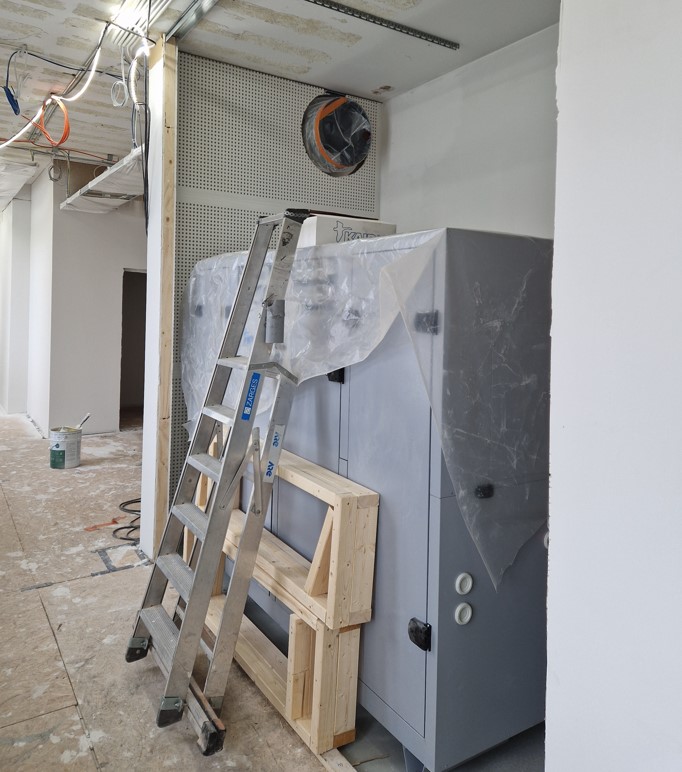

IV koneiden asennus kerroksissa käynnissä

  • Massa lattioiden työt IV konehuone tiloissa A ja B osalla

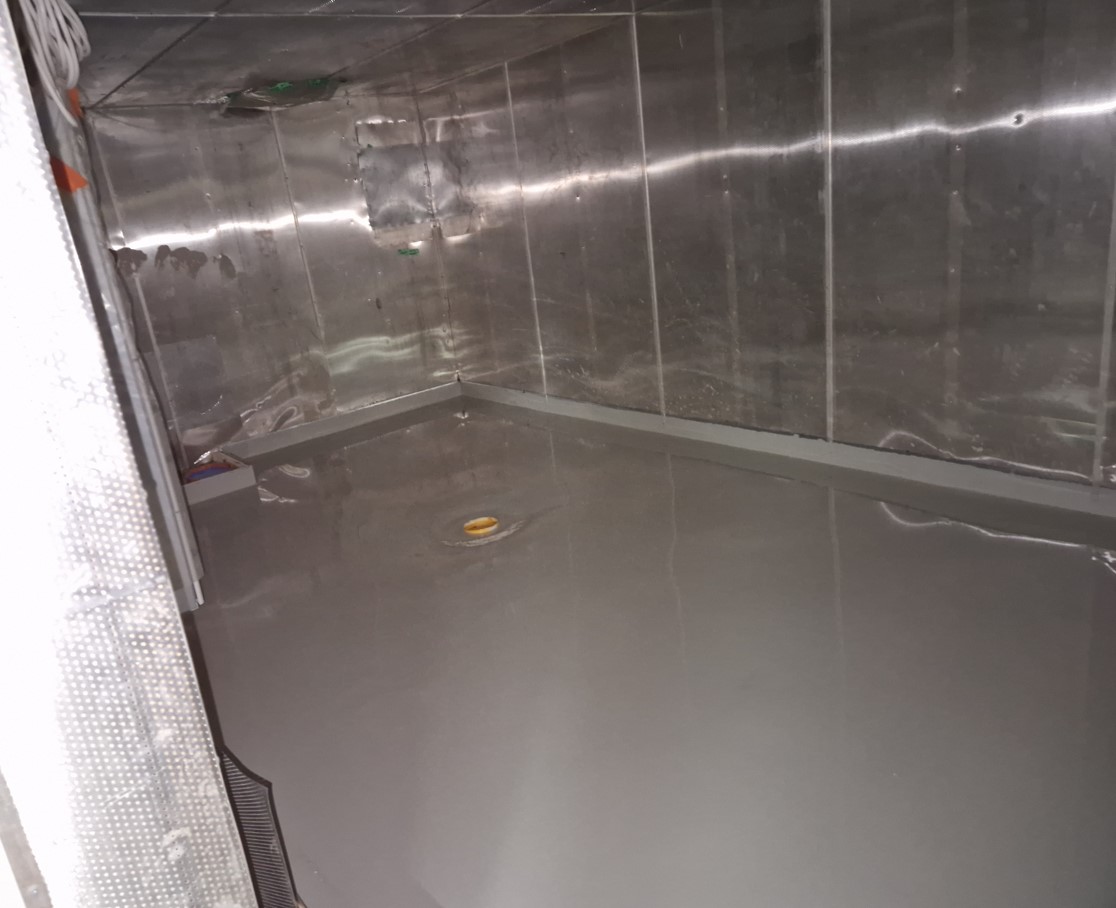

A 4.kerroksen pienemmän IVKH:n lattia pinnoitettu

  • A osan 1.kerroksen katon levytys työt
  • Seinien tasoitus ja maalaustyöt B osalla

B 4 kerros tasoitus- ja maalaustyö käynnissä

  • B 4.kerros ivkh runkotyöt käynnissä

C osa:

  • Hissikuilun rakennustyöt ja sokkelin vierustäyttö
  • Timanttiporaus
  • Putki ja sähkötyöt
  • Pintojen paikkaustyöt
  • C liikuntasalin lattian työt

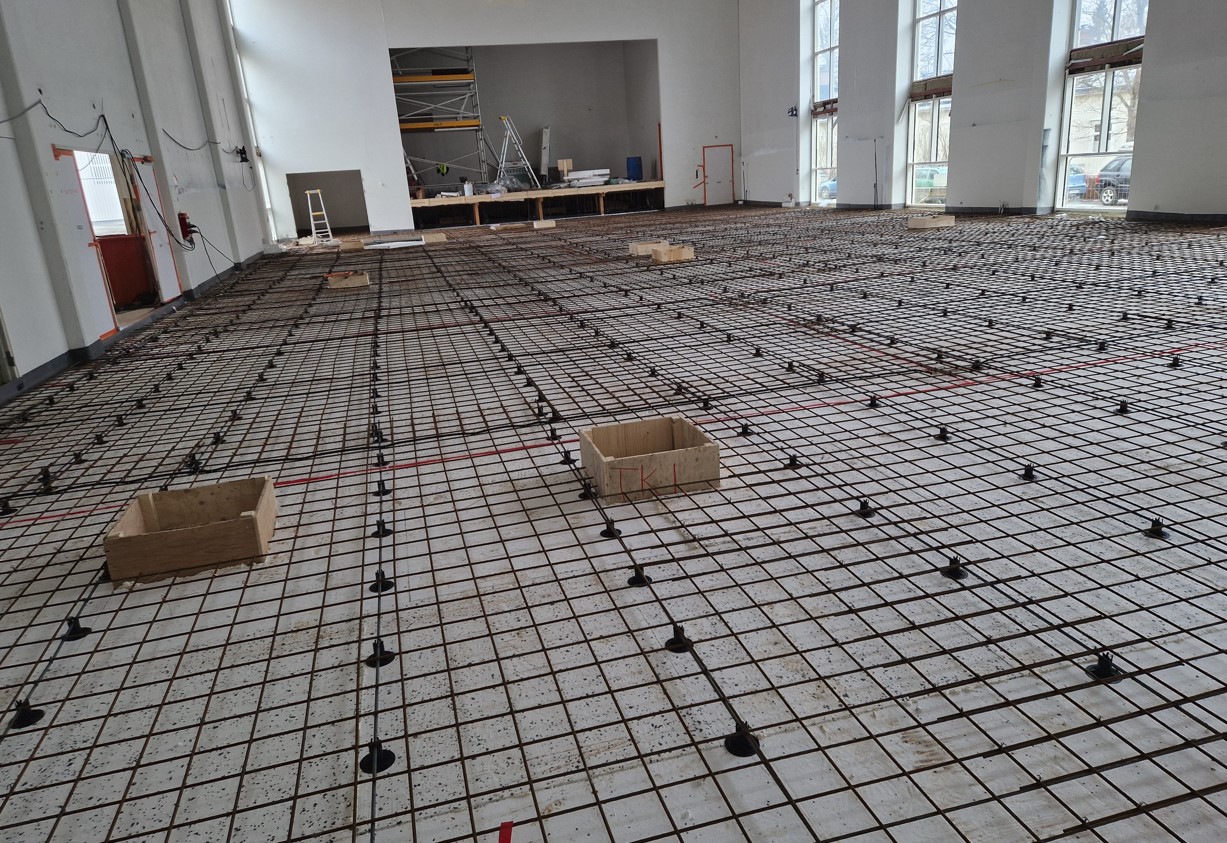

Lattian raudoitus valmis

  • Laatoitustöitä aloitellaan C osassa

C osan kellarissa laatta pohjien teko aloitettu

Työmaan informaatio:

  • TR mittaus 25.4.2024 96,65 %
  • Sovi vierailuista etukäteen ja ilmoittaudu aina työmaatoimistoon, kun tulet työmaalle. Kulku työmaalle vain henkilökulkuportista.
  • Henkilöautojen pysäköinti on kielletty työmaan aitojen sisäpuolella.
  • Työmaa huomioi koulujen alkamisen huolehtimalla porttien kiinniolosta myös työmaan aukioloaikoina klo 07:00-15:30. Läheisillä katualueilla noudatettava erityistä varovaisuutta koululaisten suhteen.
