Työmaatiedote vko 26/2025

Metallimiehenkuja 6–8:n louhintatyöt edistyvät aikataulussa ja purkutyöt jatkuvat edelleen korjausosilla vesikattopurkuina.

Korjausosien rakenteiden vahvistustyöt sekä perustustyöt ovat myös käynnistyneet.

Otaniementien puoleisen torninosturin kasaus suoritetaan 7.–9.7.2025.

Liikennejärjestelyt muuttuvat 30.6. alkaen, kun Metallimiehenkuja 6–8 muutetaan työmaan kohdalta yksisuuntaiseksi työmaa-alueen laajentuessa työmaan puoleiselle kaistalle.

Kaksisuuntainen huoltoliikenne säilyy Metallimiehenkuja 3:ssa sekä kadun alkuosassa.

Liikennesuunnitelma 30.6. alkaen:

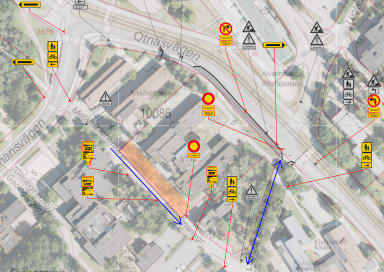

Metallum-hankkeen liikennesuunnitelma 30.6. alkaen



Räjäytykset tehdään arkipäivisin seuraavissa aikaikkunoissa:

  • 9.30–9.45
  • 11.15–11.30
  • 13.30–13.45
  • 15.30–15.45



Työmaamme työskentelyajat ovat:

  • arkisin klo 7.00–19.00
  • lauantaisin klo 7.00–17.30
  • sunnuntaisin tarvittaessa klo 7.00–15.30.



Melutyöt tehdään arkisin klo 7.00–18.00 ja tarvittaessa joka toinen lauantai klo 9.00–17.00.

Jalankulkijoita kehotetaan kiinnittämään erityistä huomiota työmaan lähellä liikkuvaan raskaaseen liikenteeseen sekä noudattamaan työnaikaisia liikennejärjestelyitä ja liikenteenohjausta.
