Viikkotiedote 37-38/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 37 TR- mittaustulos oli 99,42% ulkoisessa kalibrointimittauksessa.
Viikon 38 TR- mittaustulos oli 99,61% työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne

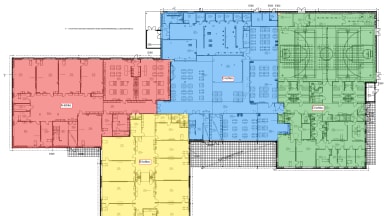

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Talotekniikan asennustyöt
- Kalusteasennukset 1. ja 2.krs
- Valmistukeittiön koneiden ja laitteiden kytkentä
- Varusteasennukset
- Ovien lukitus- ja heloitustyöt
- Loppusiivous 1. ja 2.krs
- Sisäpuolen laakaovien asennus 1.krs
- Urakoitsijoiden itselleluovutukset ja viimeistelytyöt 2.krs
- Liikuntasalivarusteiden asennus
- Oppilaslokeroidon, pukukaappien ja naulakoiden asennus

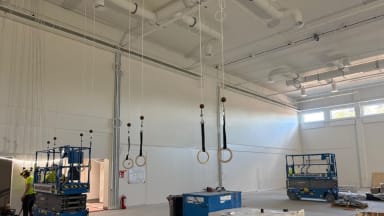

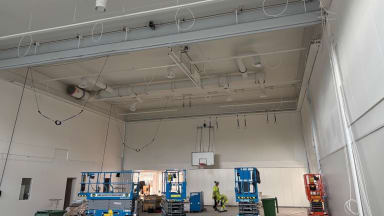

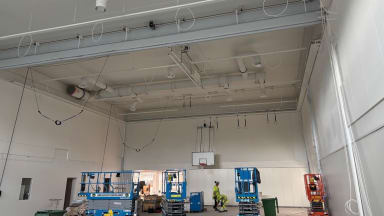

Kuvat: Liikuntasalin varustelu käynnissä

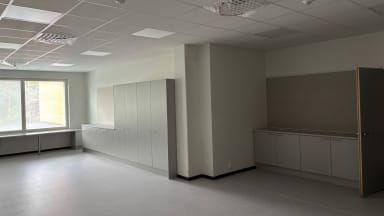

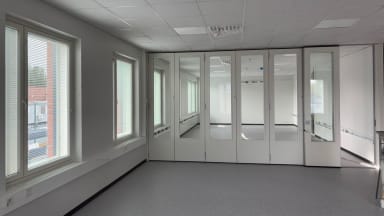

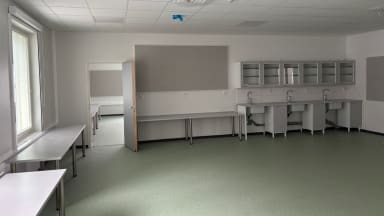

Kuvat: Viimeistelytöt käynnissä 2.krs kaikilla lohkoilla

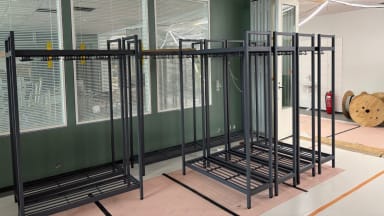

Kuva: Käytävän naulakot odottavat asentamista

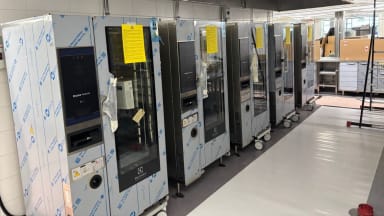

Kuva: Valmistuskeittiön koneet asennettu ja kytkennät käynnissä.
Valmistuneet työvaiheet:
- Maanrakennustyöt
- Valmistuskeittiön koneiden ja laitteiden asennus

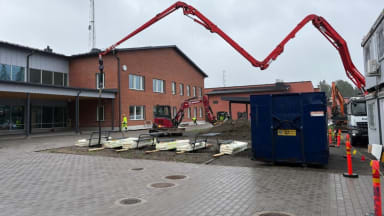

- Vaihe 1 asfaltointityöt
- Alakattolevytykset 1.krs D-lohko
- Vaihe 1 viher- ja kivityöt

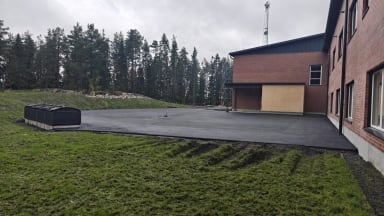

Kuvat: Vaiheen 1 asfaltointityöt valmistuneet

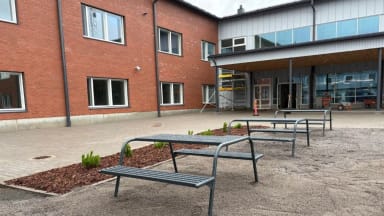

Kuvat: Vaiheen 1 pihavarusteiden asennus
Alkavat työvaiheet:
- Listoitustyöt 1.krs C- ja D-lohko
- Varavoimakoneen teräsrunko
- Katosten peltityöt
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
