Viikkotiedote 35-36/2025

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 36 TR- mittaustulos oli  98,95% työmaan sisäisessä mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D



Käynnissä olevat työvaiheet:

  • Talotekniikan asennustyöt
  • Maanrakennustyöt
  • Valmistuskeittiön koneiden ja laitteiden asennus
  • Kalusteasennukset 1. ja 2.krs
  • Varusteasennukset
  • Ovien lukitus- ja heloitustyöt
  • Loppusiivous 2.krs
  • Sisäpuolen laakaovien asennus 1.krs
  • Urakoitsijoiden itselleluovutukset ja viimeistelytyöt 2.krs

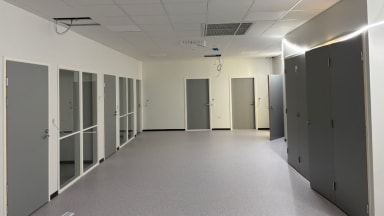

Kuva: Laakaovien asennus käynnissä 1.krs



Kuva: Ruokasalin ruoanjakelulinjaston asennus käynnissä
Kuva: Liikuntasalin talotekniikka-asennukset käynnissä









Kuvat: 2.krs viimeistelytyöt ja loppusiivous käynnissä



Valmistuneet työvaiheet:

  • Alakattojen rungot ja tekniikkalevyt 1.krs C- ja D-lohko
  • Alakattolevytys 1.krs C-lohko pääosin
  • Liikuntasalin akustiikkalevyjen asennus
  • Luokkahuoneiden seinän akustiikkalevyjen asennus 2.krs
  • Taiteseinien asennustyöt
  • Kodinkoneet, kotitalous ja kabinetti
  • D-lohkon katoksen kermityöt



Kuva: Taiteseinät asennettu
Kuva: Kotitalousluokan kodinkoneiden asennus käynnissä

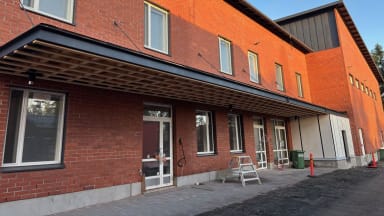

Kuva: D-lohkon sisääntulokatoksen työt käynnissä



Alkavat työvaiheet:

  • Takapihan asfaltointityöt
  • Ovi- ja ikkunalistoitus 2.krs
  • Liikuntasalivarusteiden asennus



Kuva: Takapiha ajoväylän asfalttipohjien teko käynnissä



Kuvat: Liedon uuden keskuskoulun harjannostajaisia ja aikakapselin muurausta vietettiin 28.8.2025



Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
