Viikkotiedote 33/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 33 TR- mittaustulos oli 99,45% ulkoisessa kalibrointimittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!

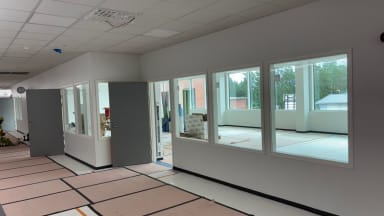

Kuva: Työmaalla järjestetään joka päivä aamutreeni, jonka tarkoituksena on herätellä ja valmistaa kehoa fyysisesti kuormittavaan työhön. Treenin tavoitteena on ehkäistä tuki- ja liikuntaelinvaivoja, ennaltaehkäistä työtapaturmien syntymistä, parantaa palautumista sekä kannustaa liikunnan lisäämiseen vapaa-ajalla.
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Talotekniikan asennustyöt
- Maanrakennustyöt
- Alakattojen rungot ja tekniikkalevyt 1.krs C- ja D-lohko
- Valmistuskeittiön koneiden ja laitteiden asennus
- Kalusteasennukset 1. ja 2.krs
- Novidalle ja Pajalle asennetavien talotekniikkavetojen kaivuutyöt
- Varavoimakatoksen perustustyöt
- Liikuntasalin akustiikkalevyjen asennus
- Varusteasennukset
- Luokkahuoneiden seinän akustiikkalevyjen asennus 2.krs
- Ovien lukitus- ja heloitustyöt
- Loppusiivous aloitettu ikkunoiden pesuilla

Kuva: FY-KE luokkien kalusteet viimeistelyä vaille valmiit

Kuva: Ruokasalin alakattorunkojen asennus käynnissä

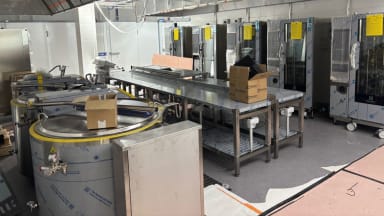

Kuvat: Valmistukeittiön koneiden ja kalusteiden asennus käynnissä

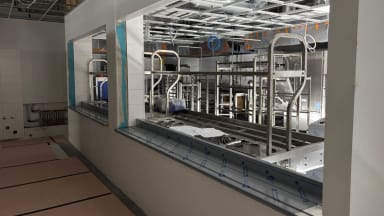

Kuvat: Akustiikkalevyjen asennus käynnissä liikuntasalissa ja luokkahuoneissa
Valmistuneet työvaiheet:
- Alakattojen levytys 1.krs A- ja B-lohko
- Keittiön sisääntulokatoksen puutyöt
- Sisäpuolen laakaovien asennus pääosin 2.krs
- Ikkuna- ja ovilistoitukset pääosin 2.krs
- Varavoimakatoksen perustus- ja laatan valutyö
- 1.vaiheen pihan laatoitustyöt
- D-lohko sisääntulokatoksen puutyöt
- Lukion rinteen verkkoaita asennettu
- Porraskaiteiden asennus

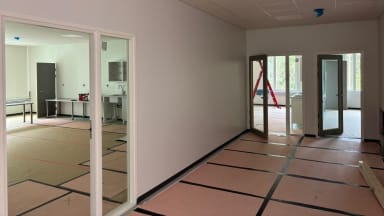

Kuvat: 2.krs sisäpuolen laakaovet asennettu

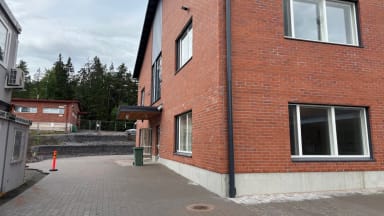

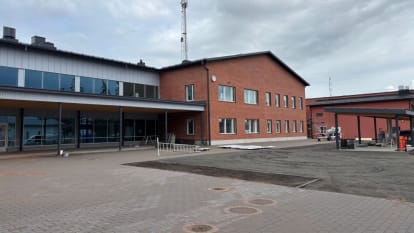

Kuvat: 1. vaiheen pihan laatoitustyöt valmiit

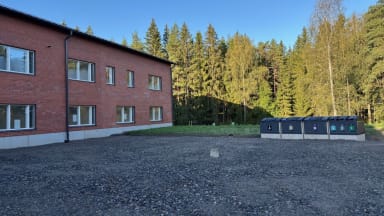

Kuva: Takapihan nurmikko istutettu ja ajoväylän rakennekerrokset asennettu

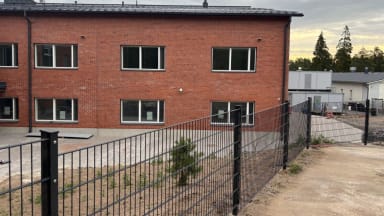

Kuva: Lukion rinteen verkkoaita asennettu

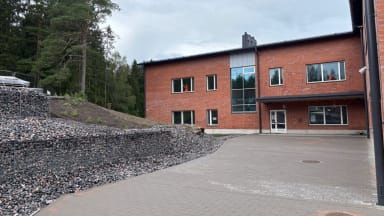

Kuva: Varavoimakoneen laatta valettu
Alkavat työvaiheet:
- Sisäpuolen laakaovien asennus 1.krs
- Ulkopuolen vedenpoistojärjestelmän töiden loppuunsaattaminen
- Urakoitsijoiden itselleluovutukset ja viimeistelytyöt 2.krs
- D-lohkon katoksen kermityöt
- Kodinkoneet, kotitalous ja kabinetti
- Taiteseinien asennustyöt
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
