Viikkotiedote 24-26/2025

NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.

Työturvallisuus

Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!

Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.

Työmaalla suoritetaan viikoittain turvallisuusmittauksia.

Viikon 25 TR- mittaustulos oli  98,76% työmaan sisäisessä mittauksessa.

Työmaa-alueella on työajan ulkopuolella kameravalvonta!

Työmaatilanne

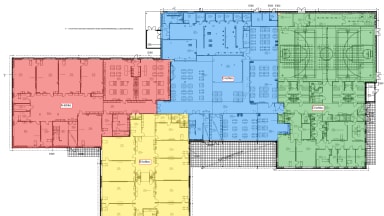

Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:

  • Talotekniikan asennustyöt
  • Maanrakennustyöt
  • Alakattorunkokojen ja tekniikkalevyjen asennus 1.krs B-lohko
  • Käytävien lattialaatoitukset C- ja D-lohko 1.krs
  • Valmistuskeittiön koneiden ja laitteiden asennus
  • Alakattojen yläpölypuhdistukset C-lohko 2.krs
  • Kalusteasennukset 1. ja 2.krs
  • Novidalle ja Pajalle asennetavien talotekniikkavetojen kaivuutyöt

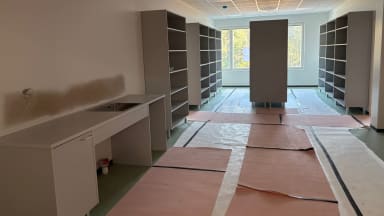

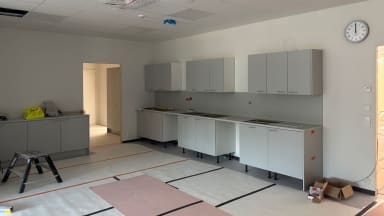

Kuvat: Kalusteasennukset käynnissä 2.krs

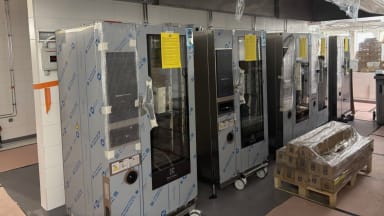

Kuvat: Valmistuskeittiön asennukset käynnissä

Kuva: Alakattorunko ja tekniikkalevyt asennettu 1.krs B-lohko

Valmistuneet työvaiheet:

  • Alakattorunkokojen ja tekniikkalevyjen asennus 1.krs A-lohko
  • Alakattolevyjen asennus 2.krs
  • Käytävien lattialaatoitukset C- ja D-lohko 1.krs
  • Sisääntulokatosten puutyöt C-lohko
  • Alakattojen yläpölypuhdistukset C- ja D-lohko 2.krs
  • Välituntikatoksen katon puutyöt
  • Välituntikatoksen huopatyöt
  • Liikuntasalin lattian tasoitustyöt
  • Sisäikkunoiden asennus
  • Epoksipinnoittet 1.krs D-lohko

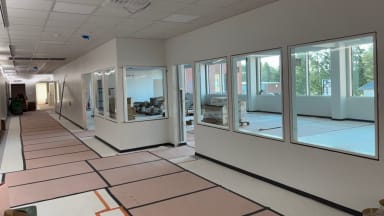

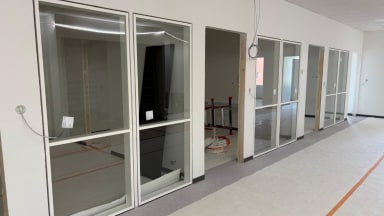

Kuvat: Sisäikkunat asennettu toisessa kerroksessa
Kuva: Varhan tilojen epoksipinnoite asennettu

Alkavat työvaiheet:

  • Sisäpuolen laakaovien asennus 2.krs

Rakentavin terveisin

NCC Suomi Oy:n työmaan väki
