Viikkotiedote 16-17/2025
NCC rakentaa uuden yläkoulurakennuksen Liedon kaupungille. Rakennettava koulu on noin 500 oppilaan yläkoulu, joka tarjoaa opetusta 7.–9. luokan oppilaille. Uusi koulurakennus valmistuu keväällä 2026. Rakennustöiden valmistuttua tontilla oleva nykyinen yläkoulukäytössä oleva koulurakennus puretaan ja piha-alueet viimeistellään vuoden 2026 loppuun mennessä.
Työturvallisuus
Rakennustyöt aiheuttavat muutoksia Koulumäen liikenne- ja pysäköintijärjestelyihin. Kaikille turvallisen ympäristön takaamiseksi on osoitettuja kulkureittejä, ohjeistuksia ja liikenteen kielto-, opastus- ja varoitusmerkkejä on noudatettava!
Jokaisen työmaalla työskentelevän ja vierailevan henkilön tulee käyttää NCC:n yleisen ohjeen mukaisia suojavarusteita.
Työmaalla suoritetaan viikoittain turvallisuusmittauksia.
Viikon 17 TR- mittaustulos oli 97 ,9% työmaan sisäisessä mittauksessa.
Työmaa-alueella on työajan ulkopuolella kameravalvonta!
Työmaatilanne
Rakennuksen pohja on jaettu neljään lohkoon (A-D) alla olevan kuvan mukaisesti. Työt etenevät lohkoittan A--> B --> C -->D

Käynnissä olevat työvaiheet:
- Julkisivun peltityöt
- Talotekniikan asennustyöt
- Ilmanvaihtokoneiden asennus
- Mattotyöt D-lohko 2.krs
- Vedeneristys ja laatoitustyöt D-lohko 1. ja 2.krs
- Sääsuojan purkutyöt positio 4
- Maanrakennustyöt
- Maalaustyöt A-lohko 1.krs
- Alakattotyöt 2.krs B-lohko
- Tasoitetyöt B-lohko 1.krs
- Sisääntulokatosten puutyöt A- ja B-lohko

Kuva: A-lohkon sisääntulokatoksen teräsrunko asennettu ja puutyöt käynnissä.

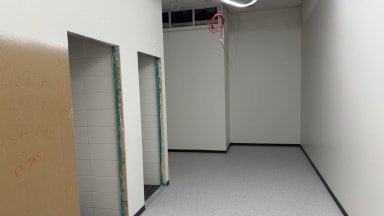

Kuva: Keittiö sisääntulokatoksen laatta valettu

Kuvat: Mattotyöt käynnissä D-lohkolla toisessa kerroksessa.

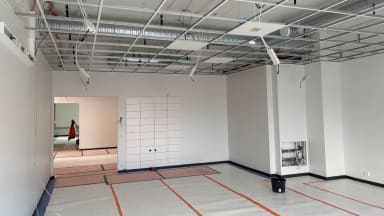

Kuva: Tasoitetyöt käynnissä B-lohko 1.krs

Kuva: Maalaustyöt käynnissä A-lohko 1.krs
Valmistuneet työvaiheet:
- Tasoitetyöt A-lohko 1.krs
- Maalaustyöt D-lohko 2.krs
- Vedeneristys ja laatoitustyöt D-lohko 2.krs
- Mattotyöt C-lohko 2.krs

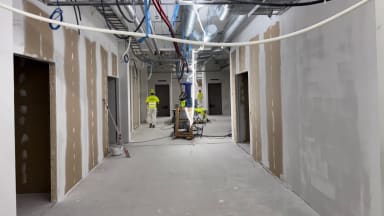

Kuva: Toisen kerroksen A-lohkon käytävän alakattorunko asennettu.
Alkavat työvaiheet:
- Ulko-ovien asennus
Rakentavin terveisin
NCC Suomi Oy:n työmaan väki
