Viikkotiedote vko 47/2021
Kirstinpuiston Helmi
Valmistuneet työt
- 4.krs elementtiasennustyöt
- 2.krs betonipintojen hiontatyöt
- VSS ulkoseinien eristystyöt
Käynnissä olevat työt
- 4.krs katon superlaattojen asennustyöt
- 4.krs rungon putkityöt
- 4.krs rungon sähkötyöt
- 2.-3.krs sähkötyöt
- 1.krs väliseinämuuraustyöt
Alkavat työt
- 4.krs katon superlaattojen saumavalut
- 5.krs elementtiasennustyöt
- 5.krs katon superlaattojen asennustyöt
- 5.krs rungon putkityöt
- 5.krs rungon sähkötyöt
- 3.krs betonipintojen hiontatyöt
- 1.krs putkityöt
- Ikkuna-asennustyöt
Työturvallisuus
- Viimeisimmän TR-mittauksen tulos 99,63 % (NCC:n kalibrointimittaus)
- Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
- Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
- Korona ohjeistus: https://www.ncc.fi/koronaviruksen-aiheuttamat-toimenpiteet-nccn-tyomailla/
Muuta

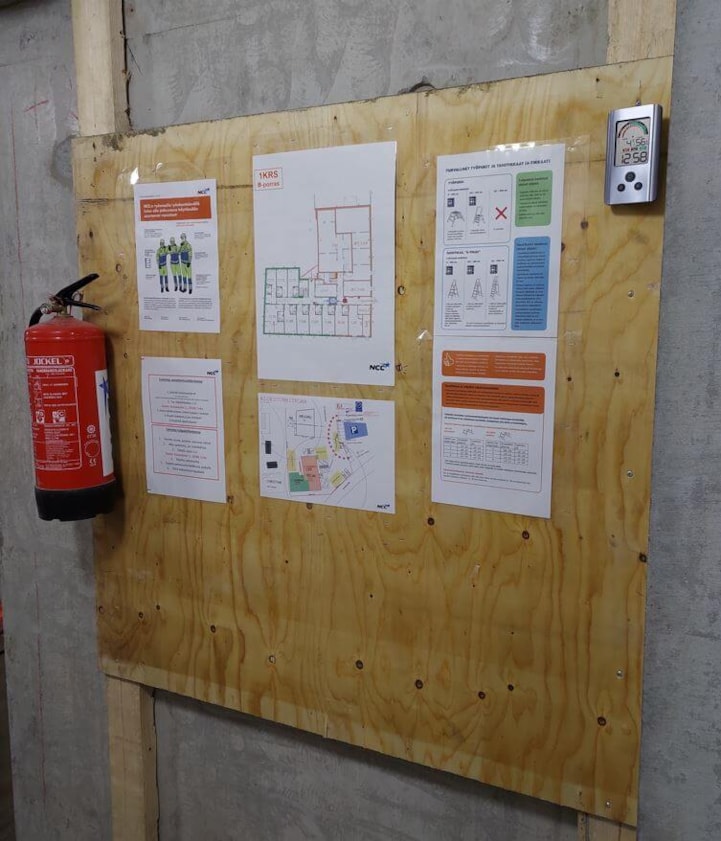

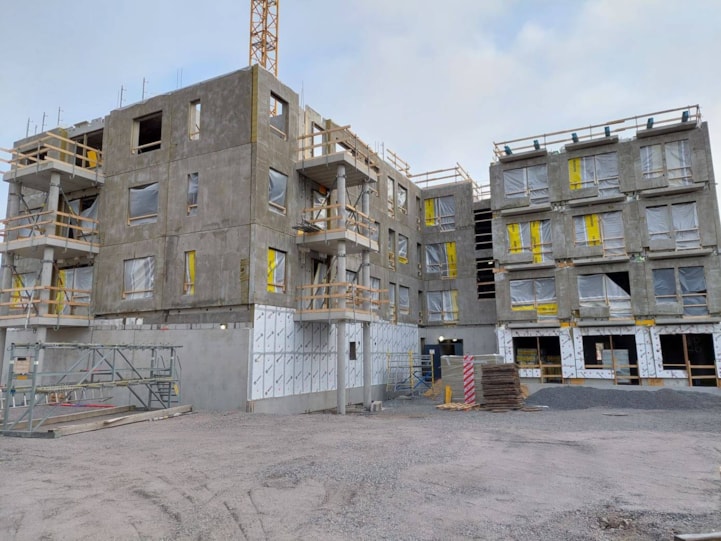

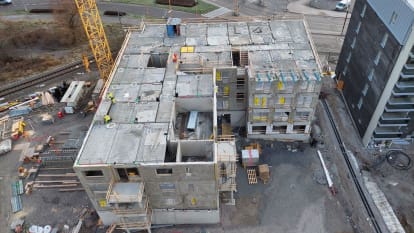

Kuvia
