Viikkotiedote vko 9
L-talo:

Asuntojen kalusteasennus on saatu valmiiksi L-talossa ja asentajat ovatkin hiljalleen siirtyneet K-taloon. Alla näkyvässä kuvassa on asennettu keittiöön liesituuletin. Käynnissä on laminaattiasennus, vesikalusteasennus, oviasennus sekä lvis-työt.

K-talo:

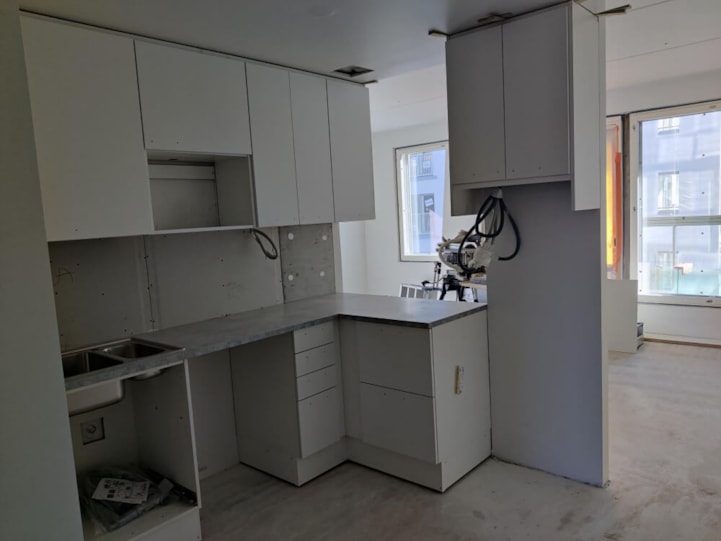

Käynnissä on eteisten ja keittiöiden kiintokalusteasennus, parvekkeiden kaide- ja lasitustyöt, lvis-työt, lämpölattiatyöt sekä tasoitus- ja maalaustyöt.

J-talo:
Käynnissä on lvis- työt ja kipsilevyväliseinien rungon asennus sekä 1. puolen levytys.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,27 % (Sisäinen mittaus, mitattu 4.3.2022)

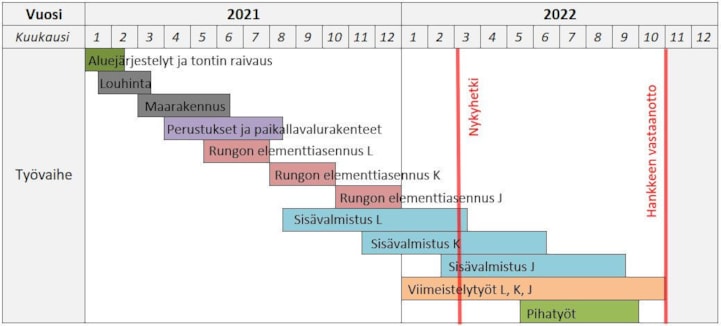

Aikataulu:
