Viikkotiedote vko 8
Työmaan kuulumiset ja käynnissä olevat työvaiheet:

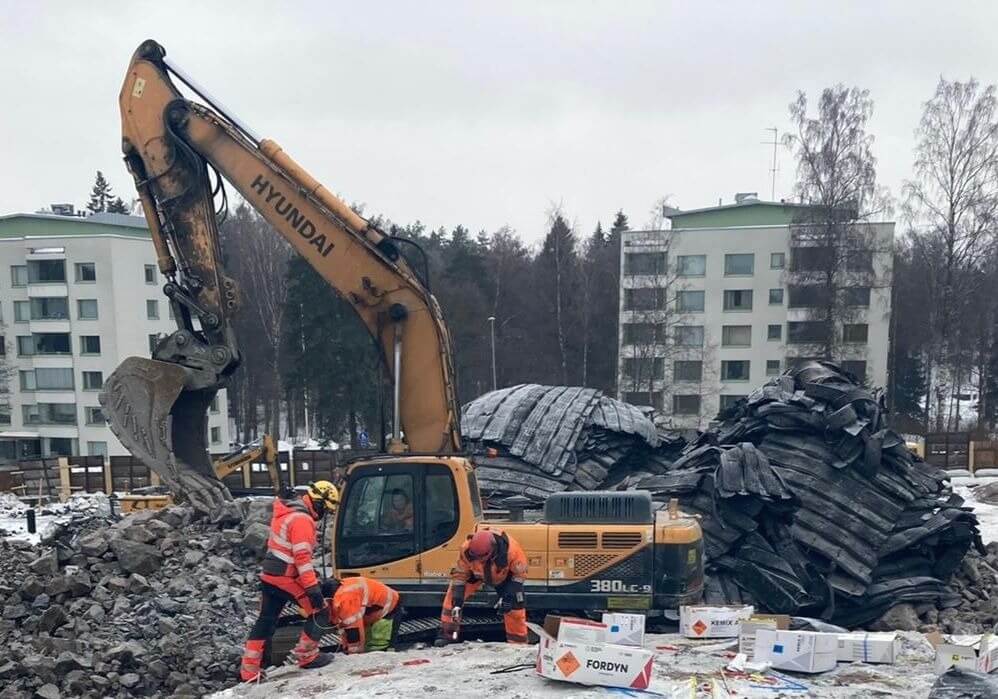

Näin talvilomaviikollakin työmaan käynnissä olevat työvaiheet etenivät rauhalliseen tahtiin suunnitellusti. Maanrakennustöiden osalta louhinnan räjäytystyöt ovat nyt pääosin valmiina. Alla näkyvässä kuvassa panostetaan eli asennetaan räjähdettä kallioon porattuihin reikiin.

Työturvallisuus:
Tulemme suorittamaan viikoittain turvallisuusmittauksen maanrakennusvaiheessa (MVR-mittaus) ja rakentamisvaiheessa (TR-mittaus). Lisäksi TR- mittauksen tulee suorittamaan työmaan ulkopuolinen mittaaja kerran kuukaudessa. MVR- ja TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoinen maanrakennusvaiheen turvallisuusmittauksen tulos:
MVR-mittaus: 96,55% (sisäinen mittaus, mitattu 25.2.2021)

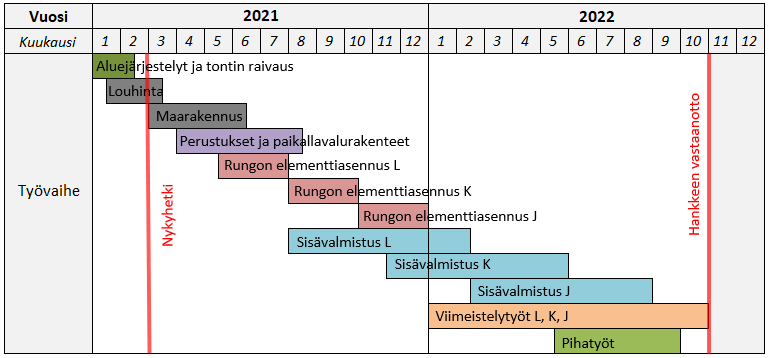

Aikataulu:
