Viikkotiedote vko 7-8
L-talo:

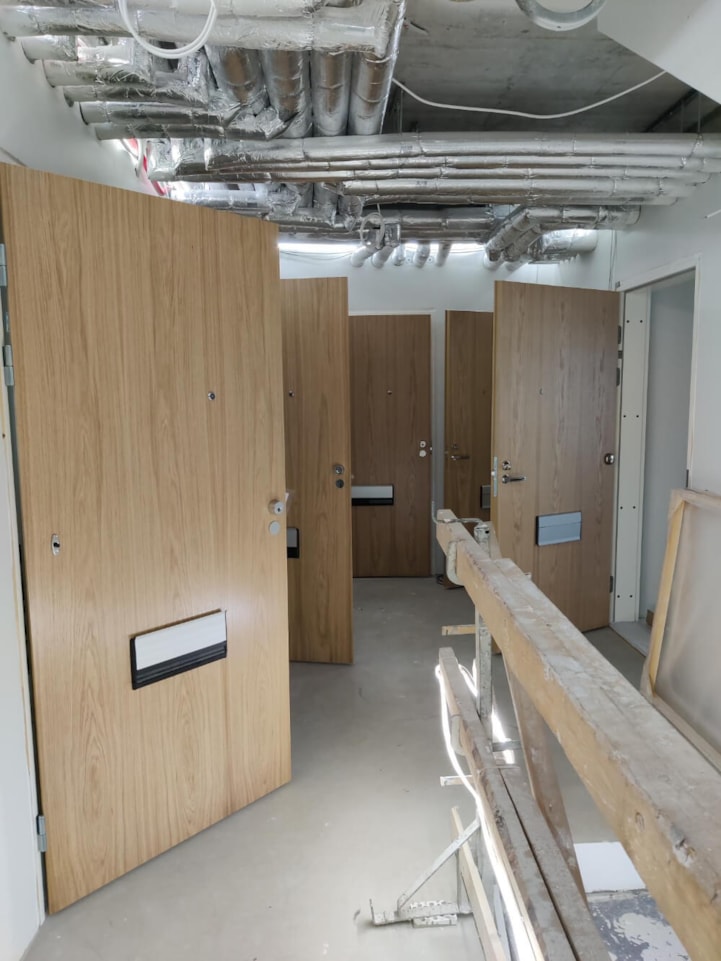

Käynnissä on laminaattiasennus, kalusteasennus, vesikalusteasennus sekä lvis-työt. Asuntojen väliovet on saatu asennettua, joten nyt asennusvuorossa on porrashuoneiden kauniit viilupintaiset ovet.

K-talo:

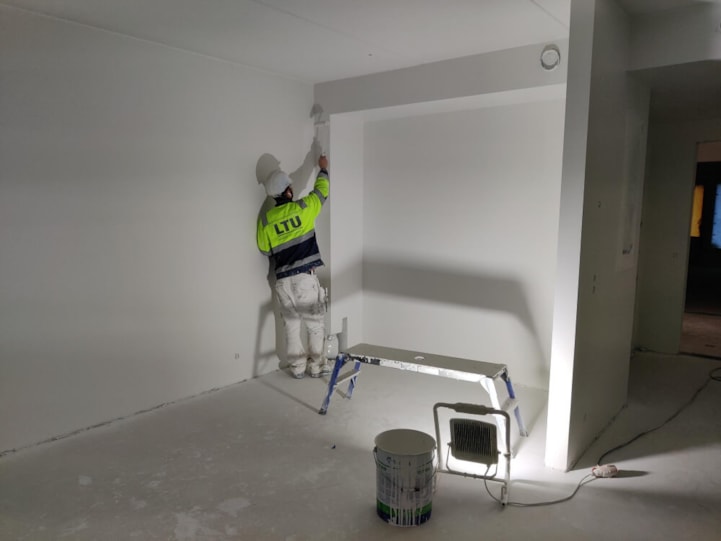

Käynnissä on parvekkeiden kaide- ja lasitustyöt, lvis-työt, lämpölattiatyöt, väliseinätyöt sekä tasoitus- ja maalaustyöt. Alla näkyvässä kuvassa asunnon maalaus käynnissä.

J-talo:

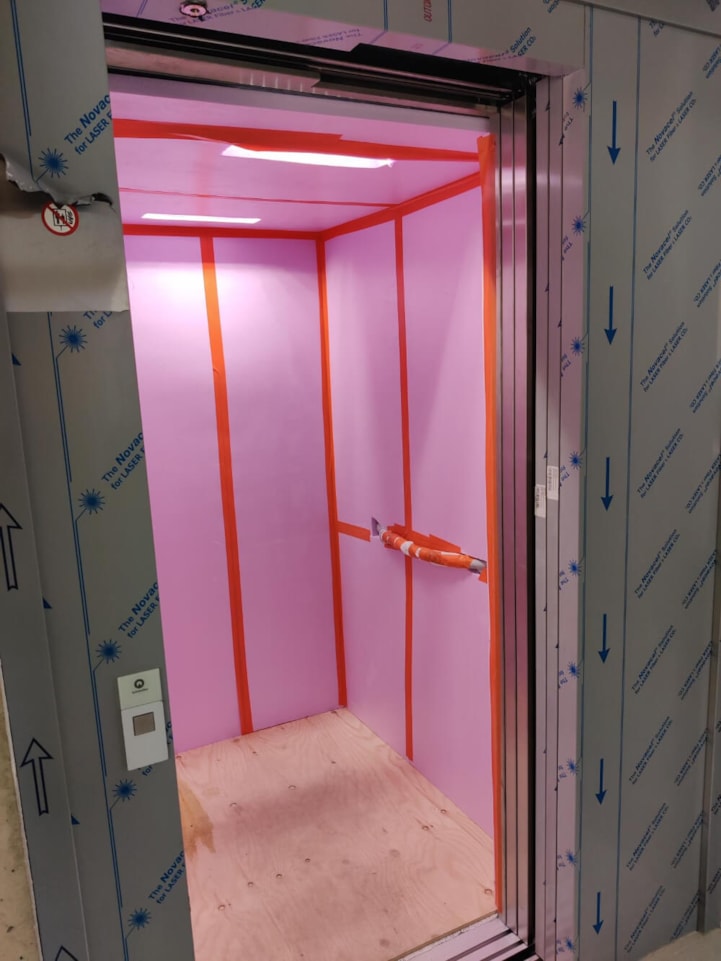

Väliseinämuuraustyöt sekä hissiasennus on saatu nyt valmiiksi. Alla näkyvässä kuvassa J-talon hissi, joka on suojattu kauttaaltaan. Auronkopaneelit saatiin asennettua myös J-talon katolle, joilla kiinteistö saa valmistuttuaan katettua yleisten tilojen sähkölaitteiden energiankäyttöä. Käynnissä on lvis- työt.

Autohalli:

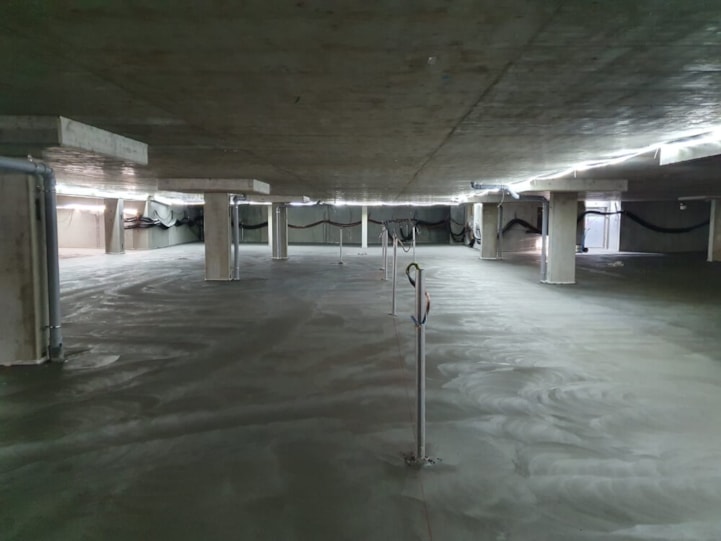

Autohallin mittava lattiavalu suoritettiin tämän viikon maanantaina sekä tiistaina. Valu onnistui hyvin ja käynnissä on nyt valun jälkihoitotyöt.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,20% (Sisäinen mittaus, mitattu 25.2.2022)

Aikataulu:
