Viikkotiedote vko 7
Työmaan kuulumiset ja käynnissä olevat työvaiheet:

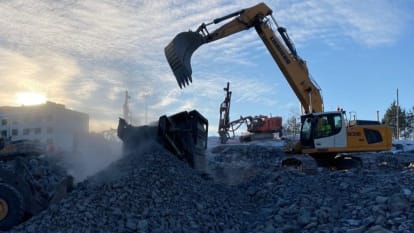

Maanrakennustyöt ovat tälläkin viikolla suunnitellusti käynnissä aurinkoisessa pakkassäässä (kansikuva).

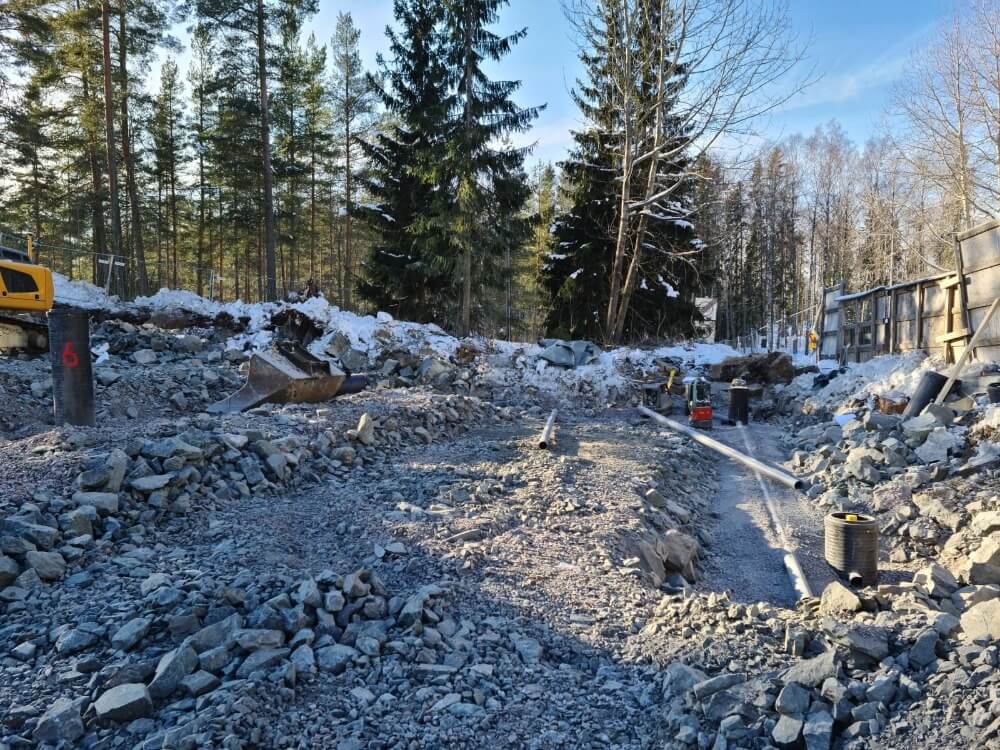

Ennen talon perustuksia rakennusten ympärille anturan viereen/alle asennetaan salaojakaivot ja salaojaputket, jotka estävät maaperässä olevaa vettä imeytymästä pohjakerroksiin. Sadevesikaivot puolestaan keräävät sadevesijärjestelmistä tulevan veden pois rakennuksesta. Tontille on nyt asennettu ensimmäisiä sadevesi- ja salaojakaivoja (kuva 1).

Työturvallisuus:
Tulemme suorittamaan viikoittain turvallisuusmittauksen maanrakennusvaiheessa (MVR-mittaus) ja rakentamisvaiheessa (TR-mittaus). Lisäksi TR- mittauksen tulee suorittamaan työmaan ulkopuolinen mittaaja kerran kuukaudessa. MVR- ja TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoinen maanrakennusvaiheen turvallisuusmittauksen tulos:
MVR-mittaus: 96,55% (sisäinen mittaus, mitattu 19.2.2021).

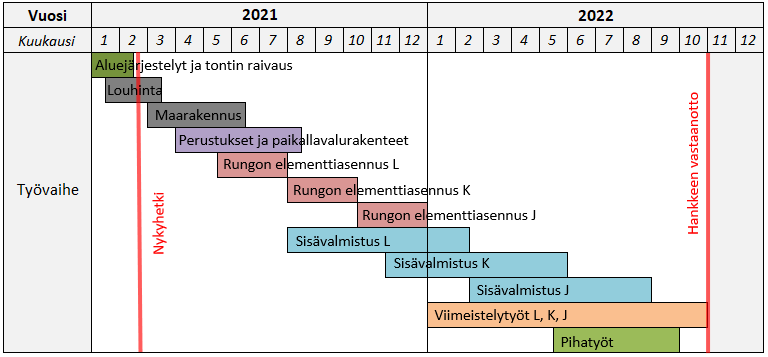

Aikataulu:
