Viikkotiedote vko 6
L-talo:

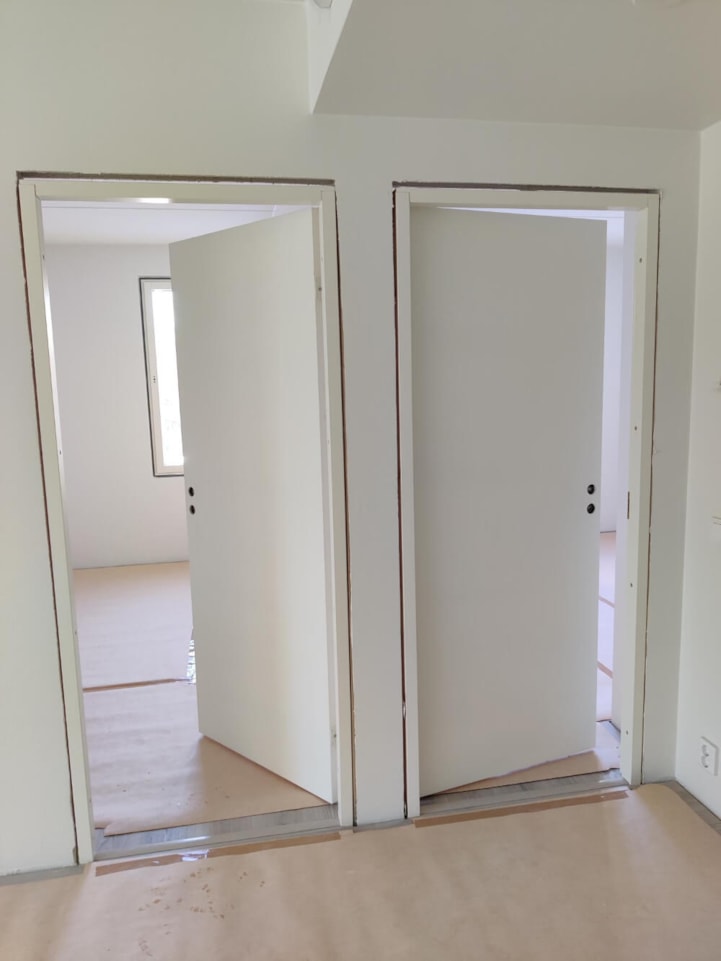

Käynnissä on laminaattiasennus, kalusteasennus, vesikalusteasennus, lvis-työt sekä tasoite- ja maalaustyöt yleisissä tiloissa. Olemme aloittaneet asuntojen väliovien ja karmien asennuksen. Valmiit laminaattilattiapinnat on myös suojattu.

K-talo:

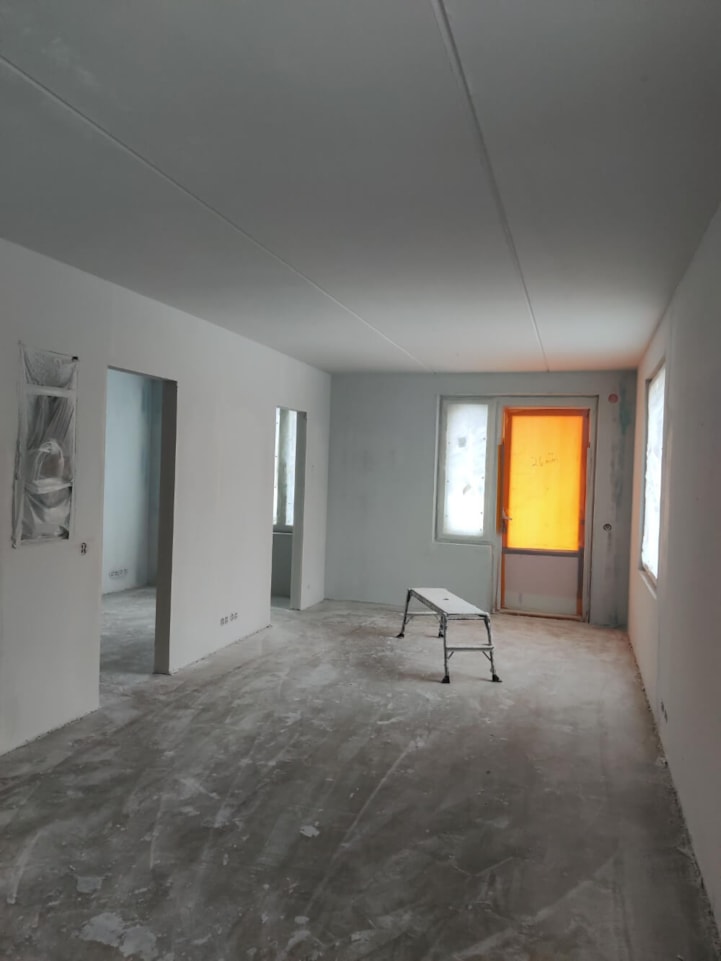

Käynnissä on parvekkeiden kaide- ja lasitustyöt, lvis-työt, lämpölattiatyöt sekä väliseinätyöt. Tasoitustyöt ovat siirtyneet L-talosta K-taloon. Alla näkyvässä kuvassa yhden asunnon seinät ja katto on jo tasoitettu.

J-talo:
Käynnissä väliseinämuuraustyöt, hissiasennus sekä lvis-työt.

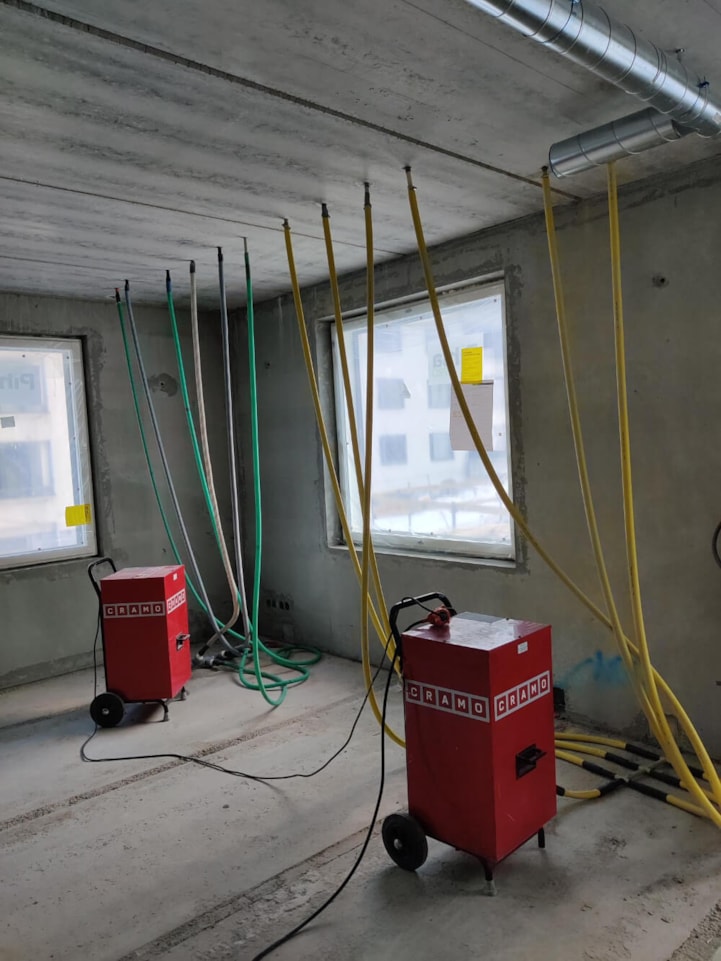

J-talossa on aloitettu välipohjina toimivien ontelolaattojen kuivatus. Laatan sisällä on onteloita, joiden sisälle on voinut jäädä rakennusaikaista kosteutta. Jokainen ontelo porataan ja kuivataan, että saamme kaiken kosteuden pois.

Autohalli:

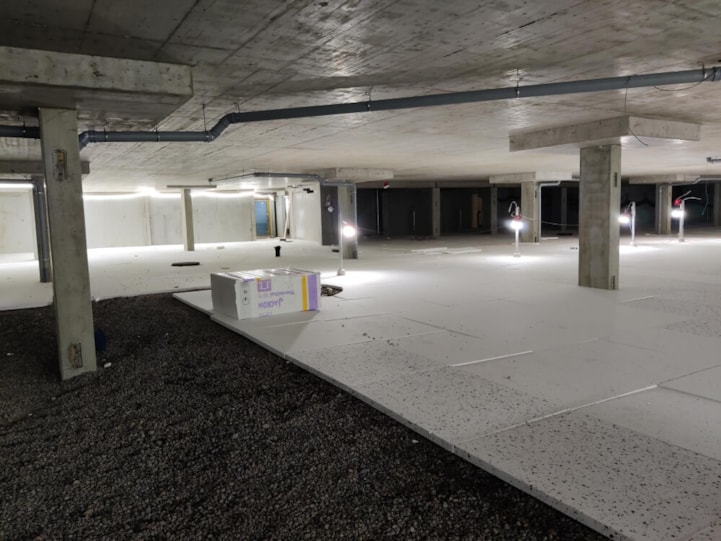

Autohallissa on käynnissä sepelipinnan päälle tulevien eristeiden asentaminen. Autohallin lattiavalu suoritetaan viikolla 8.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,68 % (Sisäinen mittaus, mitattu 10.2.2022)

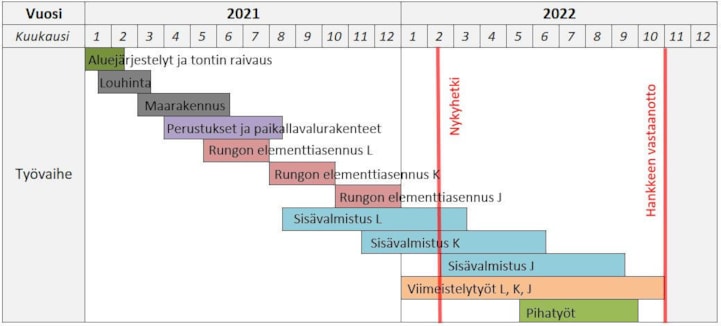

Aikataulu:
