Viikkotiedote vko 5
Työmaan kuulumiset:
Karakalliontie 1 hanke tulee hakemaan valmistuttuaan Pohjoismaiselta Ympäristömerkinnältä Joutsenmerkkiä. Viikkotiedotteita seuraamalla pystytte seuraamaan työmaan rakennusprojektin etenemisen lisäksi myös käytännön toimia, joilla pyrimme saavuttamaan arvostetun Joutsenmerkin.

Joutsenmerkitty talo on:
- Energiatehokas
- Joutsenmerkitylle talolle on asetettu rajat energiankulutukselle, mutta myös vaatimuksia uusiutuvan energian käyttöön. Joutsenmerkitty asuinrakennus on energialuokaltaan A-luokkaa.
- Täyttää vaativat ympäristö- ja terveysvaatimukset rakennusmateriaaleille ja kemiallisille tuotteille,
- Rakentamisessa käytettyjä rakennusmateriaaleja ja kemikaaleja valvotaan: Joutsenmerkityssä talossa tiedetään niin se, millaista on kattotuoleissa käytetty puu kuin se, millaista pinnoitetta on käytetty pesuhuoneen kaakeleiden kiinnityksessä.
- Terveellinen sisäilma ja materiaaleilla on alhaiset päästöt
- Joutsenmerkki takaa sen, että rakennuksessa on hyvä sisäilma, ilmanvaihto ja, että asunnot saavat tarpeeksi päivänvaloa. Joutsenmerkin kriteerit varmistavat sen, että talo on ympäristön kannalta parempi koko sen elinkaaren ajan – rakennusvaiheesta materiaalien kierrätykseen asti.
- Rakentamisen laatu on varmennettu
- Joutsenmerkki asettaa ympäristövaatimusten lisäksi vaatimuksia myös tuotteen laadulle. Hyvä laatu on ympäristöteko ja Joutsenmerkki on myös laadun tae.
Käynnissä olevat työvaiheet:

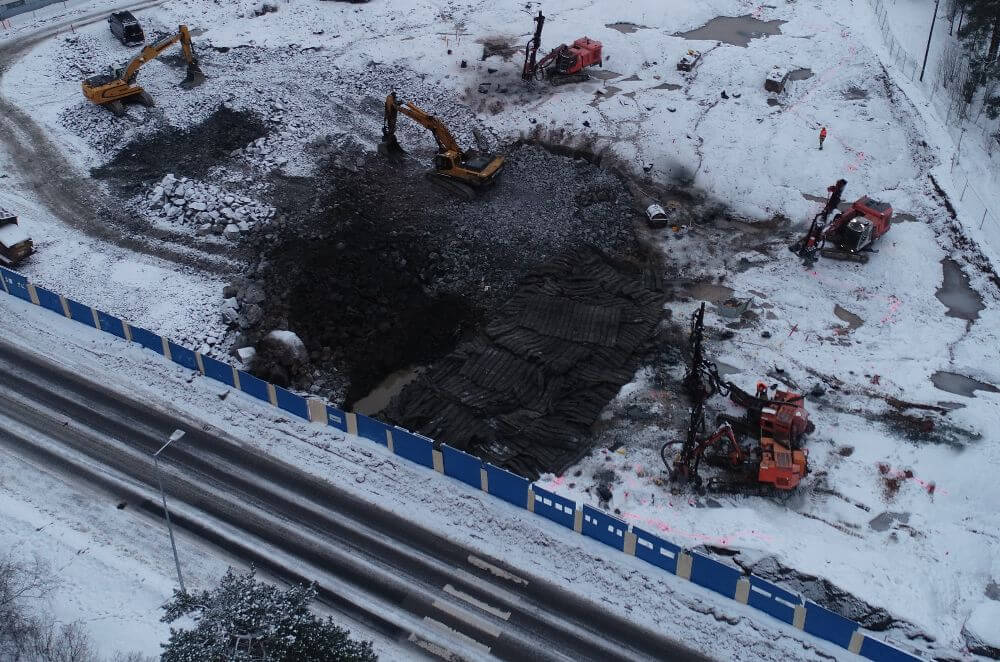

Aloitimme tammikuussa 2021 tontilla purku- ja maanrakennustyöt. Maanrakennustöihin lukeutuu mm. kallion louhintatyöt, jossa kallioperästä irrotetaan kiviainesta räjäyttämällä. Alla olevassa kuvassa tontille on levitetty suojakumimattoja, joiden tarkoituksena on estää räjäytyksessä syntyvien kivilohkareiden lento. Pahoittelemme tästä syntyvän melun ja tärinän vaikutuksia alueen lähiasukkaille. Maanrakennustyöt ovat edenneet suunnitellusti ja ovat tällä hetkellä aikataulussa. Kansikuvassa viikon takainen tilanne työmaalta.

Työturvallisuus:
Tulemme suorittamaan viikoittain turvallisuusmittauksen maanrakennusvaiheessa (MVR-mittaus) ja rakentamisvaiheessa (TR-mittaus). Lisäksi TR- mittauksen tulee suorittamaan työmaan ulkopuolinen mittaaja kerran kuukaudessa. MVR- ja TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoinen maanrakennusvaiheen turvallisuusmittauksen tulos:
MVR-mittaus: 96,67% (sisäinen mittaus, mitattu 5.2.2021)

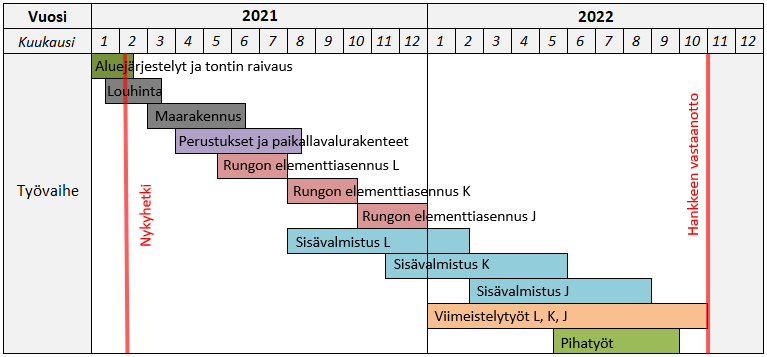

Aikataulu:
