Viikkotiedote vko 49
L-talo:

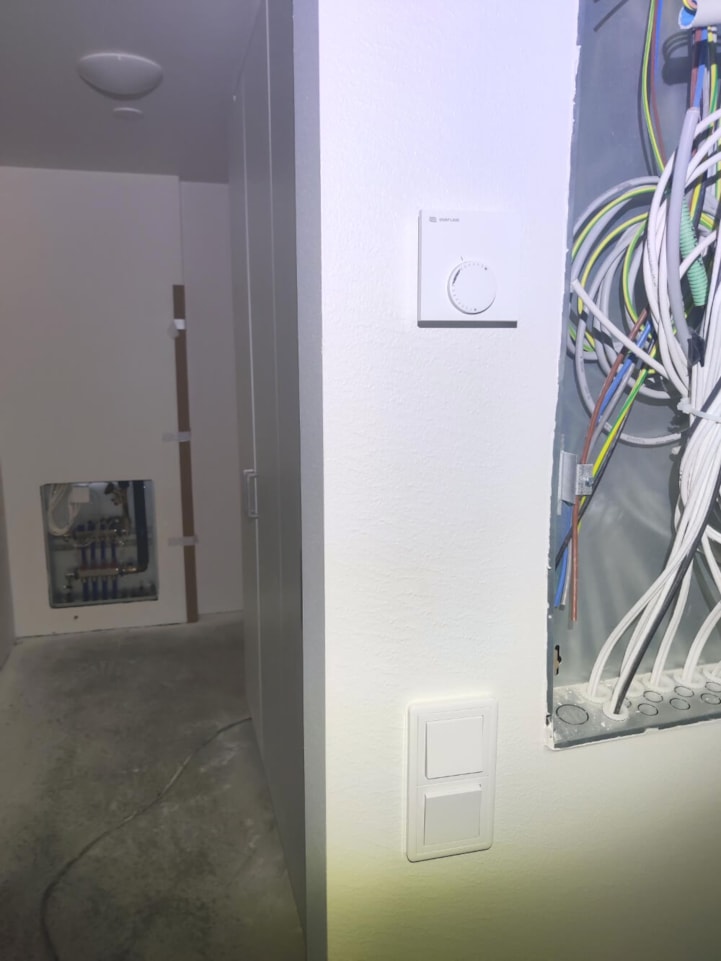

Käynnissä on lvis-työt, tasoite- ja maalaustyöt, kalusteasennus sekä julkisivun saumaustyöt. L-talossa on hiljalleen aloitettu myös sähkökalusteasennus. Asunnon valokatkaisimia, pistorasioita, lattialämmityksen termostaatteja sekä eteisen valaisimia on jo asennettu.

K-talo:

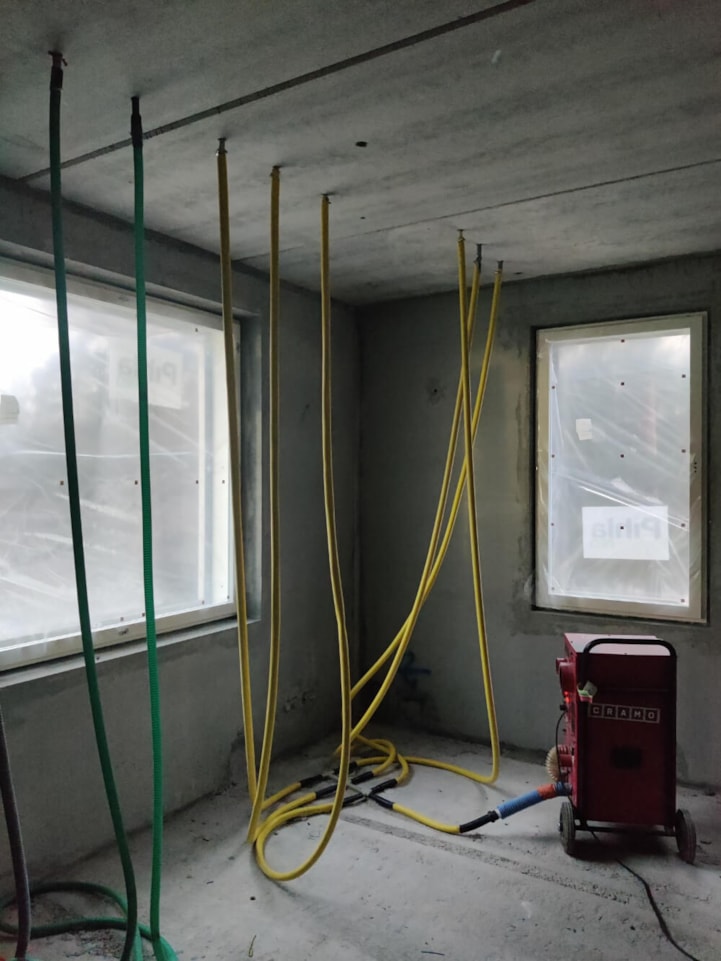

Asuntojen väliseinätyöt ovat jo hyvässä vauhdissa K-talon asunnoissa. Lisäksi käynnissä on lvis-työt. Ikkuna- ja oviasennus on saatu valmiiksi K-talon osalta. K-talossa välipohjina olevien ontelolaattojen onteloita kuivataan järjestelmällisesti kuten myös L-talossa tehtiin. Näin varmistamme, että asennustöiden aikana onteloihin mahdollisesti jäänyt kosteus saadaan kuivatettua pois ennen seuraavia sisätyövaiheita.

J-talo:

Käynnissä on 6. kerroksen ontelolaattojen asennus.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,91 % (Sisäinen mittaus, mitattu 9.12.2021)

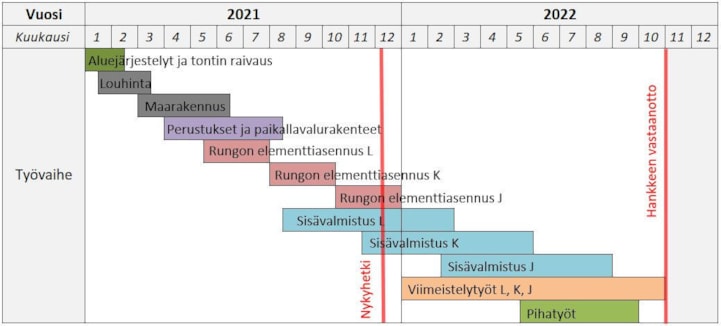

Aikataulu:
