L-talo:
Käynnissä on lvis-työt, lämpölattiatyöt, tasoite- ja maalaustyöt sekä julkisivun saumaustyöt.

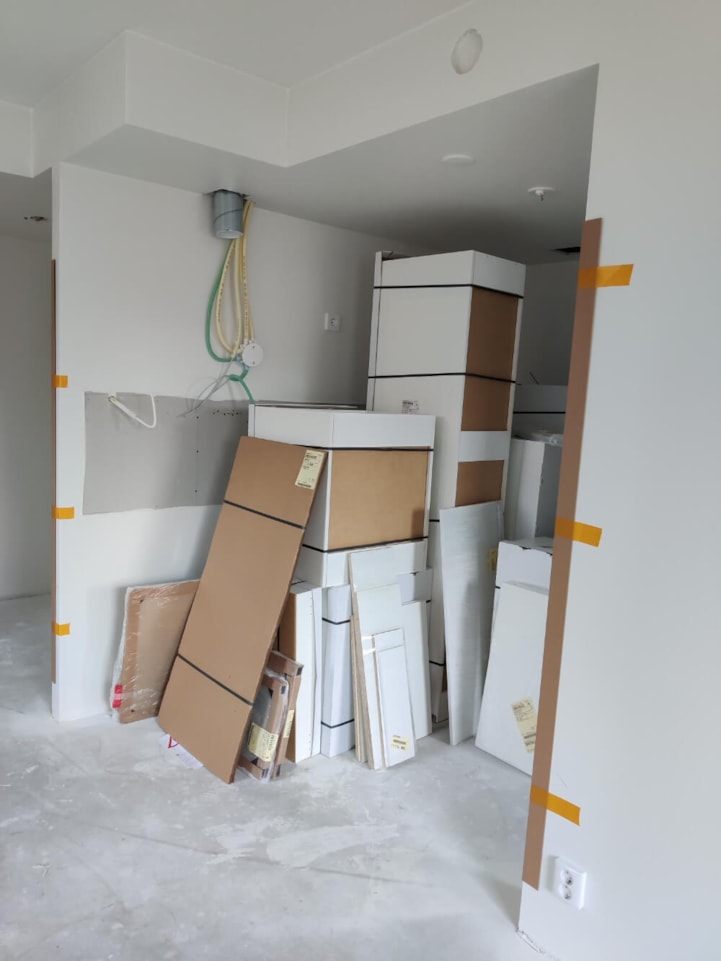

L-talon 1-2 kerroksiin haalattiin asuntojen kiintokalusteet eli keittiöiden, makuuhuoneiden ja eteisten komerot ja kaapit odottamaan asennusta. Asennus aloitetaan ensiviikolla.

K-talo:
Käynnissä on vesikattotyöt, ikkuna- ja parvekeoviasennus sekä lvis-työt.
J-talo:

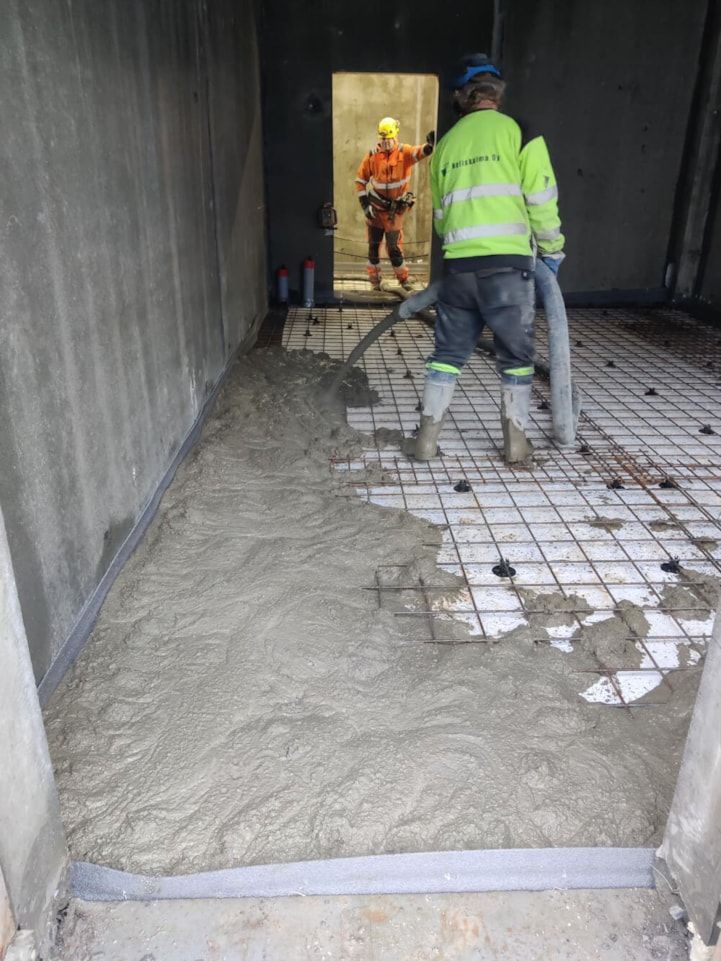

Ontelolaattojen asennus on käynnissä 4. kerroksessa. Myös J-talon 1. kerroksen lattioiden valu on tällä hetkellä käynnissä.

Autohalli:

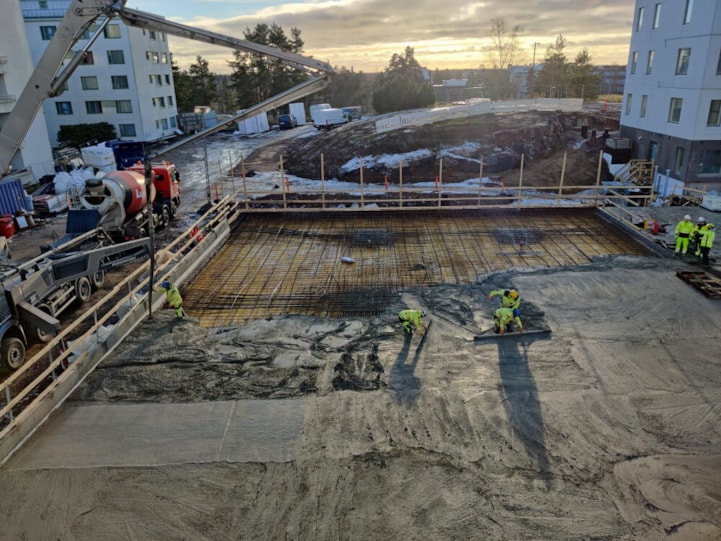

AH kannen 2. osa valettiin onnistuneesti keskiviikkona. Nyt valupinta on hierretty ja suojattu. Kiitos alueen asukkaille kärsivällisyydestä työvaiheen venymisestä iltamyöhälle.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,76 % (Sisäinen mittaus, mitattu 25.11.2021)

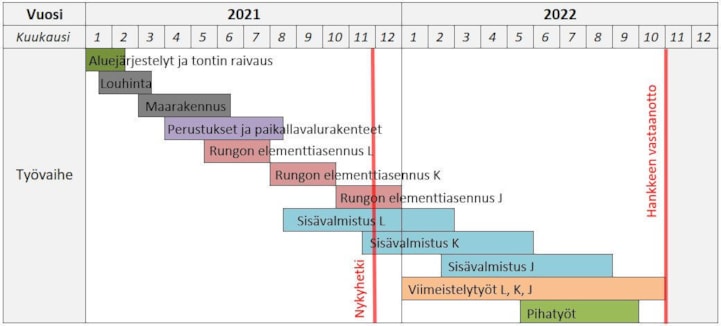

Aikataulu:
