Viikkotiedote vko 45
L-talo

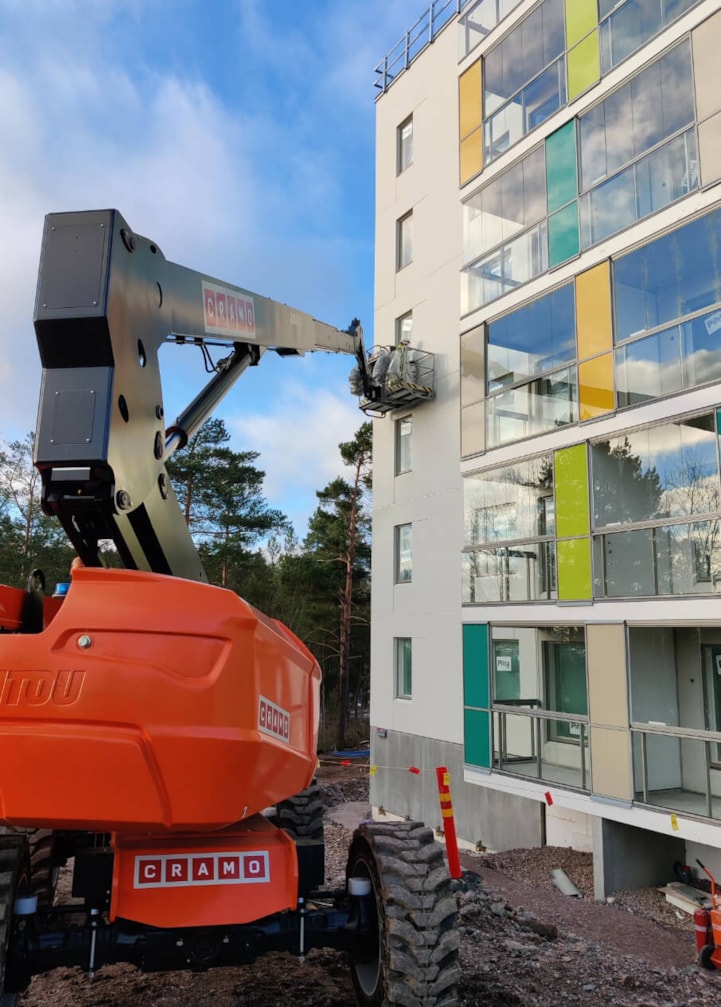

Käynnissä on parvekkeiden kaideasennukset, väliseinä- ja alakattotyöt, putkityöt, putkieristetyöt, sähkötyöt sekä lämpölattiatyöt. L-talon julkisivun elementtisaumoja sekä ikkunasaumoja on aloitettu työstämään.

K-talo

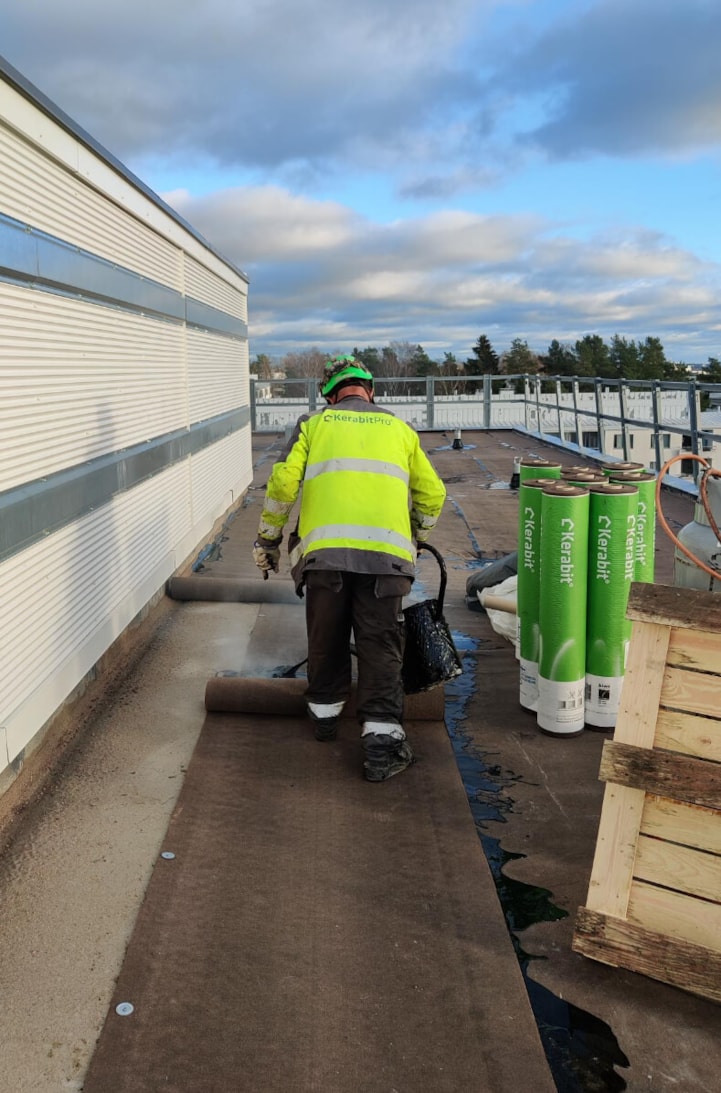

Käynnissä on vesikattotyöt, ikkuna- ja parvekeoviasennus sekä putkityöt. Alla kuva meneillään olevasta vesikaton aluskermin asennuksesta.

J-talo

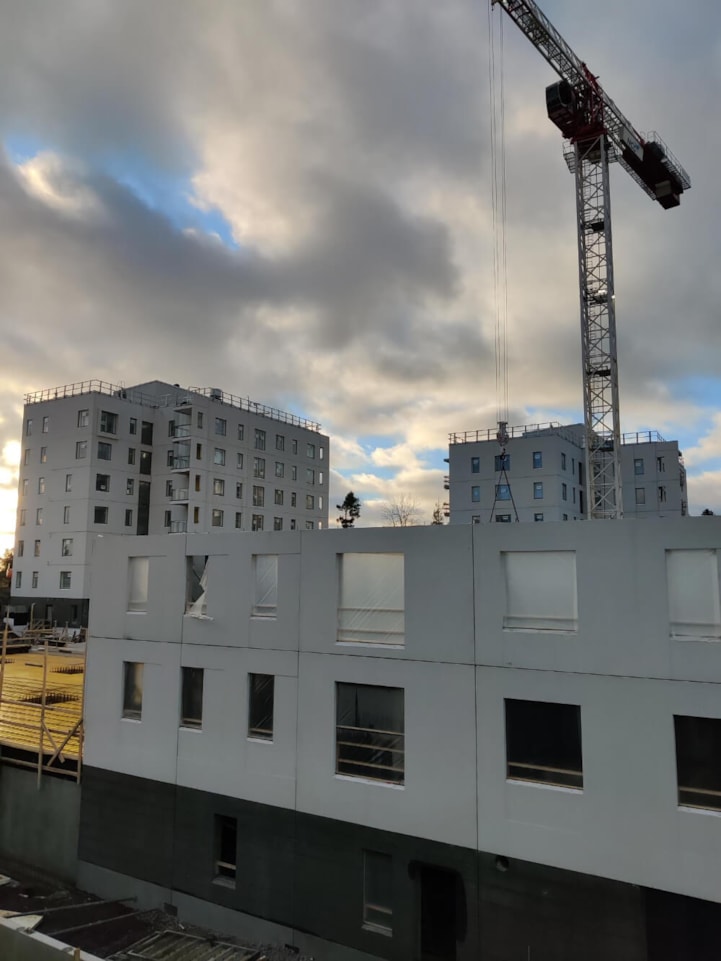

Viimeisen talon elementtien nosto on käynnissä 3. kerroksessa.

Autohalli

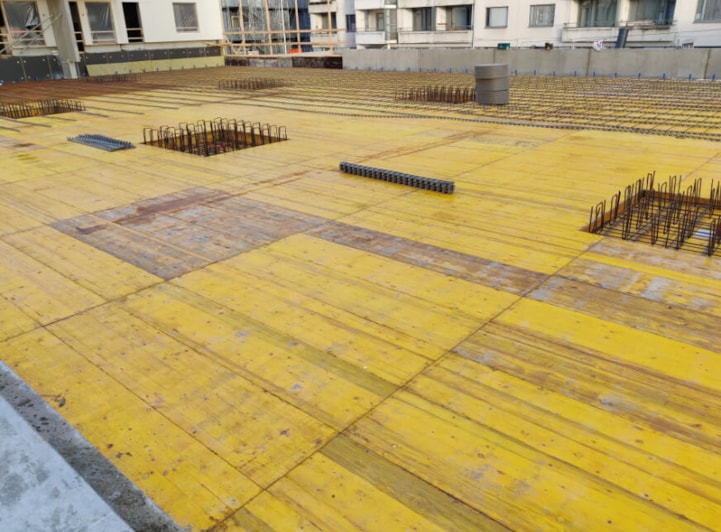

Autohallin kannen osa 2 raudoitustyöt on aloitettu.

Työturvallisuus
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,15 % (Ulkoinen mittaus, mitattu 11.11.2021)

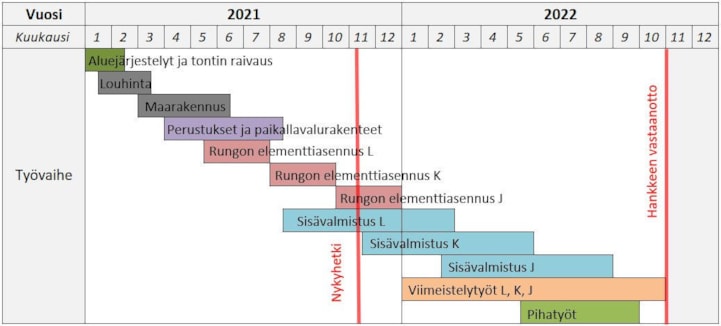

Aikataulu
