Viikkotiedote vko 43
Työmaan kuulumiset:
Tämän viikon keskiviikkona Joutsenmerkki auditoi kohteen ensimmäisen kerran. Auditoinnissa seurattiin ja käytiin läpi työmaan kosteudenhallinnan toteutumista ja vesivahinkoihin varautumista, urakoitsijoiden ja NCC:n omavalvontaa, metsävaatimuksen sertifiointiprosentin toteumatilannetta, työmaan kierrätyksen onnistumista sekä työmaan kemikaalien joutsenmerkki kriteerien täyttymistä. Työmaa suoriutui auditoinnista oikein mallikkaasti ja joutsenmerkin tavoittelu jatkuu.
L-talo

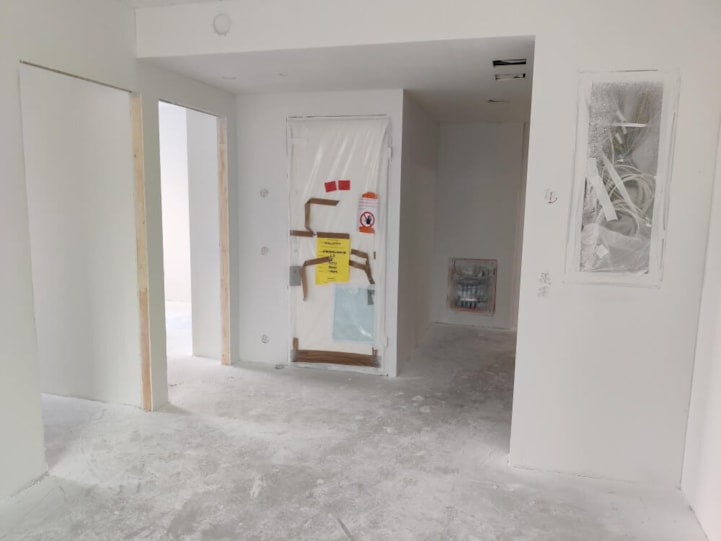

Käynnissä on parvekkeiden kaideasennukset, väliseinä- ja alakattotyöt, putkityöt, putkieristetyöt ja sähkötyöt. Käynnissä on lisäksi asuntojen lämpölattiatyöt. Aloitimme ensimmäisessä kerroksessa myös asuntojen seinien tasoitustyöt. Kaikki seinät tasoitetaan ennen lopullista maalipintaa.

K-talo

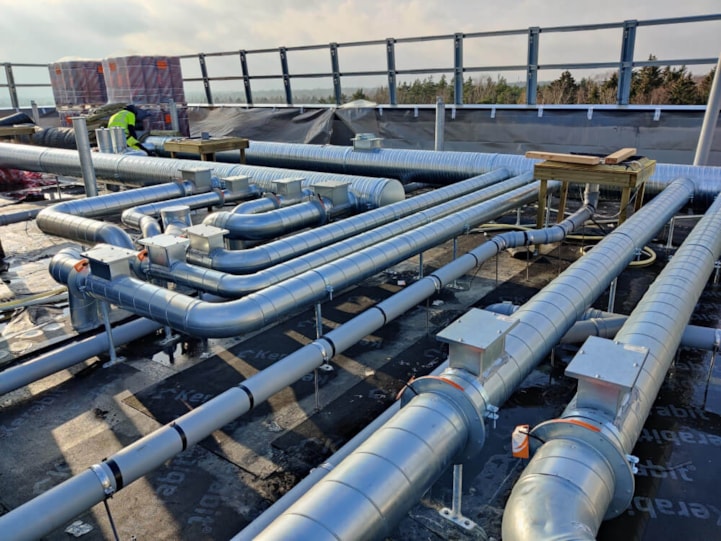

K-talon katon viimeviikkoinen ilmanvaihtokonehuoneen nosto onnistui hyvin ja olemme päässeet aloittamaan vesikatto työt. Käynnissä on myös ikkuna- ja parvekeovi asennus.

J-talo
Työt ovat päässeet jatkumaan myös J-talossa, kun ensimmäisen kerroksen loput elementit asennettiin. Käynnissä on nyt ensimmäisen kerroksen ontelolaatta asennustyöt.
Autohalli

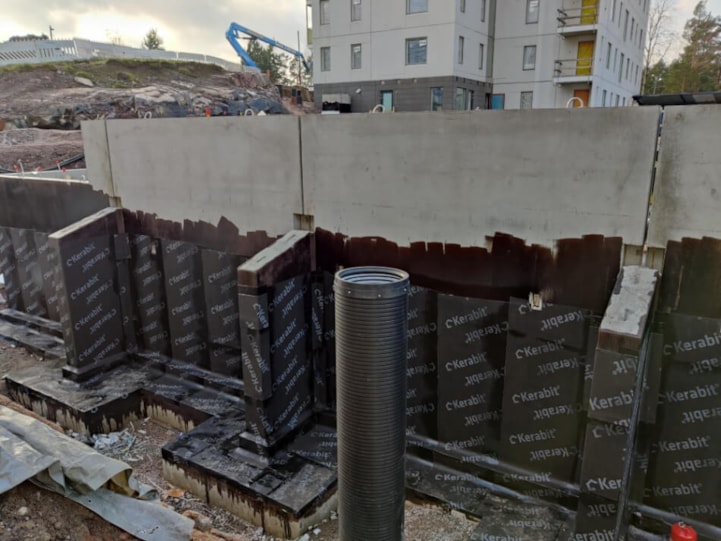

Vedeneristystyöt ovat käynnissä

Työturvallisuus:
Aluehallintovirasto tuli yllättäen työmaalle tällä viikolla mittaamaan turvallisuutta ja tulos näkyy alla. Mittaus meni hyvin.
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,48 % (Aluehallintoviraston kilpailumittaus, mitattu 27.10.2021)

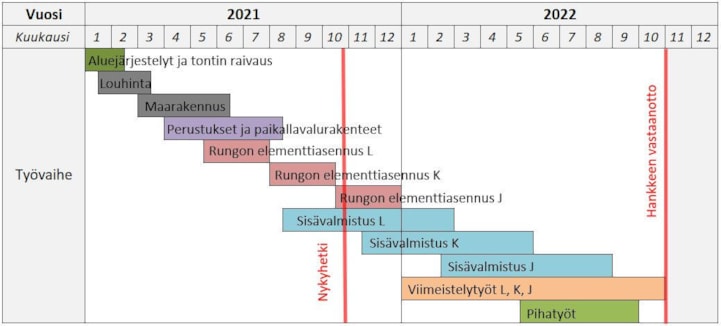

Aikataulu:
