Viikkotiedote vko 30
Huomioitavia asioita tulevalla viikolla:

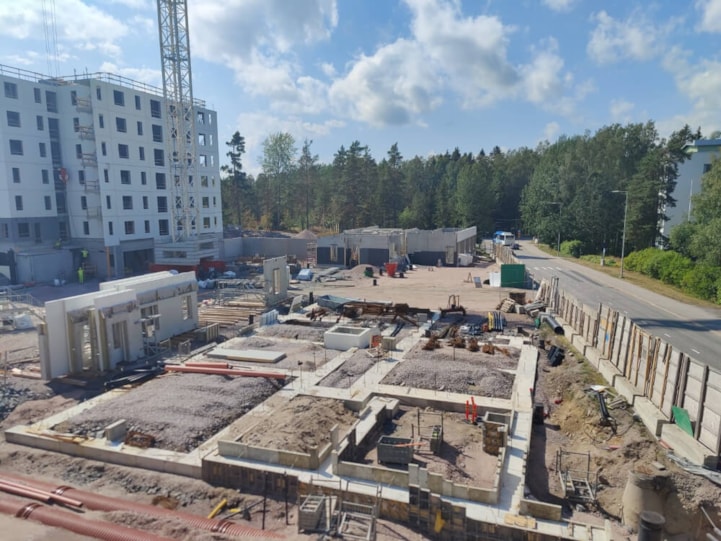

L-talon elementtien asennus on jo loppusuoralla ja seuraavaksi runkotyöt alkavat K-talossa ja lopuksi J-talossa. K- ja J-talo saavat oman torninosturin, joka kootaan ensiviikolla (vko 31) to-pe välisenä aikana. Tämä aiheuttaa Karakalliontiellä hetkellisiä liikenneseisahduksia, joiden ajaksi järjestämme liikenteen ohjauksen. Pyydämme alueen asukkailta varovaisuutta ja kärsivällisyyttä liikenteeseen. Ensiviikolla tulemme tekemään myös pieniä muutoksia työmaan aitaukseen.
L-talon olemassa oleva nosturi puretaan seuraavalla viikolla (vko 32) ma ja viedään pois työmaalta, jolloin pieniä häiriöitä liikenteeseen saattaa tulla. Pahoittelemme näistä työvaiheista aiheutuvaa haittaa.

L-talo

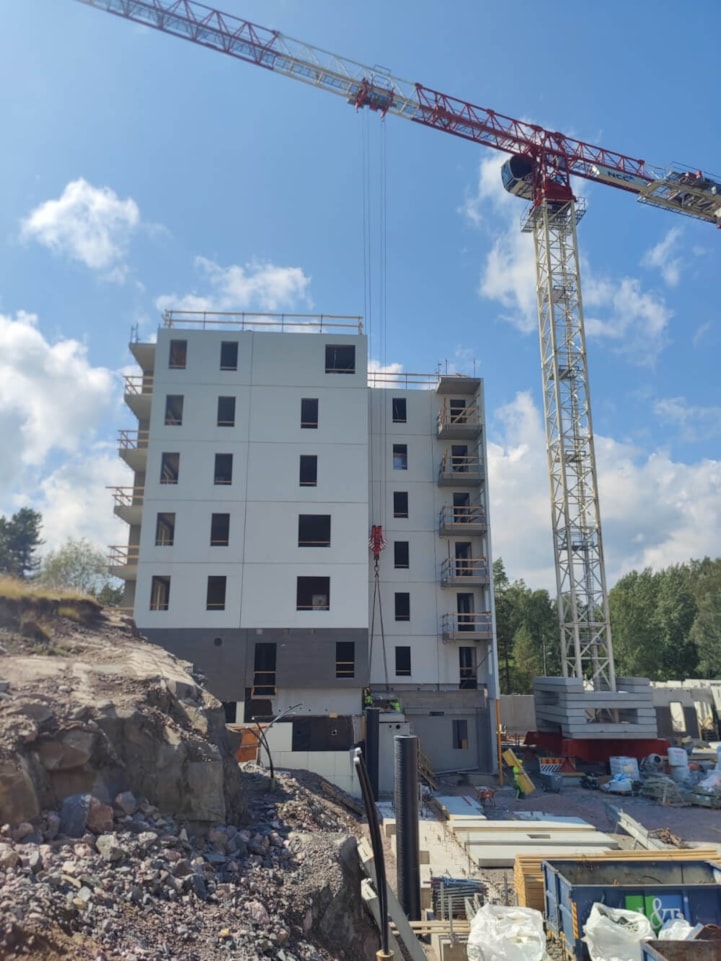

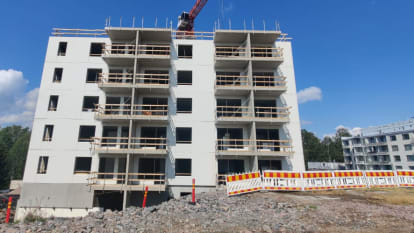

Kuudennen kerroksen elementit on nyt nostettu paikoilleen. Ensiviikolla alkaa viimeisen kerroksen elementtien nosto sekä ikkuna-asennus.

K-talo
Käynnissä lämpöeristeiden asennustyöt.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,45 % (ulkoinen mittaus, mitattu 30.7.2021)

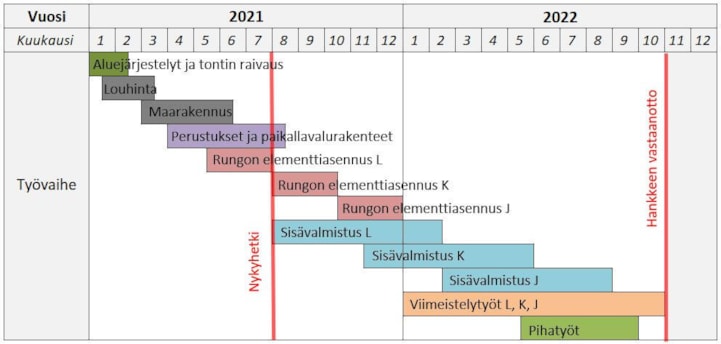

Aikataulu:
