Viikkotiedote vko 24
Käynnissä olevat työvaiheet:
Työmaan läheisen Rastaalan koulun 6. luokan oppilaat maalasivat taidetta työmaan aitaan ohikulkijoiden piristykseksi. Tässä mukavassa projektissa teemana oli työmaan luonteen mukaisesti ympäristöystävällisyys sekä kestävyys.


L-talo

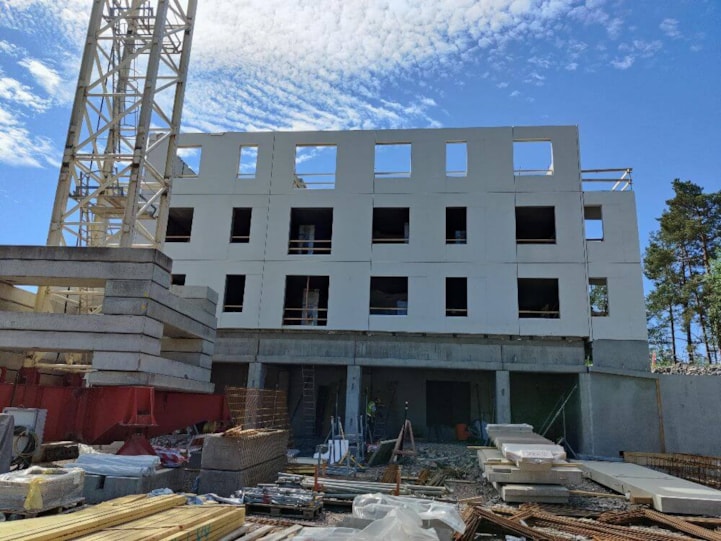

L-taloon asennetaan kolmannen kerroksen seinä- ja hormielementtejä. Tähänkin kerrokseen nostetaan myös kylpyhuone-elementit, ikkunat, ja kipsilevyt valmiiksi odottelemaan asennusta. Runko nousee tällä hetkellä tahdissa 6 päivää/kerros.

K-talo
VSS työtelineiden purku ja bitumointityöt käynnissä.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,17 % (sisäinen mittaus, mitattu 17.6.2021)

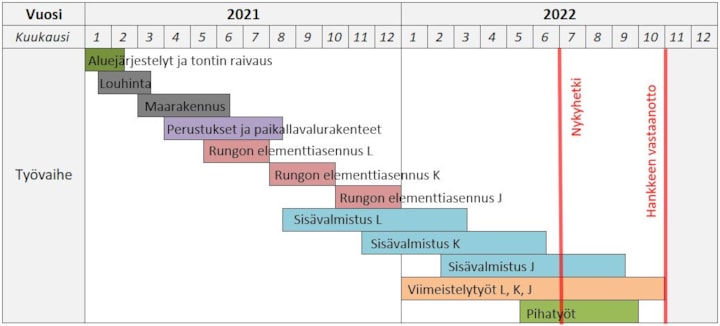

Aikataulu:
Olemme tällä hetkellä aikataulussa ja työt ovat käynnissä koko kesän. Lomakausi alkaa pyörimään henkilöstöllä ja siitä syystä seuraava viikkotiedote julkaistaan heinäkuun loppupuolella. Kiitos lukijoillemme tähän astisesta seuraamisesta ja lämpimiä kesäpäiviä!
