Viikkotiedote vko 23-24
Yleistä:

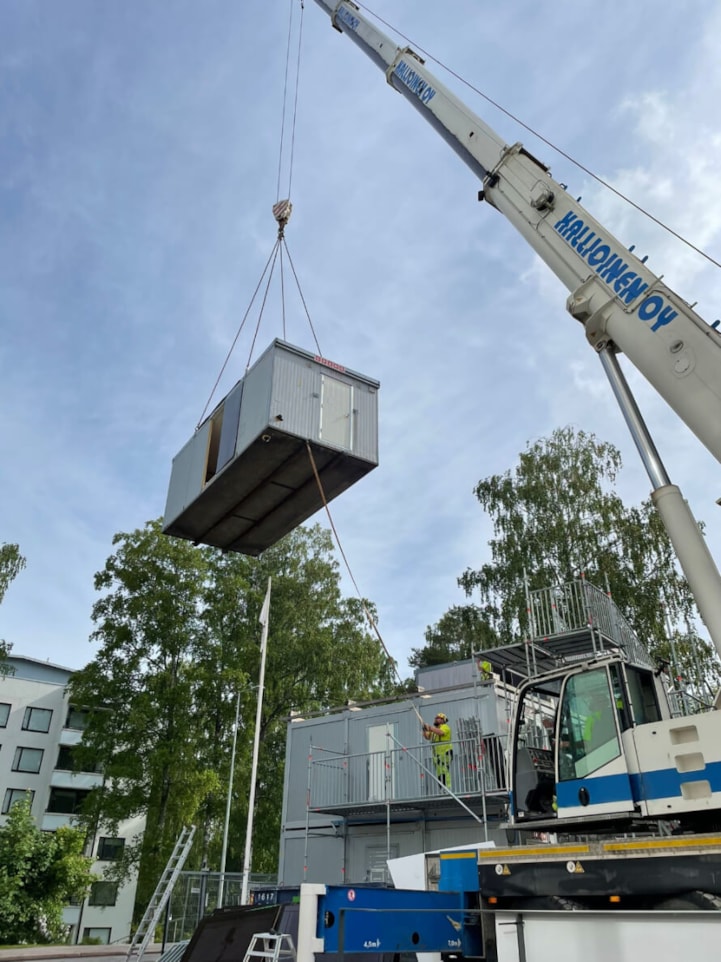

Työmaaparakit on nyt purettu työmaan laidalta pois ja olemme muuttaneet J- ja K-talojen ensimmäisiin kerroksiin työskentelmään loppu työman ajaksi. Alla kuva parkkien purusta sekä työntekijöiden ruokalasta, joka sijoittui K-talon ulkoiluvälinevarastoon.


L-talo:
Yleisten tilojen viimeistelytyöt. Saimme myös pidettyä LVISA- toimintakokeet onnistuneesti.
K-talo:
Käynnissä on yleistentilojen työvaiheet ja asuntojen viimeistelytyöt sekä loppusiivous.
J-talo:

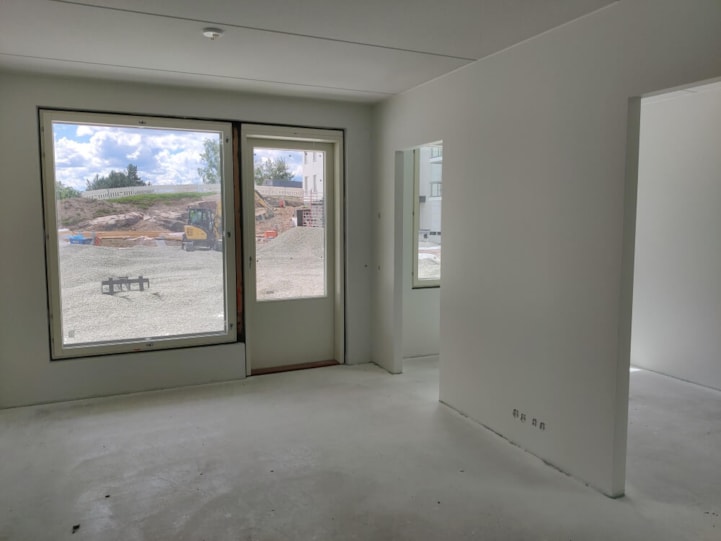

Käynnissä on lvis- työt, kalusteasennus sekä maalaustyöt.

Autohalli:

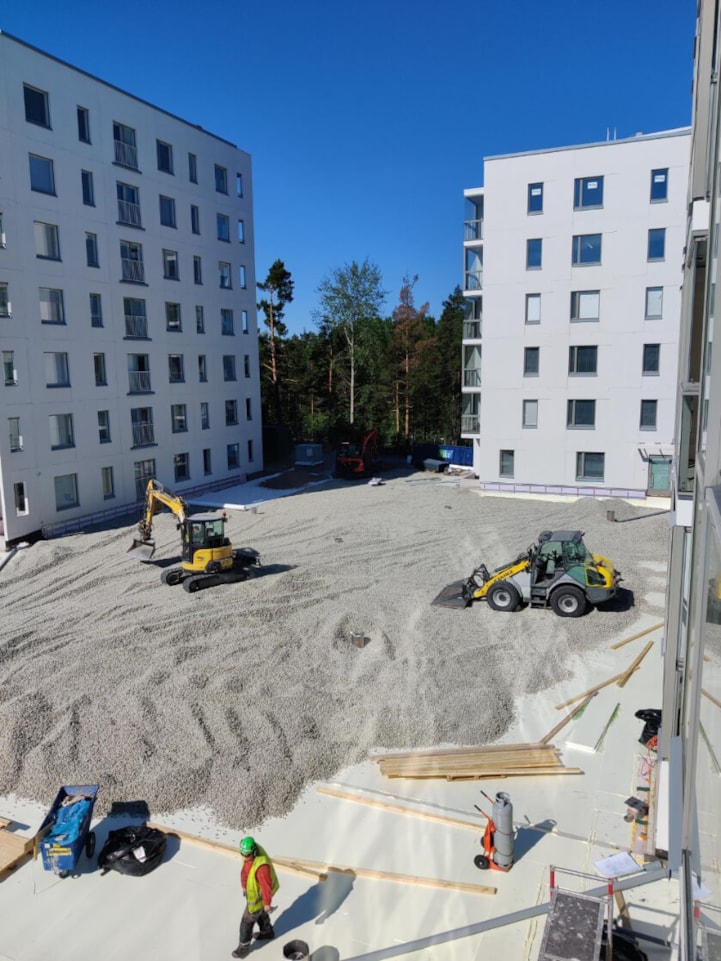

Autohallin kannelle asennettiin eristelevyt, joiden päälle tulevan vaahtolasimurskeen asennus on käynnissä. Vaahtolasimurske on 100% kierrätetystä materiaalista valmistettua ekologista kevennysmateriaalia, jolla on hyvä kantavuus sekä lämmöneristyskyky.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,94 % (Sisäinen mittaus, mitattu 9.6.2022)

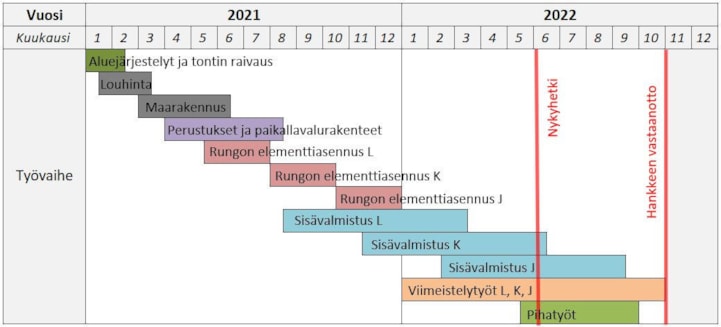

Aikataulu:
