Viikkotiedote vko 22-23
Käynnissä olevat työvaiheet:

L-talo

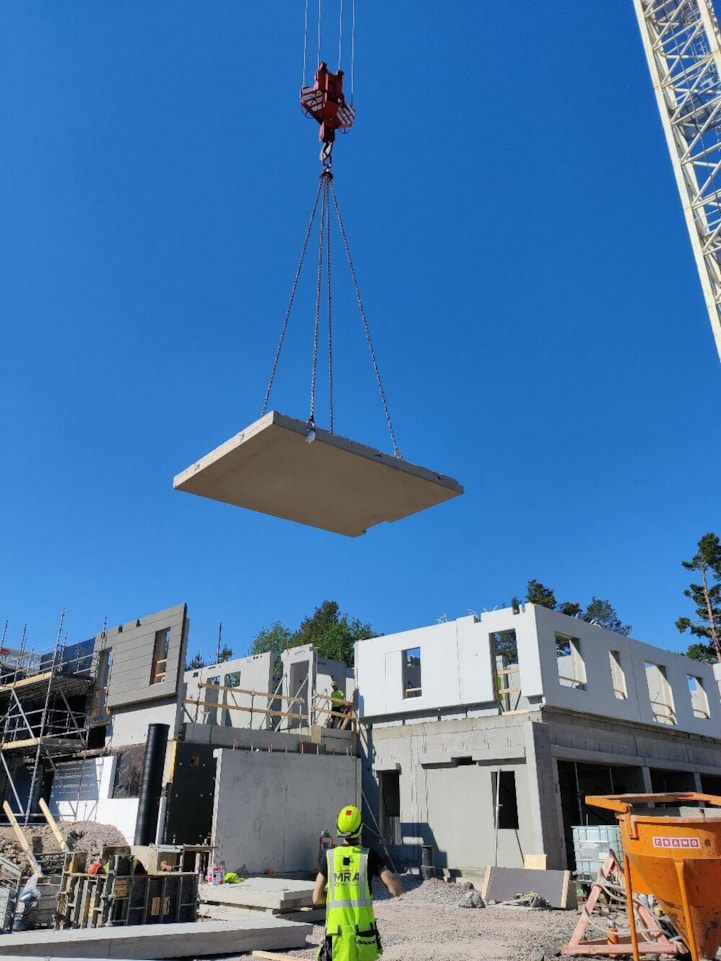

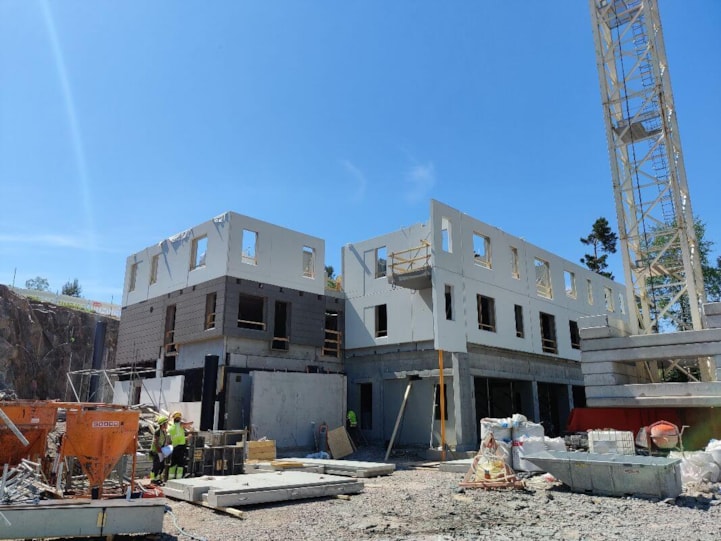

L-talossa nostetaan paikalleen jo 2 kerroksen elementtejä.

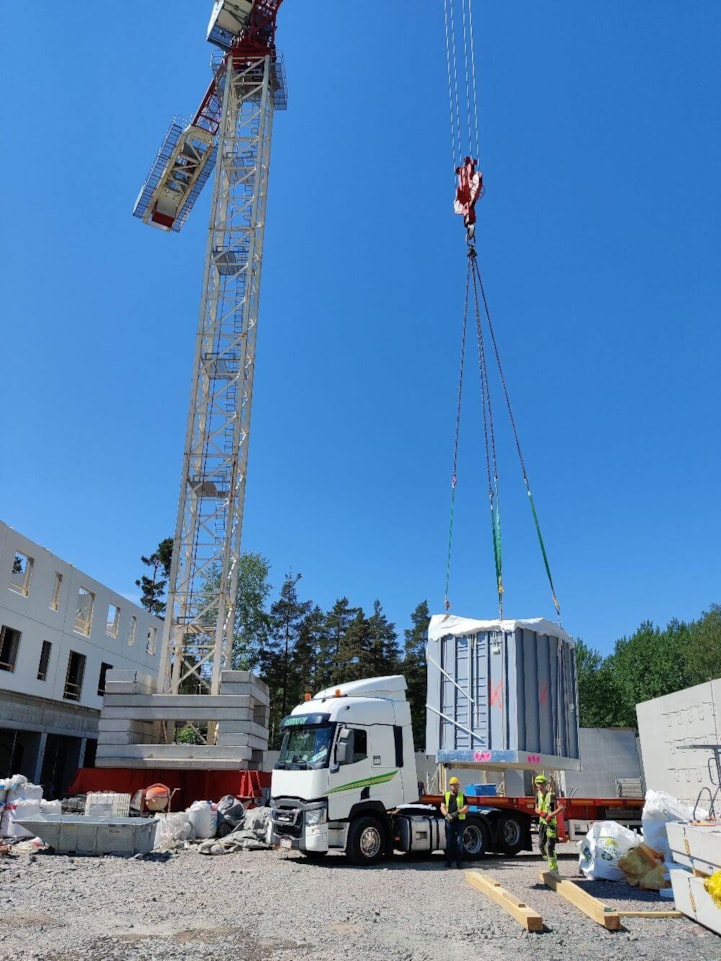

Ensimmäiseen kerrokseen on nostettu ennen seuraavan kerroksen lattiaa eli ontelolaattoja myös täsmäkuormina tulevat ikkunat ja parvekeovet, tulevien väliseinien kipsilevyt sekä kylpyhuone-elementit. Tämän kohteen kylpyhuoneet toimitetaan työmaalle sovittuna ajankohtana täysin käyttövalmiina märkätiloina, kaikkine sisustus-, kalustus- ja LVIS-asennuksineen. Tällöin märkätilojen aikaa vievät työvaiheet on siirretty tehtaan hallittuihin olosuhteisiin. Tämä nopeuttaa rakennuksen valmistumista. Alla näkyvässä kuvassa kylpyhuone-elementtiä nostetaan rekan kyydistä odottamaan paikalleen nostoa.

Lisäksi kellarikerroksen lattia valettiin tällä viikolla.
K-talo
Väestönsuojasta poistettiin valumuotit tällä viikolla.
J-talo
Sisätäytöt
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 90,00 % (sisäinen mittaus, mitattu 10.6.2021)

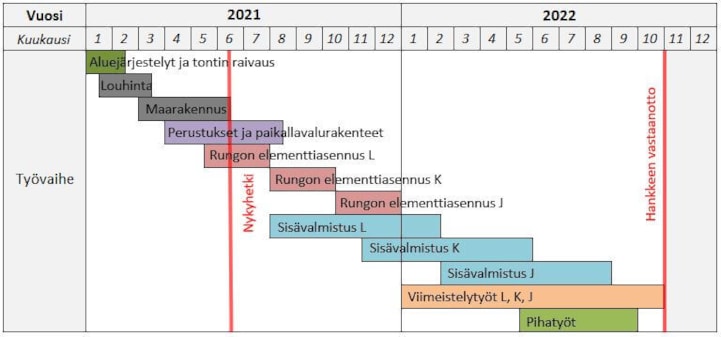

Aikataulu:

Video työmaalta tämän viikon tiistai päivältä:
