Viikkotiedote vko 21
L-talo:

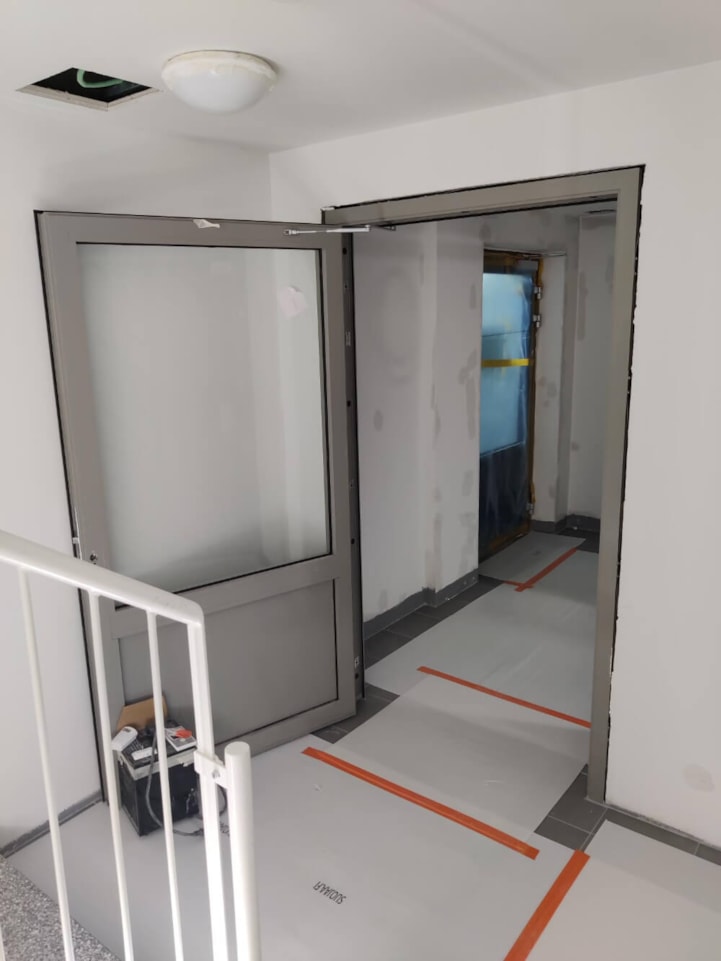

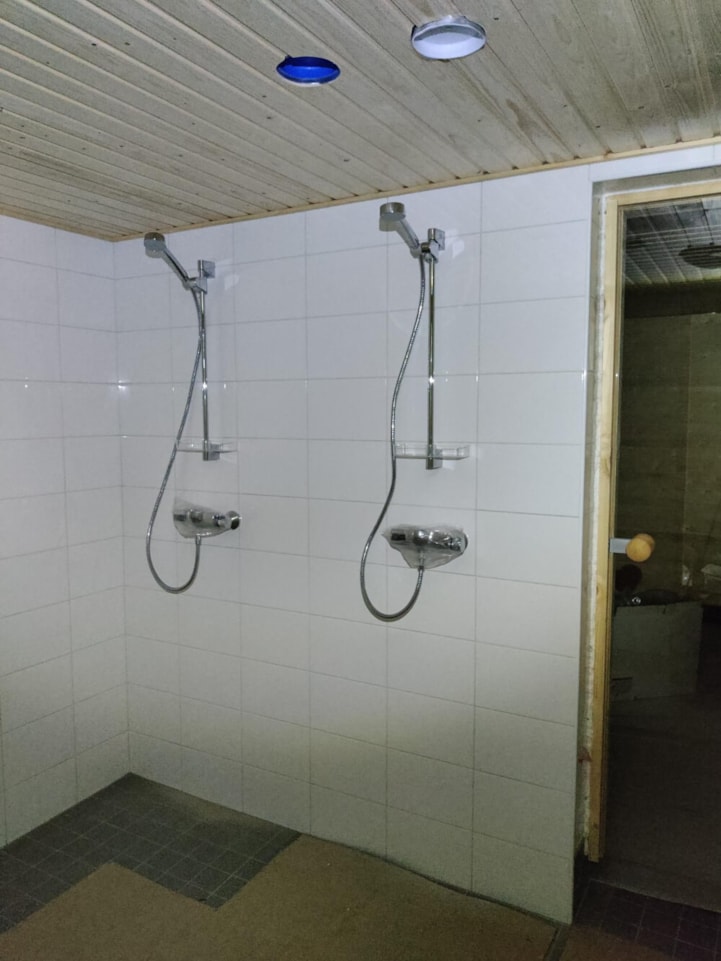

Asunnoissa on käynnissä loppusiivous ja viimeistelytyöt. Talosaunaan on asennettu saunan lasiovi ja suihkutilan puolelle suihkut. Myös kellariin on asennettu yleistentilojen metalliovet.


K-talo:

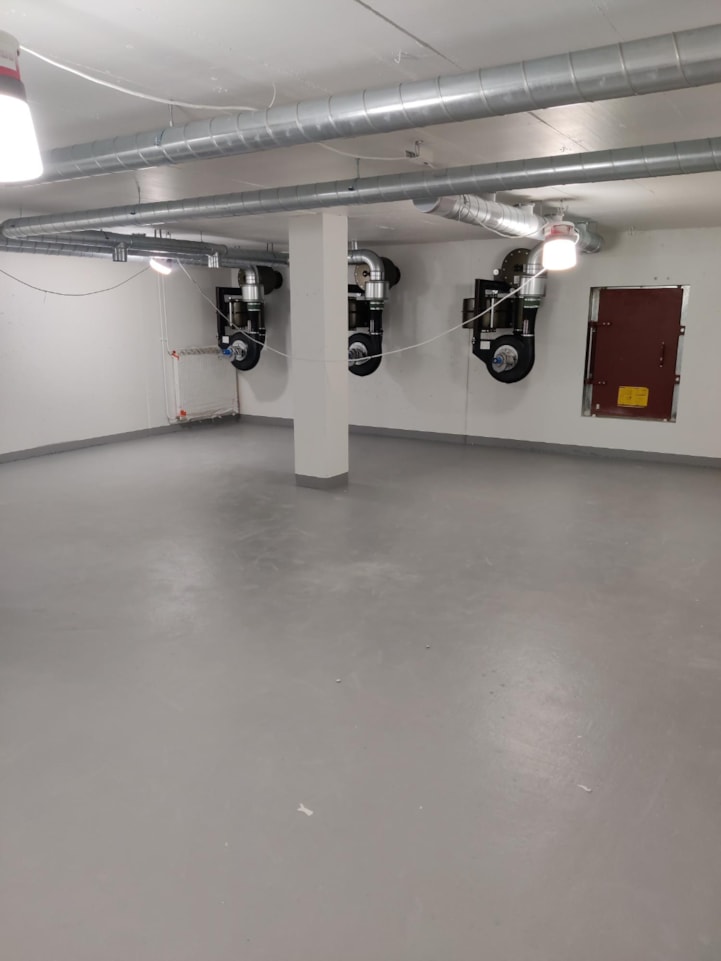

Käynnissä on lvis-työt sekä asuntojen laminaattilattian asennustyöt. K-talon väestönsuoja on toiminut työmaan aikaisena varastona ja se on nyt siivottu ja lattia maalattu. Tilaan asennetaan myöhemmin asukkaiden irtaimistovarastokopit.

J-talo:

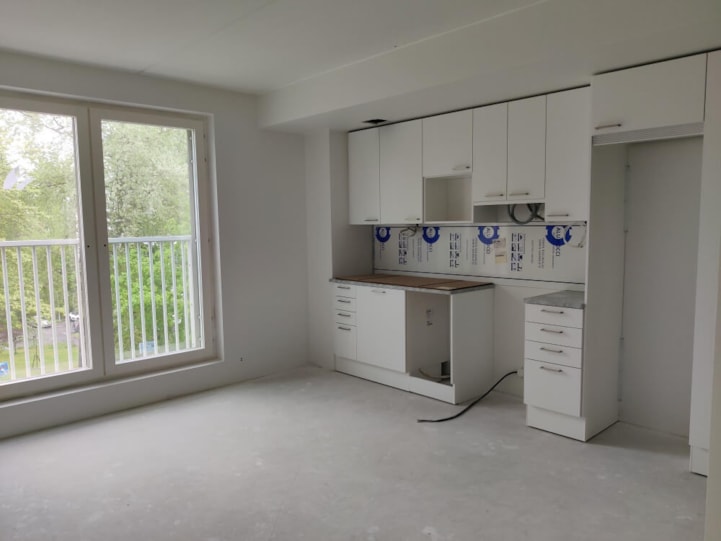

Käynnissä on lvis- työt sekä tasoitus- ja maalaustyöt. Lisäksi asuntojen kalusteasennukset on aloitettu nyt tässä viimeisessäkin talossa.

Autohalli:
Autohallin kannella kermitystyöt jatkuvat ja lisäksi kannen päälle tulevien ensimmäisten kerrosten parvekkeiden rakennustyöt ovat käynnissä.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98,27 % (Sisäinen mittaus, mitattu 25.5.2022)

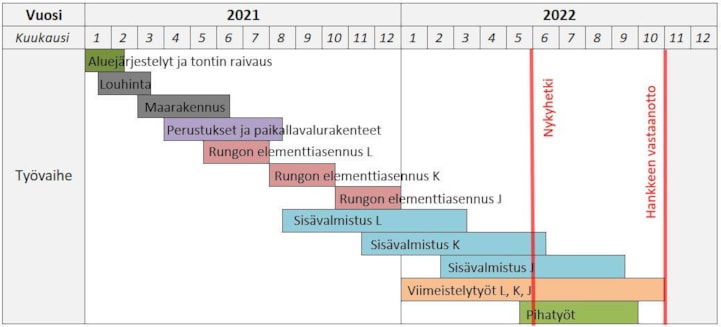

Aikataulu:
