Viikkotiedote vko 20
Käynnissä olevat työvaiheet:
L-talo

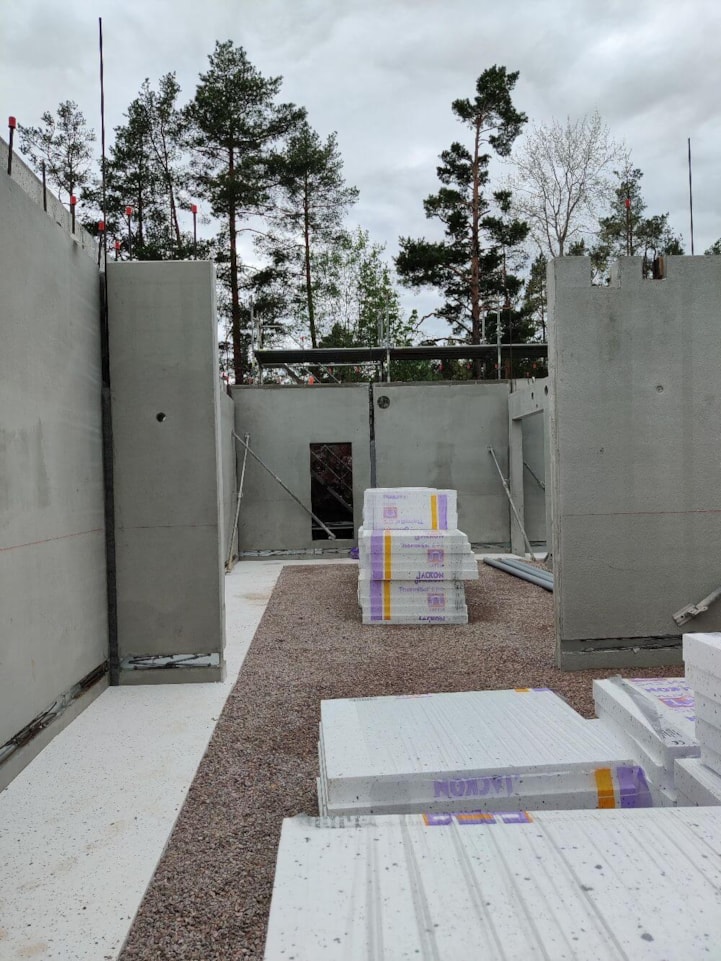

Kellarin seinäelementit on asennettu ja sisätäytöt tehty (kuva 1). Käynnissä on vedeneristystyöt

K-talo
K-taloon ei tule kellarikerrosta L-talon tapaan, joten elementtien asentaminen alkoi suoraan 1. kerroksesta. 1. kerroksen elementit on nyt pääosin asennettu ja väestönsuojan seinät raudoitettu.
J-talo

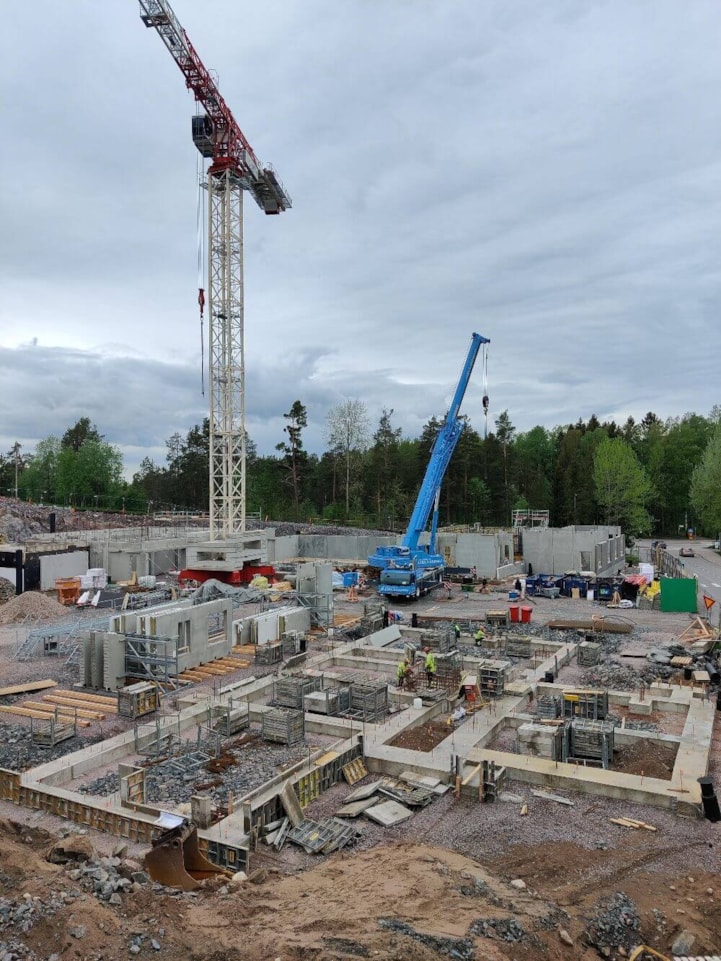

Anturan ylösnostot tehty. J-talon ympäristöä vielä siivoillaan, jonka jälkeen se hiljenee odottamaan elementtien asentamista syksymmälle. Talot nousevat järjestyksessä L-talo, K-talo ja J-talo.

Autohalli
Myös muutamia autohallin runkoelementtejä on asennettu L ja K-talon väliin.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,81 % (sisäinen mittaus, mitattu 21.5.2021)

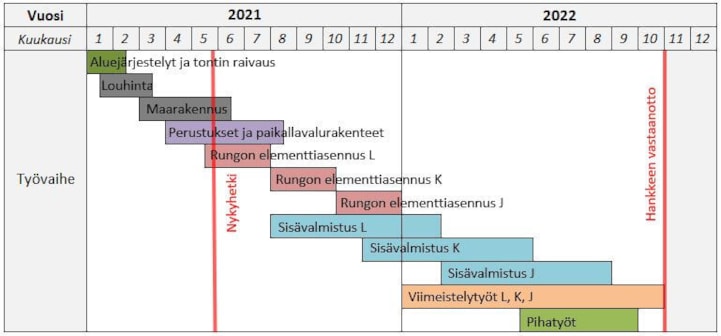

Aikataulu:
