L-talo:

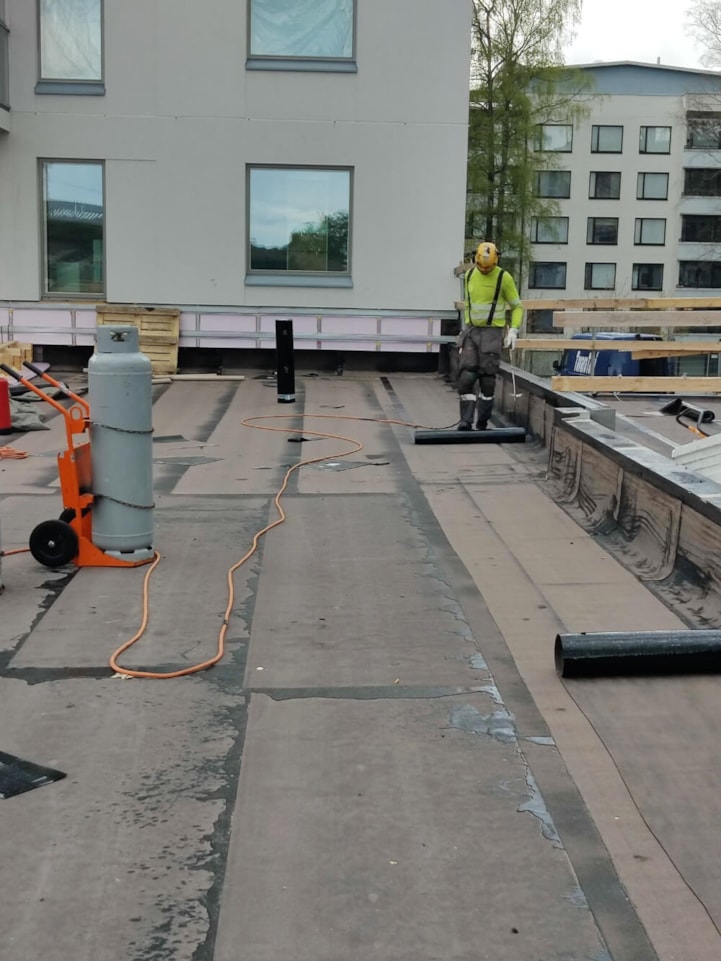

Asunnoissa on käynnissä loppusiivous ja viimeistelytyöt. Alla maisema kuva L-talon katolta etelään päin.
K-talo:

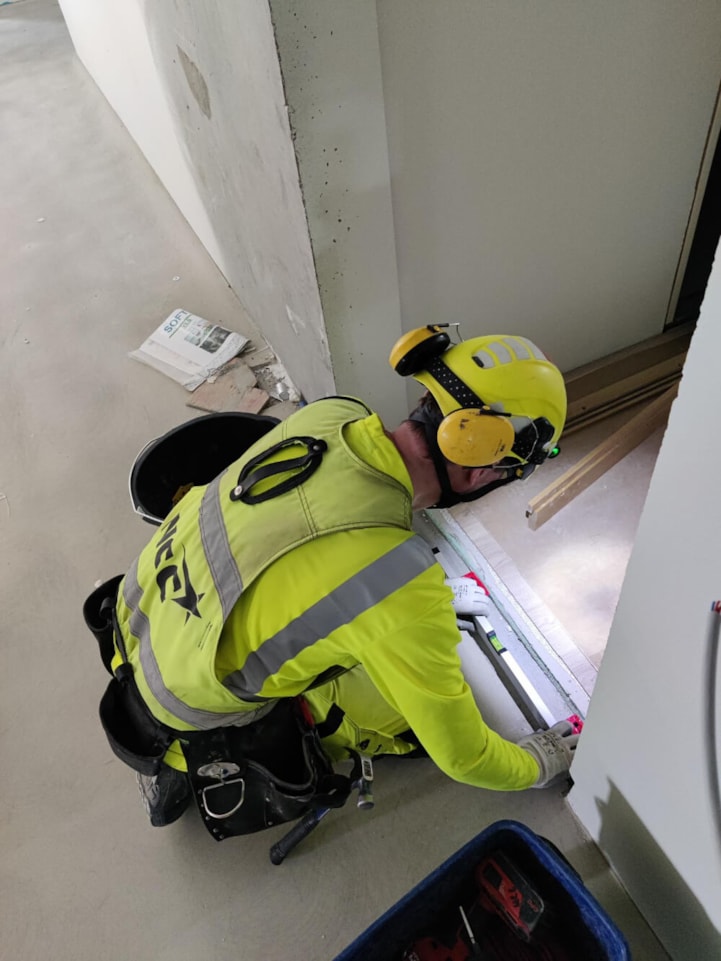

Käynnissä on eteisten ja keittiöiden kiintokalusteasennus, lvis-työt sekä asuntojen laminaattilattian asennustyöt. Alla näkyvässä kuvassa työntekijä asentaa asunnon porrashuoneen oven kynnystä ja karmeja paikoilleen.
J-talo:
Käynnissä on lvis- työt, väliseinien tuplaustyöt, lämpölattiatyöt ja asuntojen seinien tasoitus- ja maalaustyöt.
Autohalli:
Autohallin kannen osa 1:n bitumiliuoskerroksen päälle on asennettu jo ensimmäinen kermikerros. Yhteensä näitä kermikerroksia tulee kannelle 3 kappaletta.
Piha:

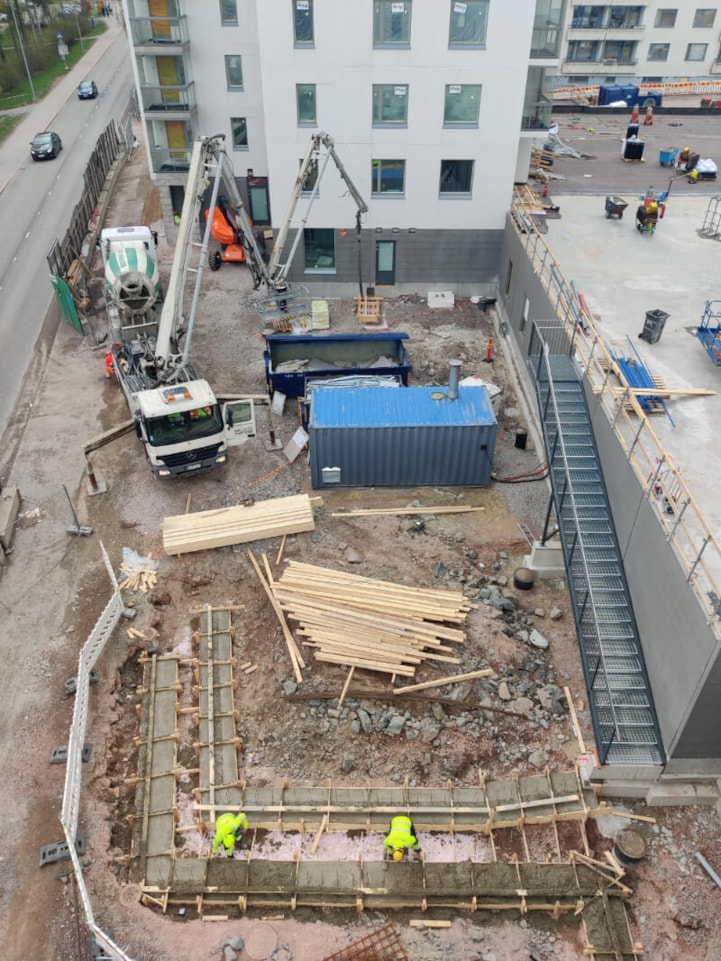

K- ja J-talojen väliin valmistuu muutama tukimuuri, joiden anturoiden muotti- ja raudoitustyöt on saatu valmiiksi. Kuvassa tukimuurien valutyöt käynnissä.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,11 % (Sisäinen mittaus, mitattu 13.5.2022)

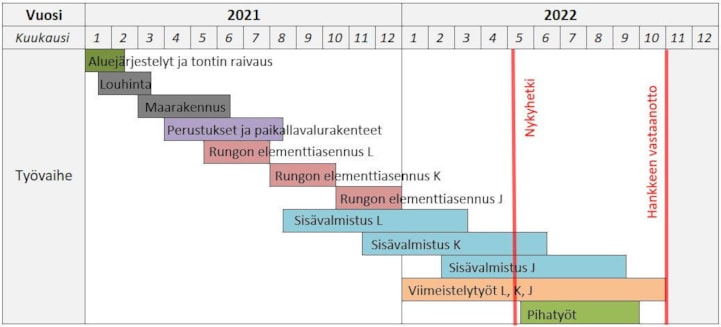

Aikataulu:
