Viikkotiedote vko 16
Työmaan kuulumiset:
Maalämpökaivotyöt ovat nyt valmistuneet. Tontille porattiin kaivoja yhteensä 17 kpl.
Hakemamme joutsenmerkki asettaa tälle kohteelle tiukat vaatimukset muun muassa jätteen kierrätykselle. Työmaalla syntyvästä jätteestä pitää uusiokäyttää tai materiaalikierrättää yli 70% kaikesta syntyneestä jätteestä. Tämä tarkoittaa sitä, että pyrimme minimoimaan sekajätteen synnyn työmaan lisäksi myös sosiaalitiloissa. Sosiaalitiloissa sekä toimistossa kerätään erikseen muovi-, pahvi-, bio, paperi-, sekä metalli- ja lasijäte.
Käynnissä olevat työvaiheet:

L-talo
VSS holvin muotti- ja raudoitustyöt.
K-talo
Nostojen muottien raudoitustyöt käynnissä.
J-talo
Pohja- sekä salaojakaivotyöt ovat pääosin valmiina.
Autohalli
Kolmen talon keskelle, pihakannen alle tulee aikanaan autohalli. Maanrakentajalla on käynnissä autohallin lattian alle tuleva sadevesipumppaamon asennus.

Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 96,67 % (sisäinen mittaus, mitattu 22.4.2021)

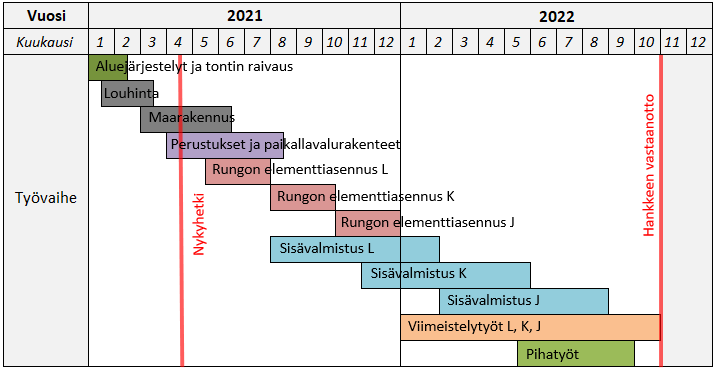

Aikataulu:
