Viikkotiedote vko 14
Käynnissä olevat työvaiheet:

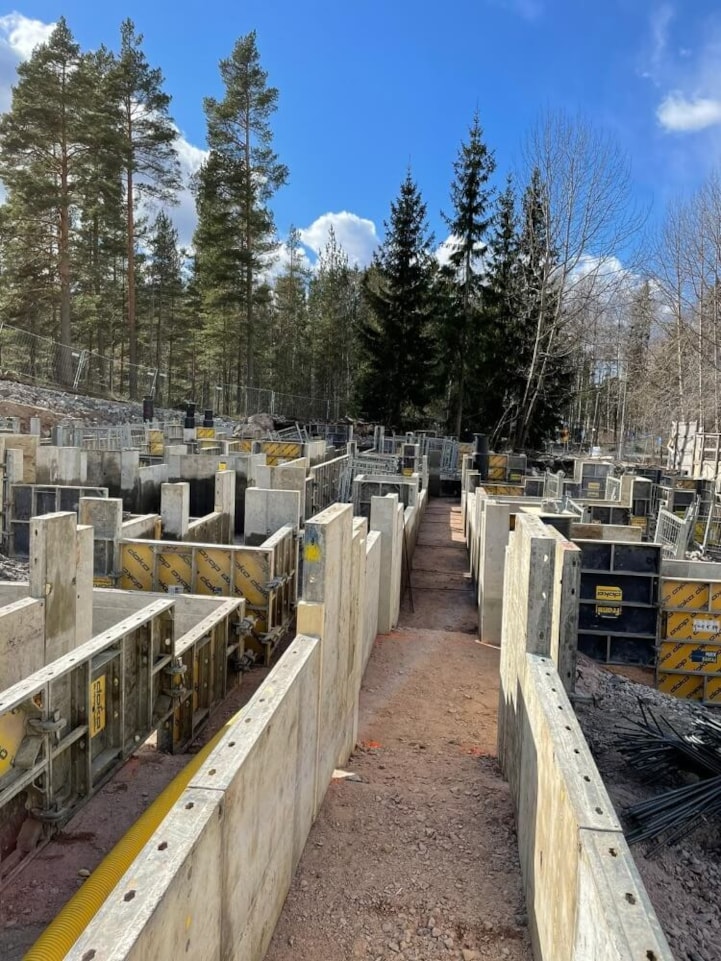

Työmaaparakit nousevat myöhemmin tänä vuonna kolmeen kerrokseen. Tällä hetkellä työmaan kapasiteetille riittää 2 kerrosta ja ulkopuolelle onkin asennettu tällä viikolla jo portaita ja kulkusiltoja (kuva 1)

Maalämpökaivoja on porattu tällä hetkellä 10 kappaletta. Pahoittelemme tästä työvaiheesta mahdollisesti aiheutuvaa häiriötä naapurustolle.
L-talo

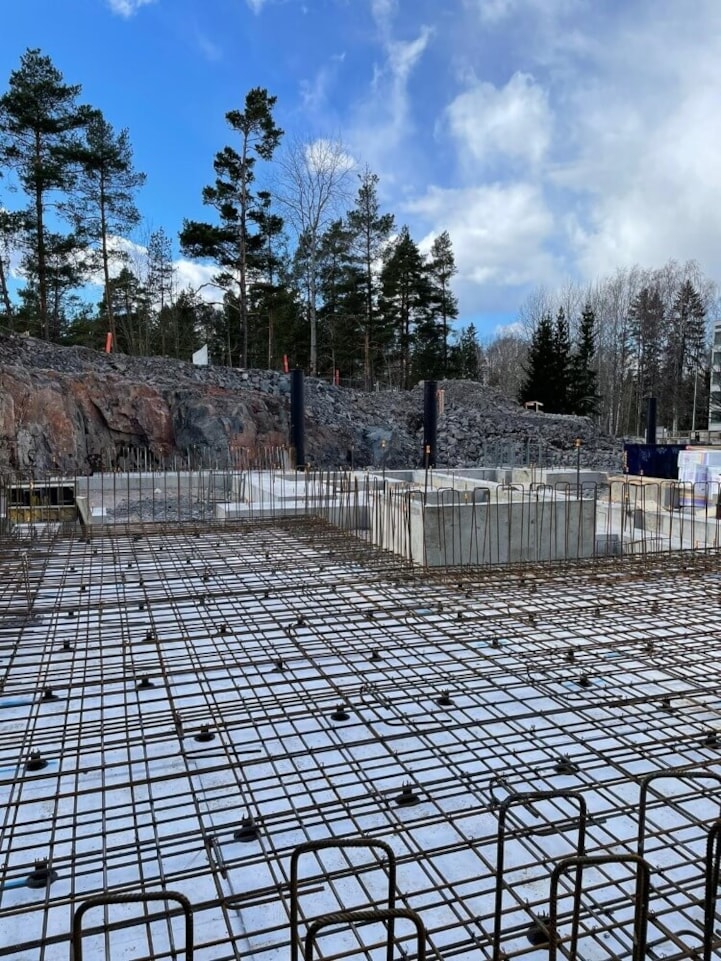

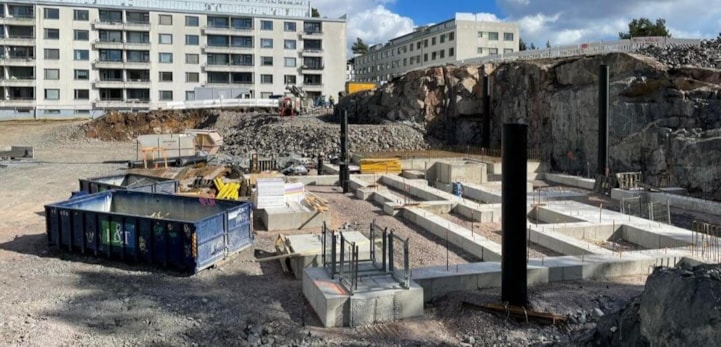

L-talon perustukset on valettu ja valumuotit purettu (kuva 2). Tällä hetkellä L-talon väestönsuojan lattiaa raudoitetaan (kuva 3).


K-talo

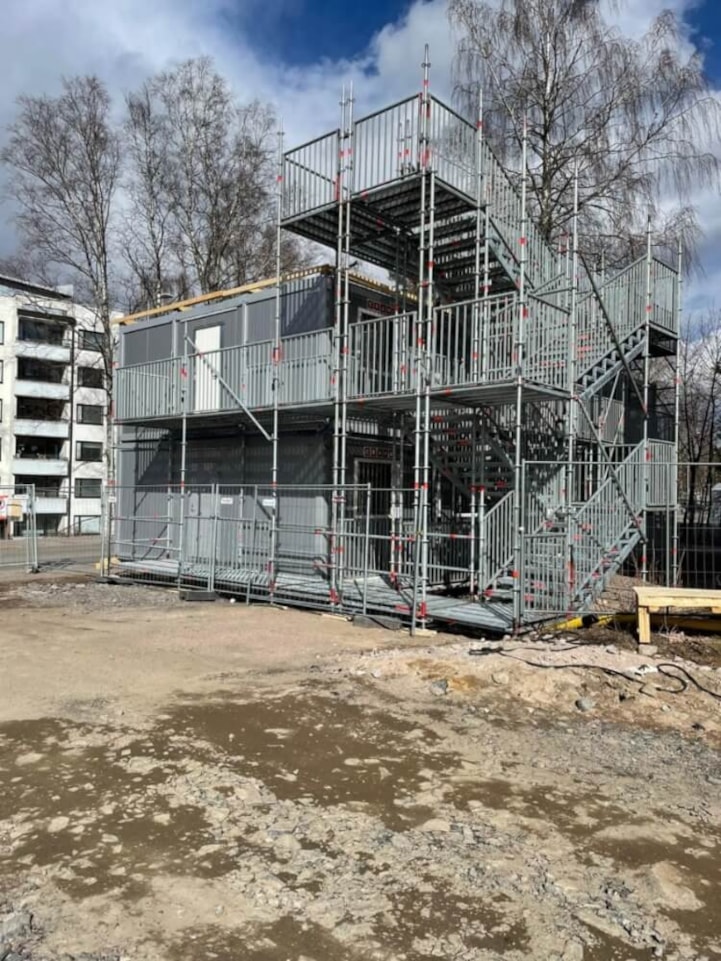

Koska L-talon anturat on valettu, niin muottikalusto saatiin siirrettyä nyt K-talon pohjalle, jossa muotitustyöt ovatkin jo käynnissä (kuva 4)

J-talo
Käynnissä on pohja- ja salaojatyöt.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,67 % (ulkoinen mittaus, mitattu 7.4.2021)

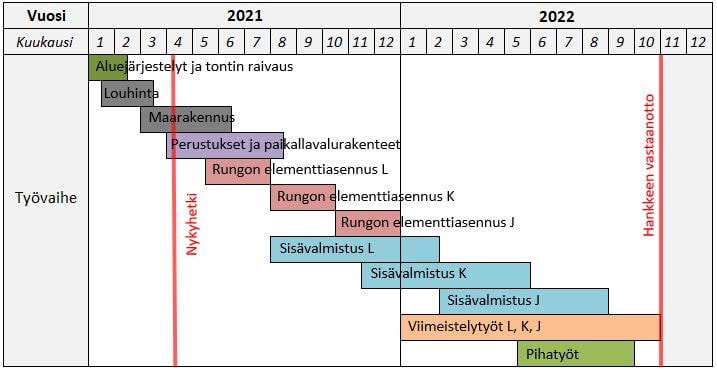

Aikataulu:
