Viikkotiedote vko 13
Käynnissä olevat työvaiheet:
Käynnissä on J-talon pohjatyöt.
Tällä viikolla pystytimme jo osan työmaakopeista, jonne työmaahenkilöstö siirtyy tulevien viikkojen aikana työskentelemään.

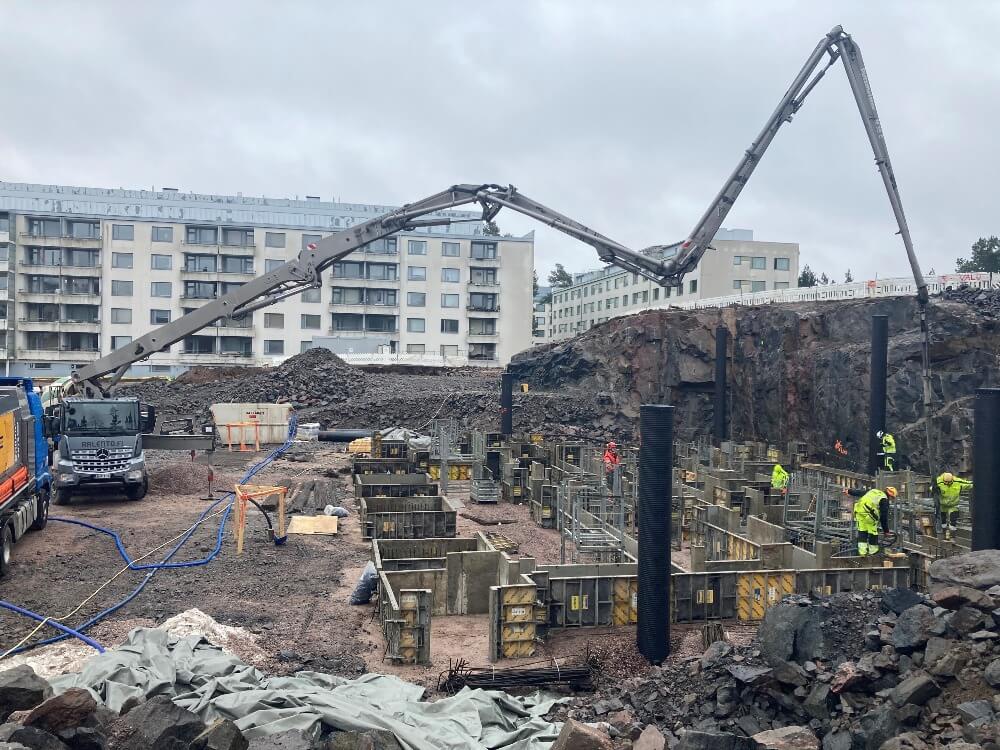

Valoimme viikolla ensimmäiset perustukset. Autobetonipumppu on jakelupuomilla varustettu kuorma-auto. Autobetonipumpulla voi siirtää betonin kätevästi suoraan valukohteeseen, jolloin se nopeuttaa valutyötä ja vähentää työvoiman tarvetta.

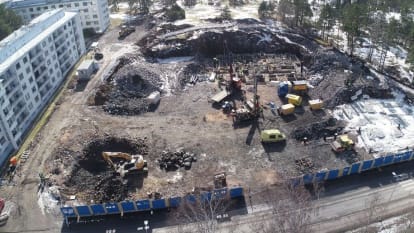

Käynnissä on maalämpökaivojen poraustyöt. Tällä hetkellä kaivoja on porattu 6 kappaletta. Pahoittelemme tästä työvaiheesta mahdollisesti aiheutuvaa häiriötä naapurustolle.
Työturvallisuus:
Tulemme tekemään työmaalla turvallisuusmittauksen kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 96,08% (sisäinen mittaus, mitattu 1.4.2021)

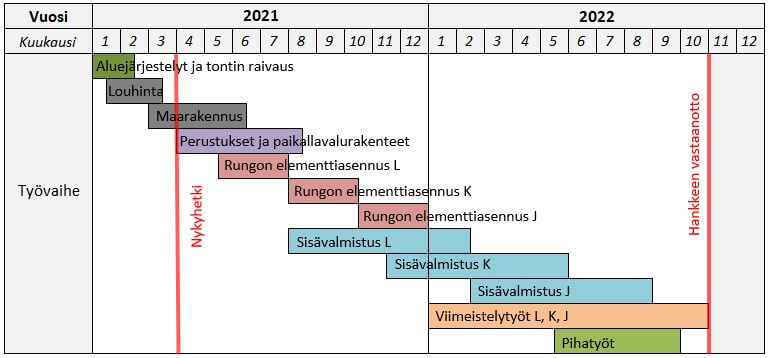

Aikataulu:
