Viikkotiedote vko 31
Huomioitavia asioita työmaalla:

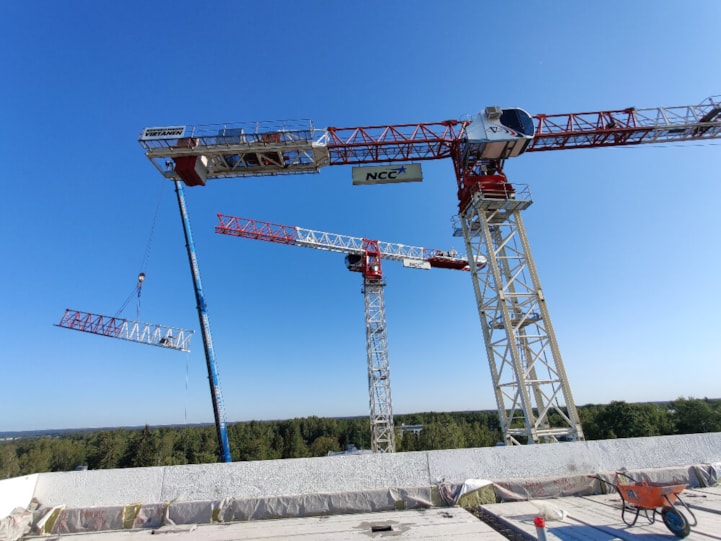

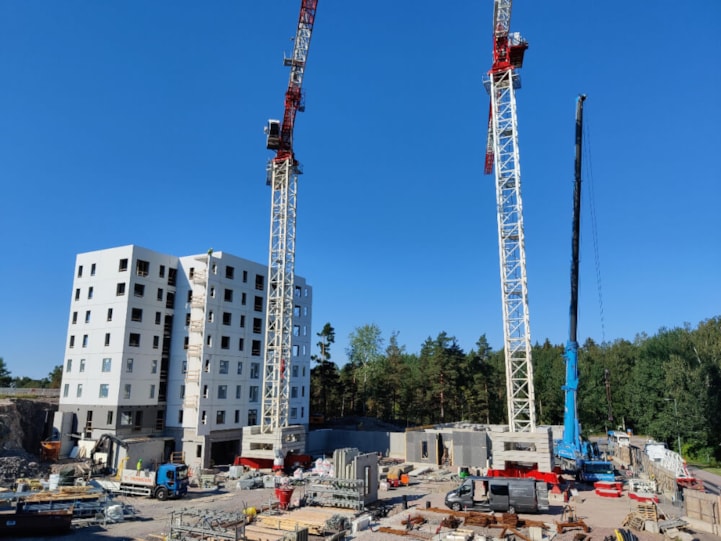

Uuden nosturin kokoaminen on viittä vaille valmiina tällä hetkellä. L-talon nosturi puretaan ensi viikon maantaina ja viedään pois työmaalta, jolloin pieniä häiriöitä liikenteeseen saattaa tulla.

L-talo

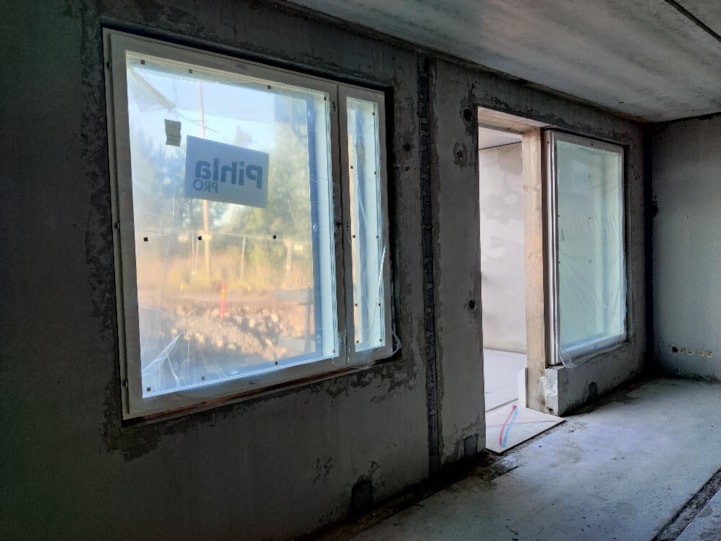

Ikkuna-asennus polkaistiin käyntiin tällä viikolla. Olemme nyt asentaneet jo kolmen kerroksen ikkunat. Joutsenmerkki, jota tulemme hakemaan kohteen valmistuttua, asettaa näille asuntojen puualumiini-ikkunoille tiettyjä vaateita. Muun muassa 40% ikkunoiden ja parvekeovien profiilien alumiinista pitää olla kierrätettyä alumiinia.

Elementti asennus on saatu päätökseen L-talon osalta.

K-talo

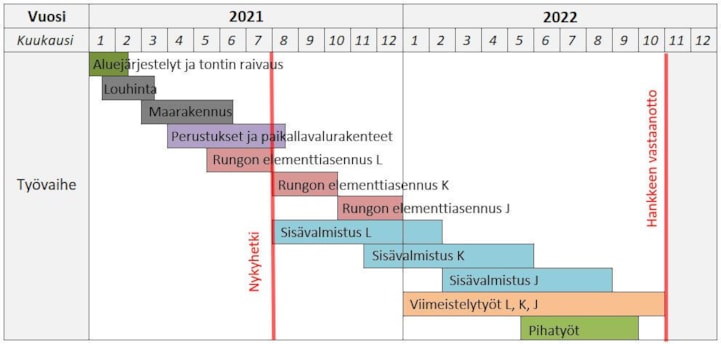

Ensiviikolla aloitamme K-talon elementtien asennuksen.
Työturvallisuus:
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaukset ovat yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 97,66 % (ulkoinen mittaus, mitattu 6.8.2021)
