Viikkotiedote 42/2025

Jäkärlän koulu ja päiväkoti

Työturvallisuus

  • Kaikilla työmaalla työskentelevillä tai työmaalla vierailevilla tulee olla NCC:n yleisen ohjeen mukaiset suojavarusteet.
  • Perehdytys: https://www.ncc.fi/liikekumppaneille/tyomaaperehdytys/
  • Työmaa-alueella on työajan ulkopuolella kameravalvonta.

Valmistuneita töitä

  • A-lohkon päädyn sisäänkäyntilaatan ja ulkoportaan valu.

Käynnissä olevat työt

  • Laatoitustyöt
  • Tasoite- ja maalaustyöt
  • Julkisivurappaukset levyrappaustöineen
  • Julkisivumuuraustyöt
  • Sisäänkäyntitasojen laudoitus ja raudoitus
  • IV-konehuoneen katon pohjahuopatyöt
  • LVIS-työt, käynnissä P1 -kanava-asennus A2

Alkavat työt

  • Kipsilattiapumppaukset ja lattiavalut alkaen vk 43

Kuvia

Yläkuvassa ensimmäisiä lattialämmitysputkituksia asennettuna, lohko A1.

  • Jäähdyttimen jalusta asennettuna B-osan vesikatolle:

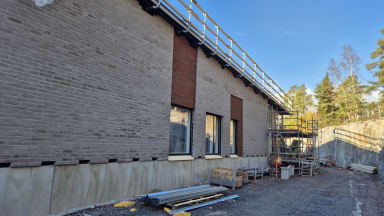

  • Julkisivumuuraukset edenneet yläpihalle, kuvassa kalliorinteen puoleista seinää:
