Viikkotiedote vk 41/2022
Terveiset HOAS Huippu Sulkulaattatyömaalta!

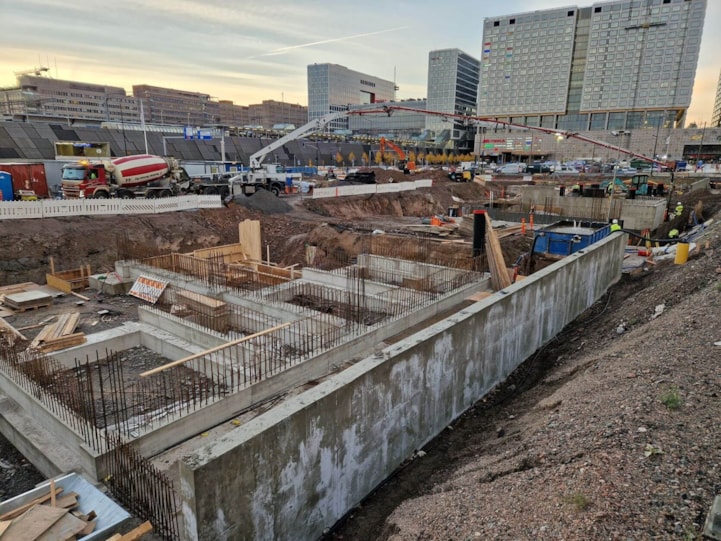

Kuva: B1 Sulkulaatan valu
Käynnissä olevat työvaiheet:
- A kalliovaraisten pilari- ja nauha-anturoiden muottityöt
- AB väliosan sulkulaatan valu
- B imujätehuoneen vierustäytöt ja nauha-anturoiden pohjien teko
- B PV-tukimuurin muottityöt
- B imujätehuoneen imuputken liitostyöt
- C kalliovaraisten pilari- ja nauha-anturoiden muottityöt ja raudoitus
Tulevat työvaiheet:
- A kalliovaraisten pilari- ja nauha-anturoiden raudoitus
- B kalliovaraisten pilari- ja nauha-anturoiden muottityöt
- B1 raudoitus
- B sulkulaatan päälle tulevan PV-tukimuurin valu
- C kalliovaraisten pilari- ja nauha-anturoiden valu
Viikkotiedotevälillä valmistuneet työvaiheet:
- AB väliosan sulkulaatan korotuksen raudoitus ja valu
- AB väliosan paalutettujen pilari- ja nauha-anturoiden valu
- B sulkulaatan valu
- Imujätehuoneen seinien vedeneristys
Työmaan MVR- mittaus on tehty 13.10.2022 tulokseksi tuli 95,7 %.
