Viikkotiedote 32/21

HATT Herttoniemen työmaan kuulumiset

Terveisiä HATT Herttoniemen työmaalta! Tällä viikolla työmaalla HASO-yhtiössä elementtiasennukset jatkuvat. HEKA-yhtiön C-rapun anturatyöt on aloitettu ja A-rapun kohdalla tehdään porapaalutuksia. HITAS-yhtiön alueella tehdään louhintoja ja maanrakennustöitä.

Tulevalla viikolla työmaalla jatketaan elementtiasennuksia, raudoitustöitä ja maanrakennustöitä.

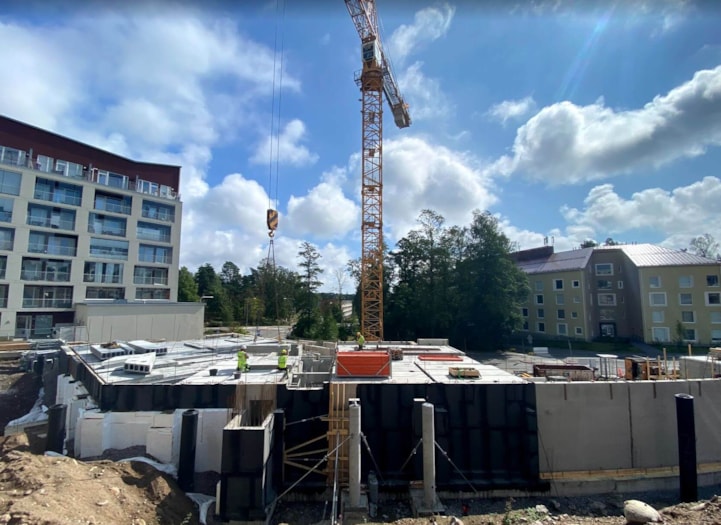

HASOelasennusvk32

Käynnissä HASO-yhtiön kellarin katto-onteloiden asennus.

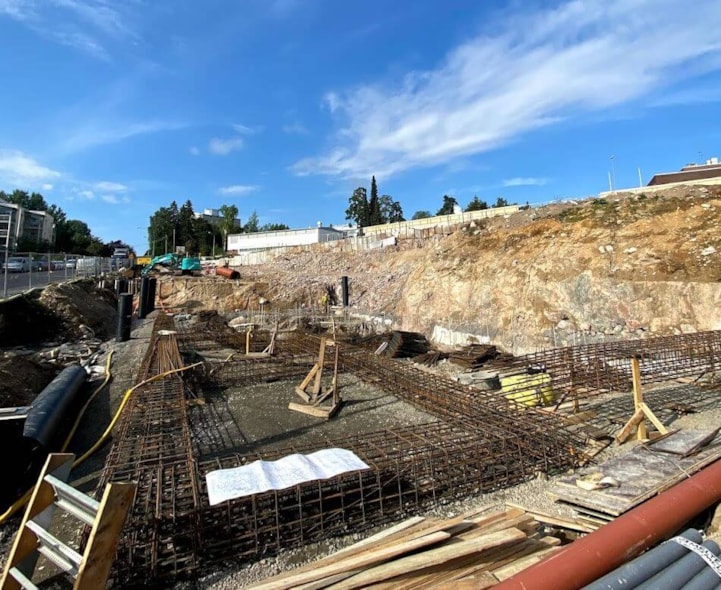

HEKAraud2vk32

HEKA-yhtiön C-rapun perustusraudoitukset ovat työn alla.

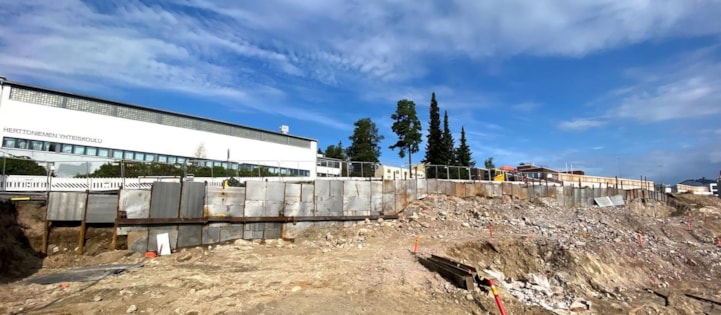

settiseinävk32

Tulevan autohallin kohdalle Siilikujalle rakentuu settiseinä.

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

  • TR-mittaus 11.8.2021, tulos 92,66 %

Aikataulu

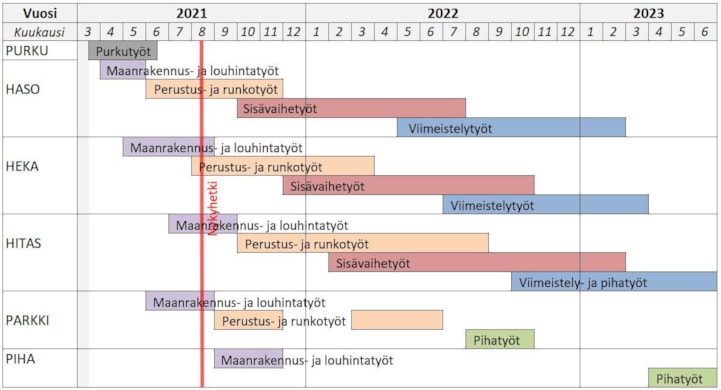

aikataulu vk32

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
