Viikkotiedote 26/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

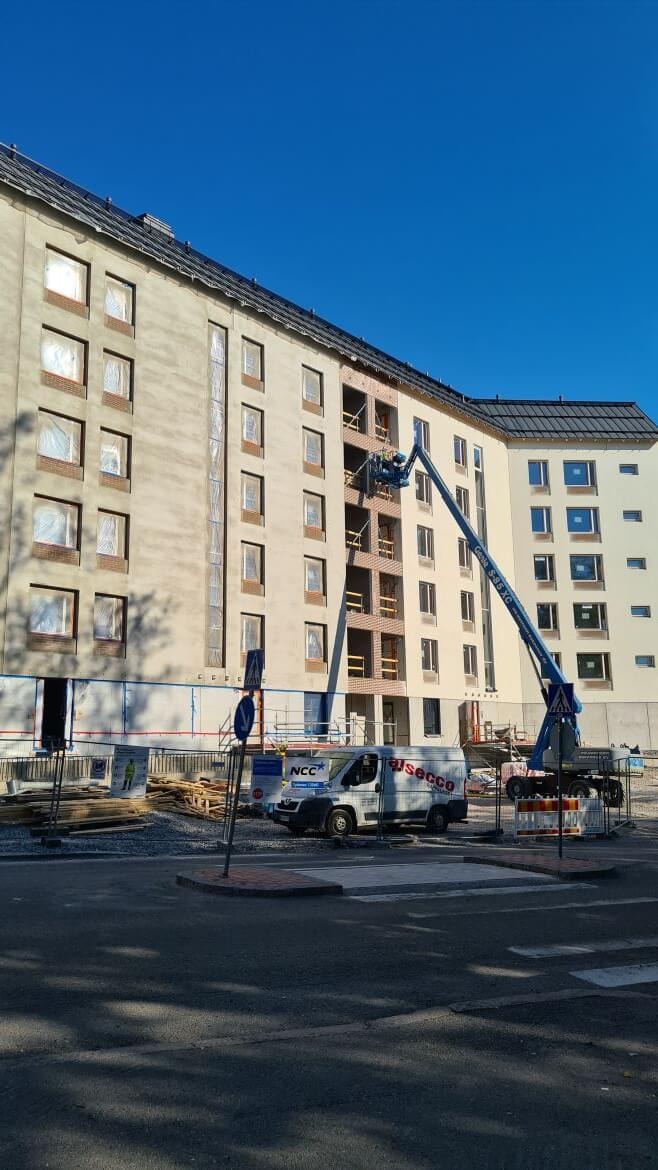

HASO-yhtiön julkisivulla on jatkunut julkisivurappaus.
B-talossa on aloitettu listoitus- ja käytävämattojen asennus. Kellarin lattia maalattiin alkuviikosta ja porraskäytävissä tehdään lattioiden hiontatöitä.
A-talossa on aloitettu parkettityöt ja saunojen panelointi. Vedeneristys- ja laatoitustyöt sekä kalusteasennus on edennyt viimeiseen kerrokseen.

HASO

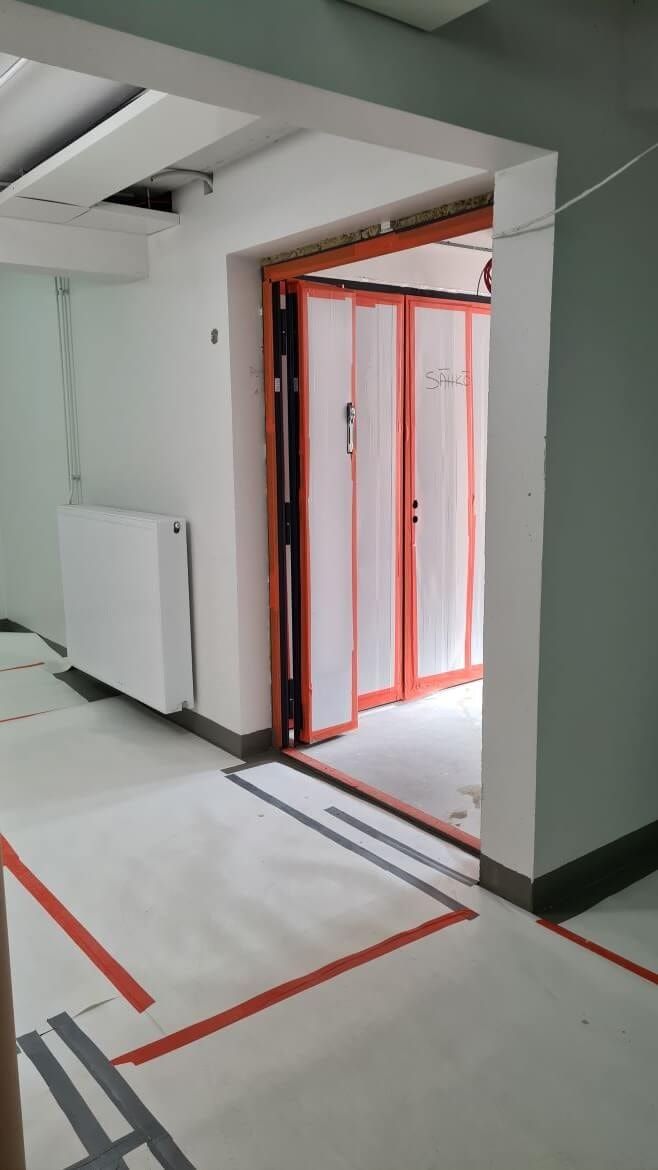

HASO B kellarin lattiat maalattiin ja suojattiin

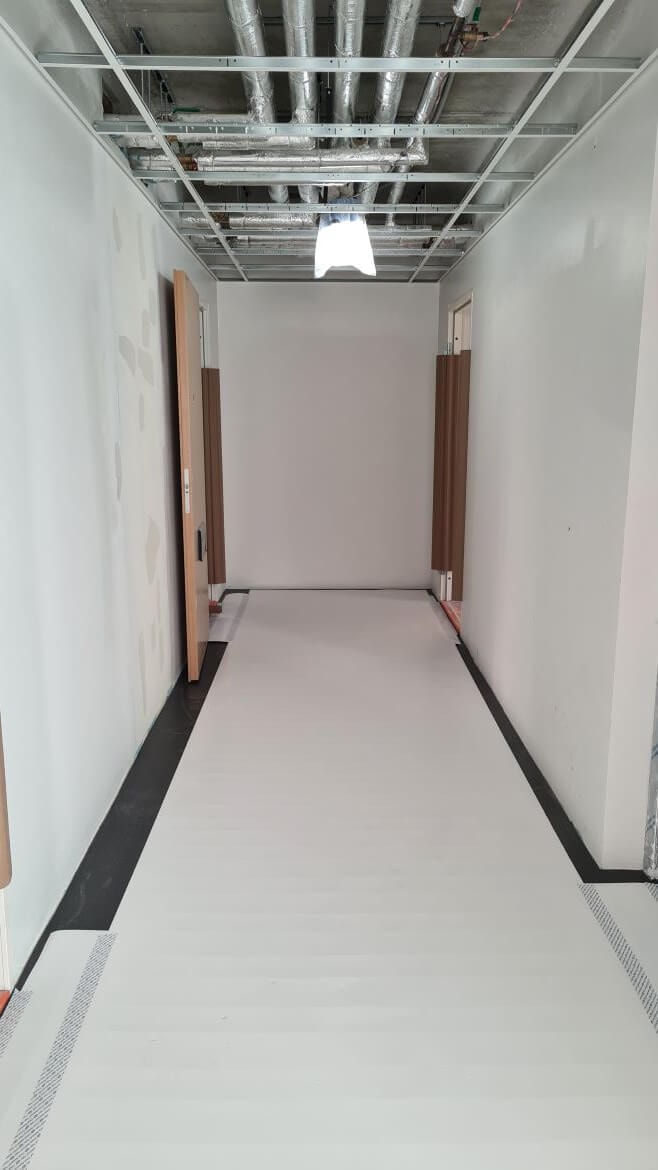

HASO B porraskäytävä

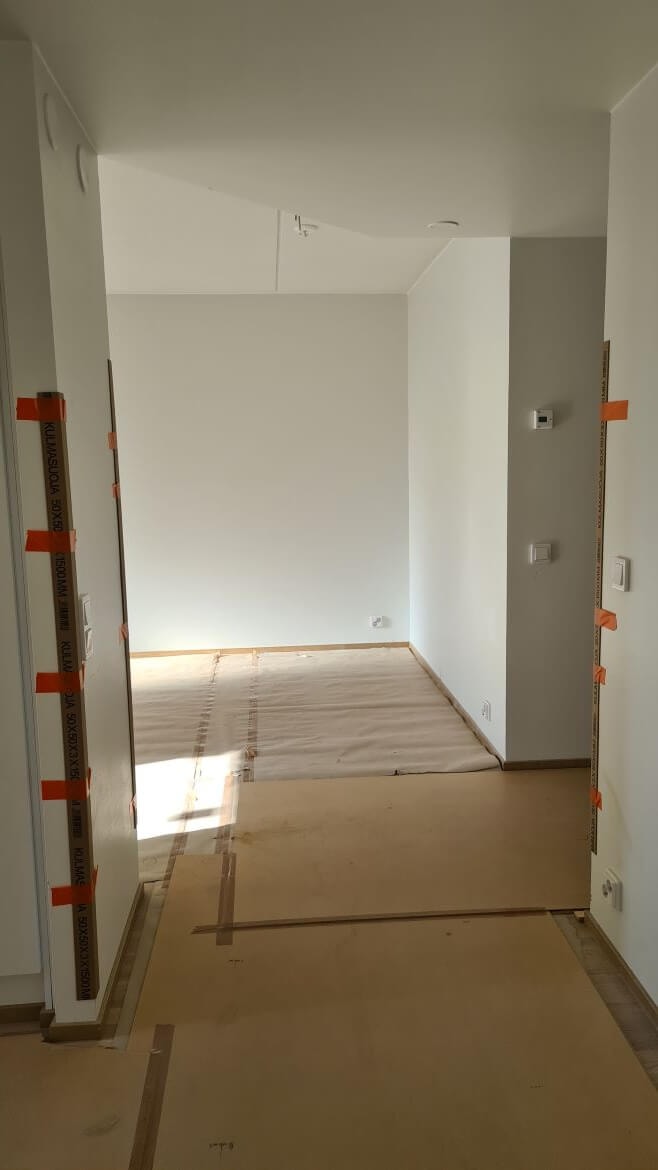

HASO B listoitus aloitettu
HEKA-yhtiön B ja C-taloissa on jatkunut julkisivutyöt.
C-talon sisätiloissa vinyylilattioiden asennus on kuudennessa kerroksessa ja keittiöiden välitilalaatoitustyöt viidennessä kerroksessa. Väliovien asennus aloitettiin tällä viikolla.
B-talossa seinien tasoitetyöt on viidennessä kerroksessa ja maalaustyöt neljännessä kerroksessa. Kalusteasennus, kylpyhuoneiden laatoitustyöt ja vinyylilattioiden pohjatyöt on aloitettu.
A-talossa kipsiväliseinien 1. puolen asennus saatiin tällä viikolla valmiiksi ja tuplaus aloitettiin ensimmäisestä kerroksesta.
HITAS-yhtiön A-talossa on tehty kipsialakattotöitä ja hissikynnysten valu.
B-talossa aloitettiin väliseinämuuraus ja vesikattotyöt.
C-talossa oli maanantaina ensimmäisen kerroksen ontelovalu. Ensimmäisen kerroksen ulko- ja väliseinät on asennettu sekä tehty holvilaudoitusta.

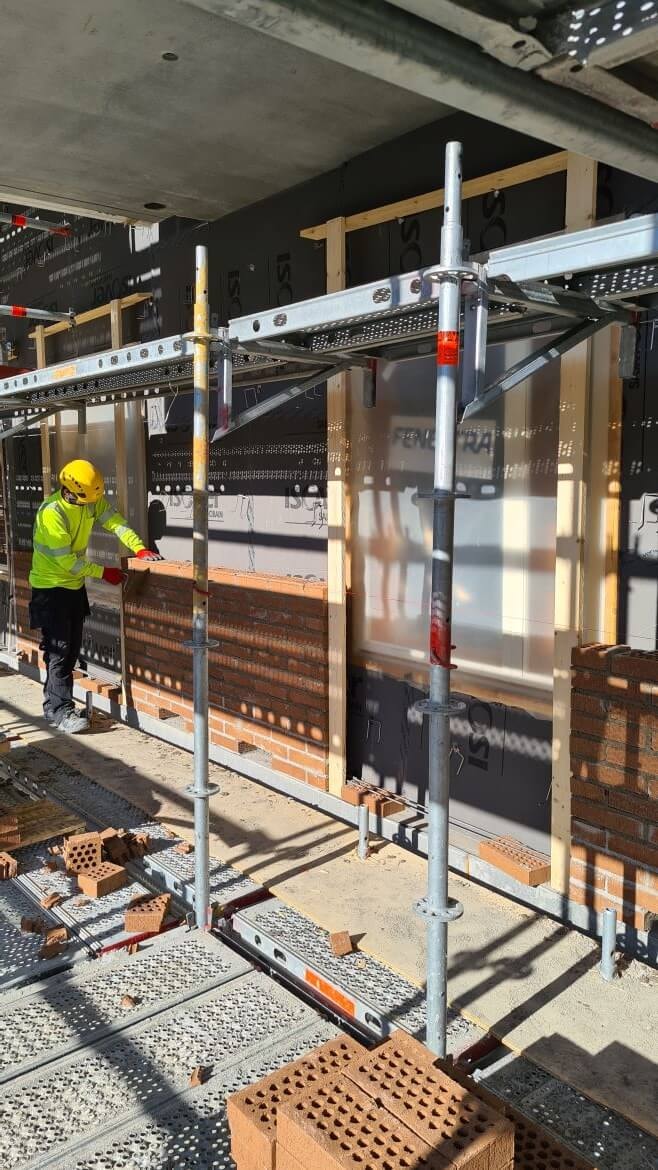

HITAS A julkisivumuuraus

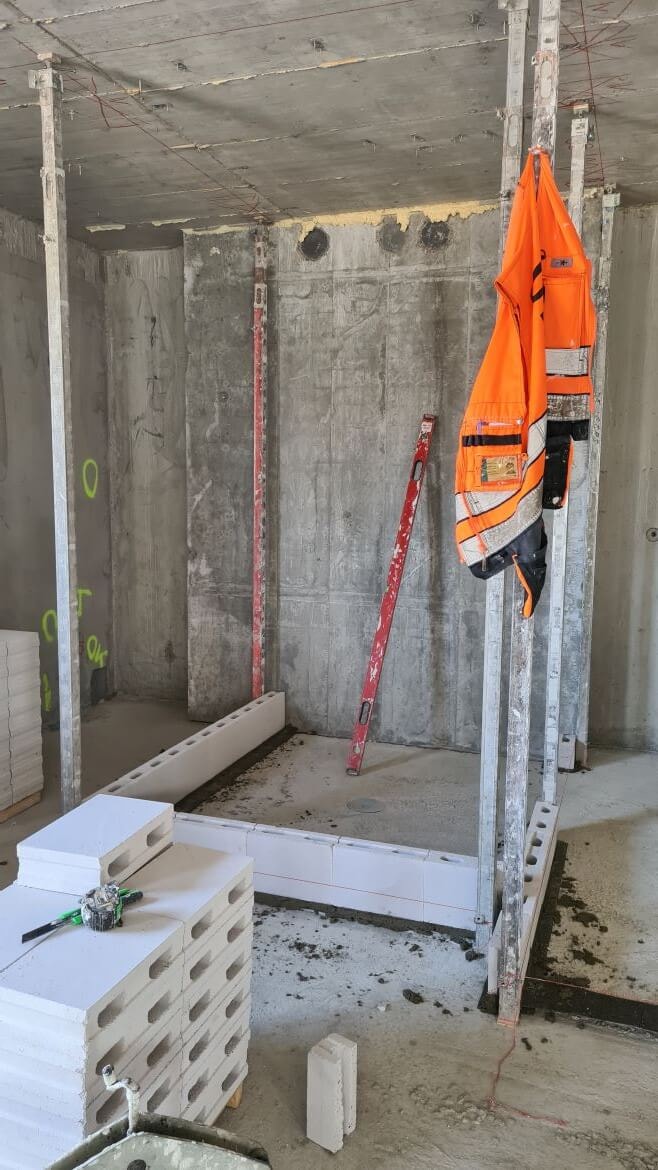

HITAS B väliseinämuuraus

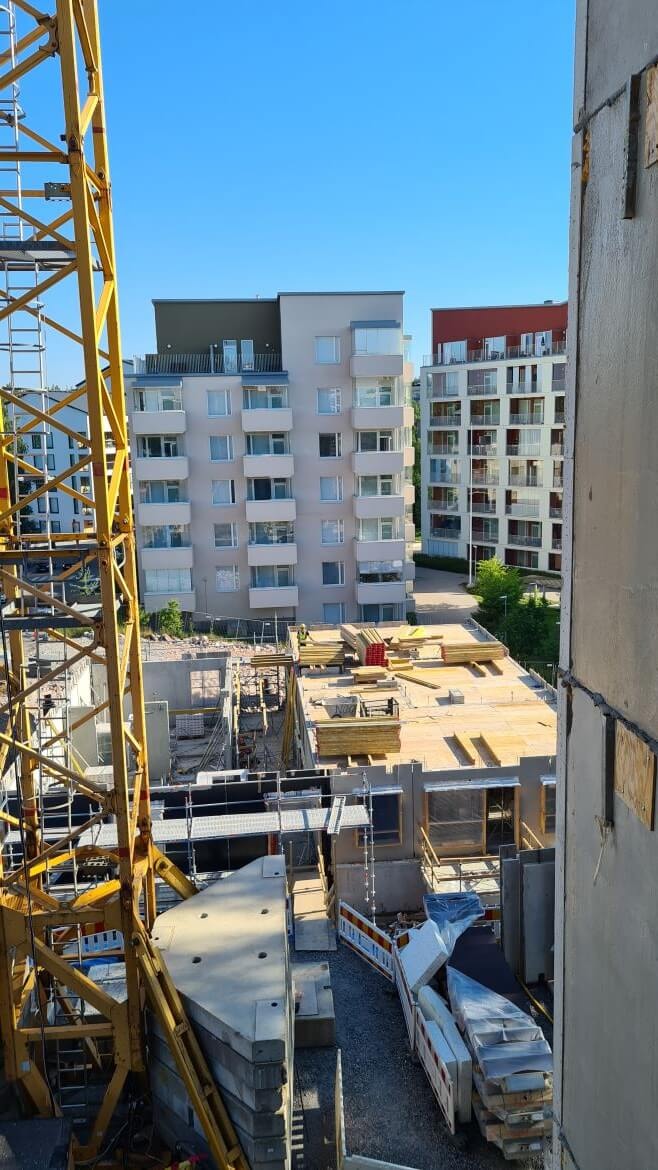

HITAS C
Pysäköintihallin lohko 1 tehtiin viime viikolla kansivalu. Tällä viikolla on tehty lohko 2 elementtiasennuksia sekä juurivalu. Lohko 3 maanrakennustyöt on saatu valmiiksi.

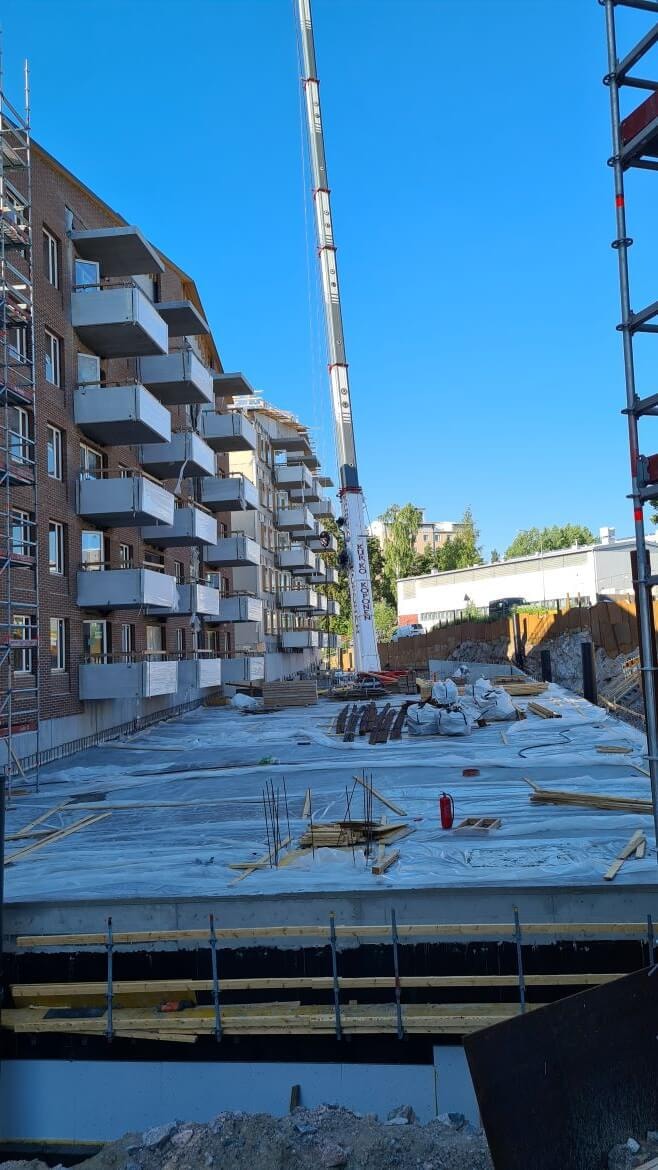

Lohko 1

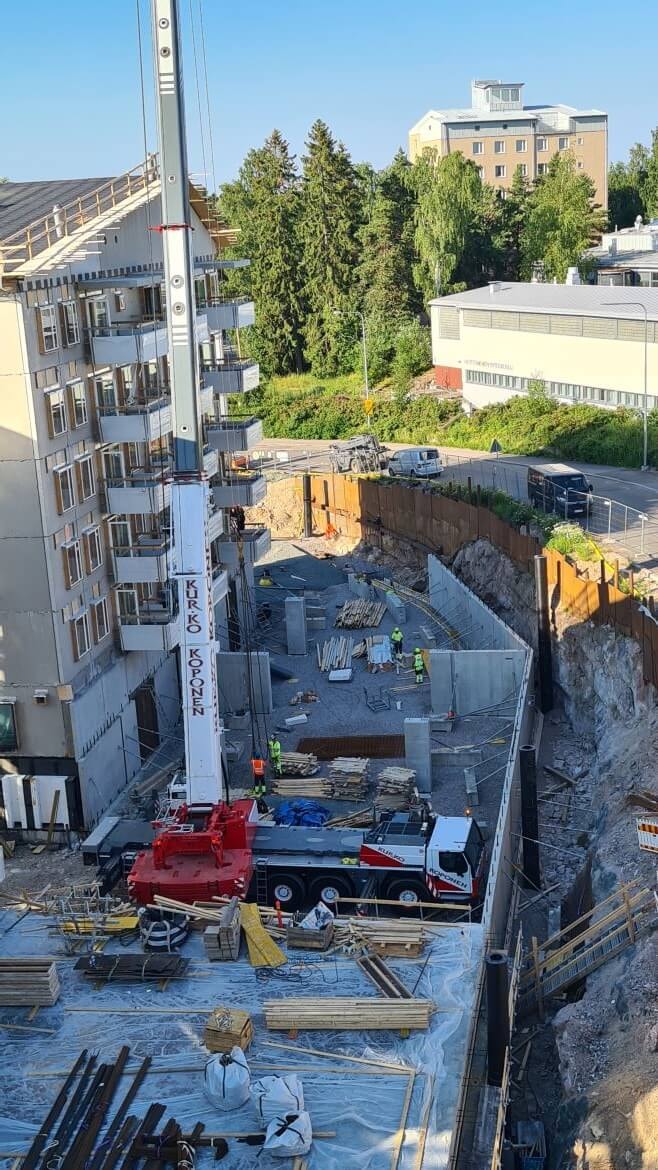

Lohko 2
Seuraava viikkotiedote ilmestyy viikolla 29. Mukavaa kesää!
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 1.7.2022
- HASO - 96,84%
- HEKA - 97,18%
- HITAS - 98,70%
Aikataulu

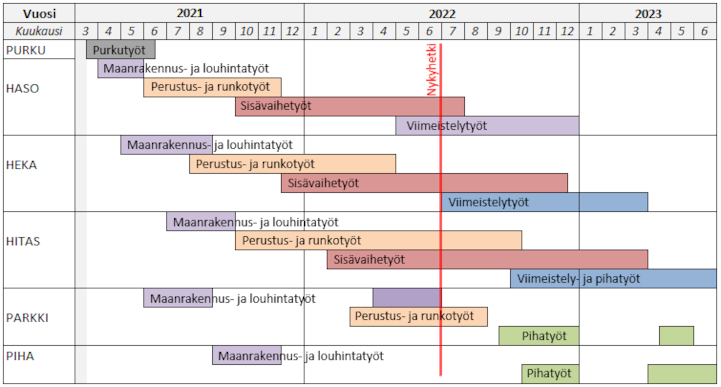

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
