Viikkotiedote 2/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!

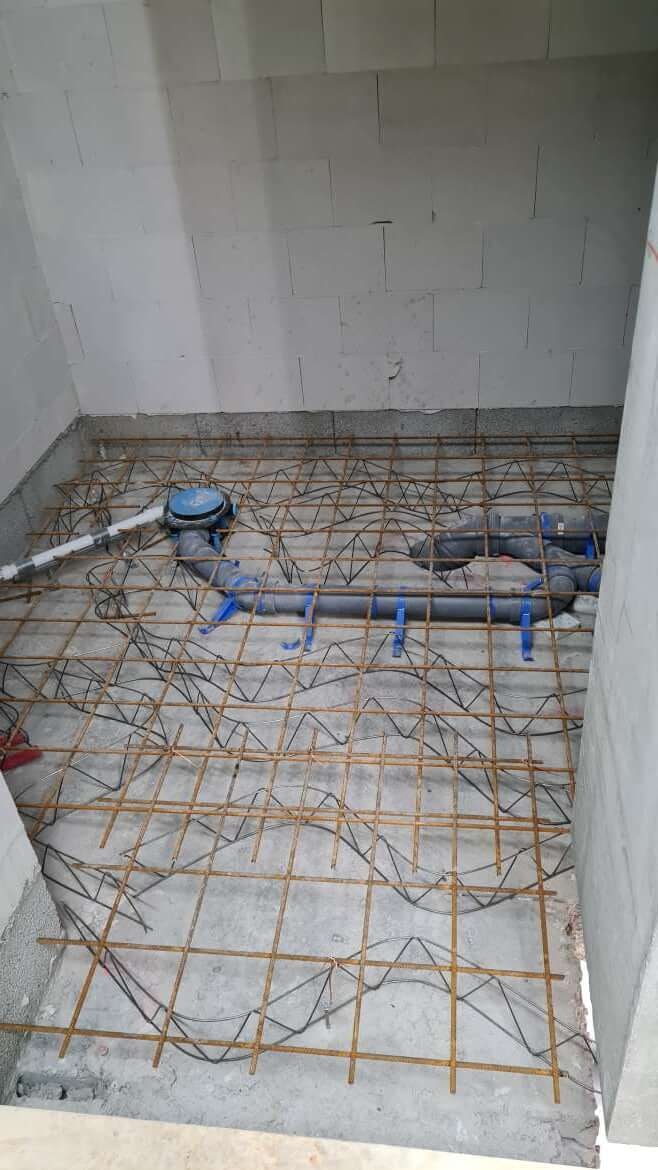

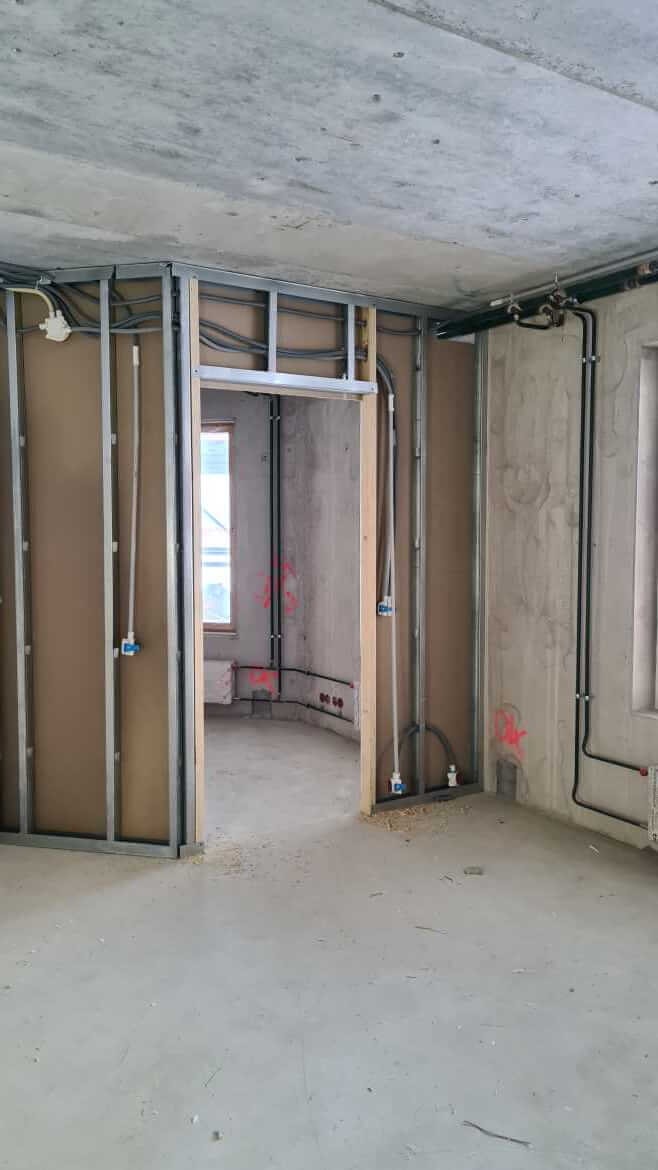

HASO-yhtiössä on tällä viikolla jatkunut vesikattotyöt, julkisivumuuraukset sekä väliseinätyöt. B-rapussa jatkunut hissiasennukset sekä kipsiseinätyöt. A-rapussa on käynnissä kylpyhuoneiden lattialämmitysten asennus sekä väliseinämuuraukset. Julkisivulla ovat jatkuneet villoitukset ja muuraukset. A-talossa on alkanut vesikaton ristikkoasennukset.


HEKA-yhtiön A-talossa on jatkunut alapohjan sokkeleiden asennus ja B-talossa käynnissä 4. kerroksen valut. C-talossa tehdään väliseinämuurauksia ja julkisivulla muuraus- sekä villoitustöitä. C-talossa vesikaton räystästyöt ovat alkaneet.
HITAS-yhtiön A-talossa jatkunut holvivalut ja B-talossa käynnissä korotusvalut.


Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 11.1.2022
- HASO - 92,29%
- HEKA - 89,92 %
- HITAS - 91,45 %
Aikataulu

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
