Viikkotiedote 21/23
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
Viimeistelyt on käynnissä kaikissa taloissa ja loppusiivous alkanut A-talon yleisissä tiloissa. C-talossa oli pölyttömyystarkastus ja nyt käynnistellään ilmanvaihtoa myös C:ssä ja aloitetaan säätötyöt. B-talon asukastarkastukset olivat viime viikolla ja ensi viikolla on C-talon vuoro.

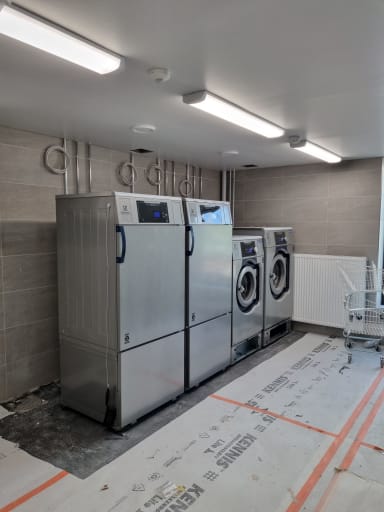

Hitas B-talossa sijaitsevan pesulan koneet asennettiin paikoilleen.

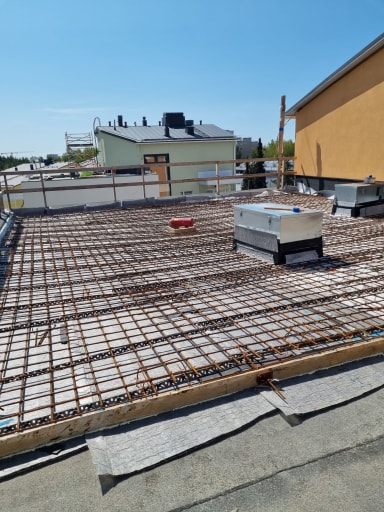

Hitas B- ja C-talossa on tehty terassien raudoituksia ja kesiviikkona oli valu.

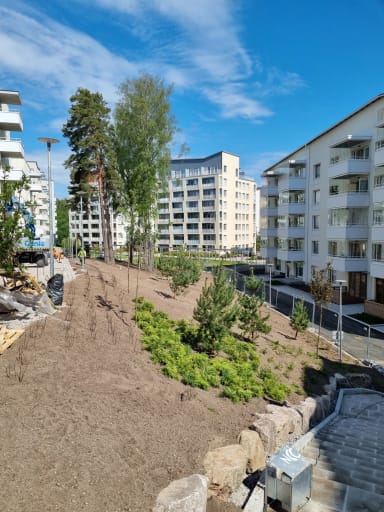

Multaus ja istutukset käynnissä. Kuva otettu Hitas B- ja C-talon välistä.

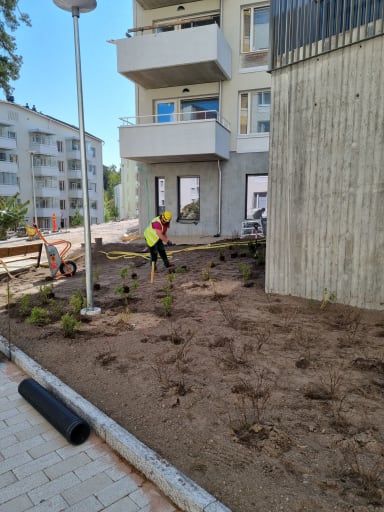

Yhteispihan istutuksia.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 25.5.2023
- HITAS - 98,48%
Aikataulu

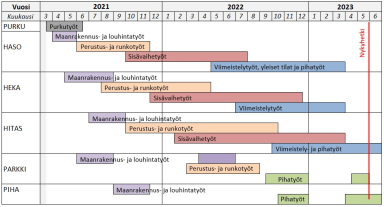

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
