33
tapaturmatonta työpäivää
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön julkisivulla B-talon puolella on alkanut julkisivurappaus ja A-talon puolella telineiden purku.
B-talossa on tällä viikolla jatkunut keittiöiden välitilojen laatoitustyöt ja välioviasennukset. Parkettiasennus jatkuu ylimmässä kerroksessa.
A-talossa seinien tasoitetyöt on neljännessä kerroksessa ja maalaustyöt toisessa kerroksessa. Saunojen runko- ja eritystyöt on nyt aloitettu nyt myös A-talossa.

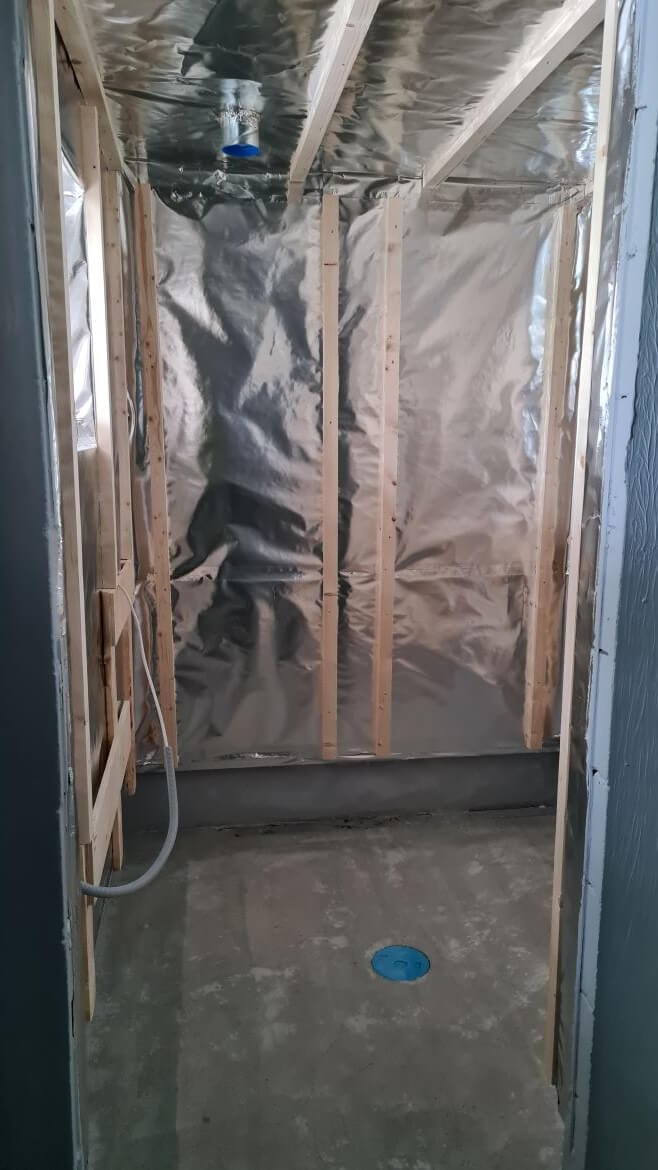

HASO A saunan runko- ja eristystyöt

HASO A
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.
C-talon sisätiloissa maalaustyöt on viimeisessä kerroksessa, kylpyhuoneiden laatoitus kolmannessa kerroksessa ja kalusteasennus neljännessä kerroksessa. Vinyylilattioiden pohjatyöt on aloitettu.
B-talossa väliseinien tuplaus etenee toisessa kerroksessa ja seinien tasoitetyöt on aloitettu ensimmäisessä kerroksessa.
A-talossa väliseinämuuraus on neljännessä kerroksessa. Alkuviikosta saapui ikkunat ja asennus on alkanut.

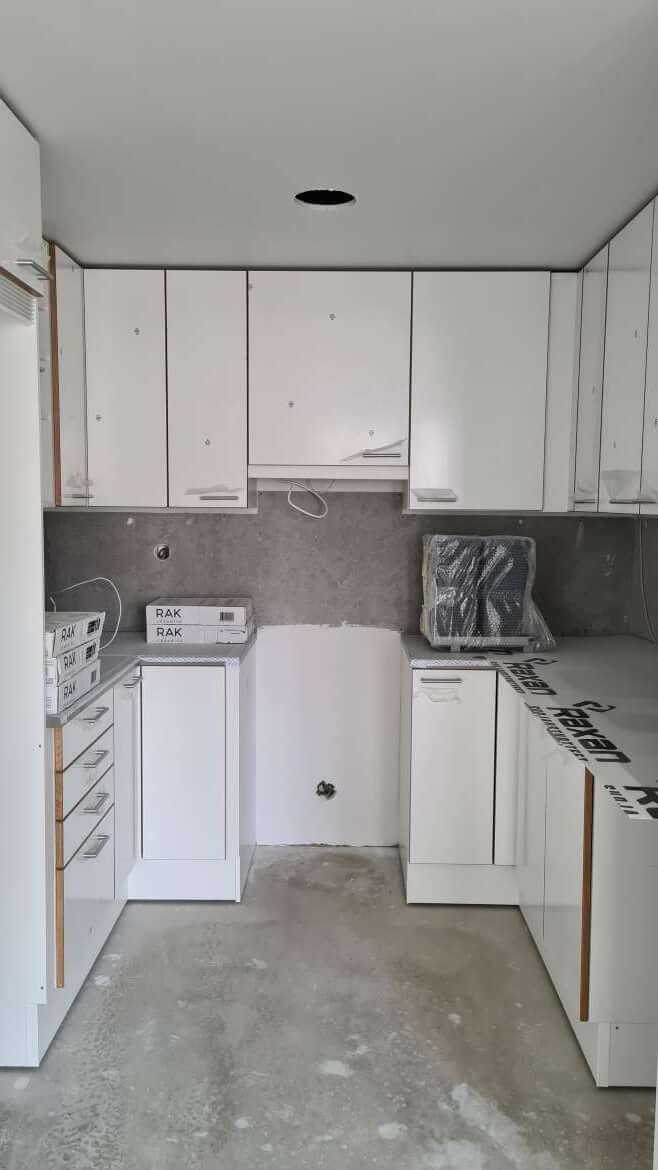

HEKA C
HITAS-yhtiön A-talossa kipsiväliseinien asennus on alkanut ja ikkuna-asennukset jatkuneet.
B-talossa oli torstaina neljännen kerroksen holvivalu ja aloitettiin viidennen kerroksen työt.
C-talossa tehtiin anturavalu ja purettiin anturamuottien laudoitus.

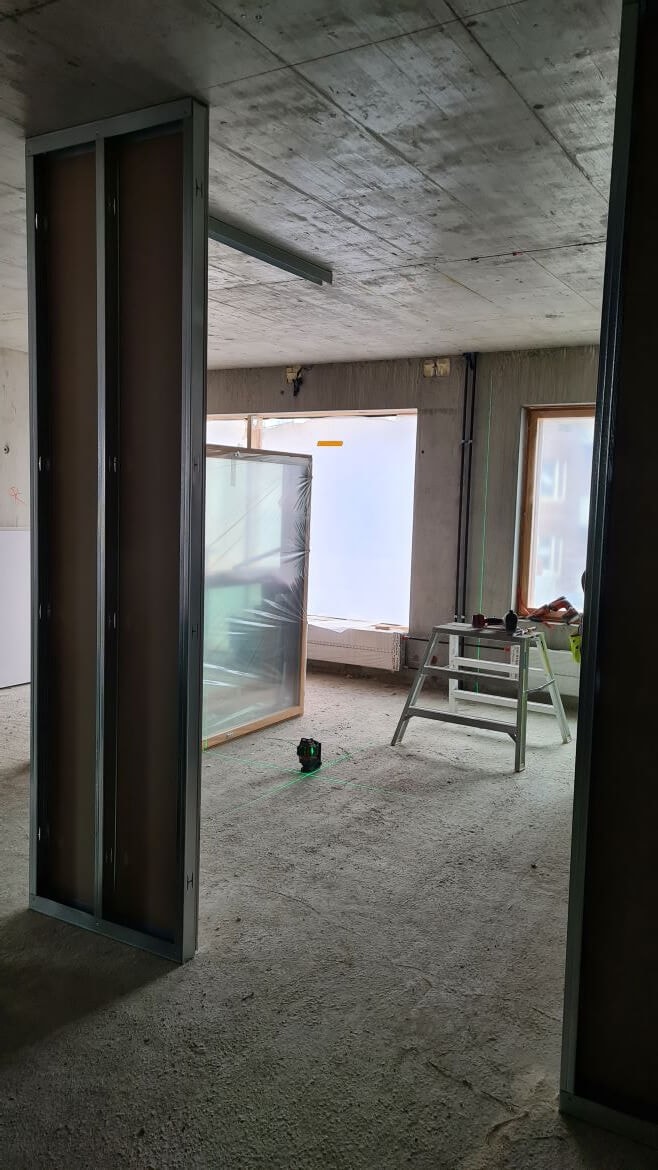

HITAS A kipsiväliseinien ensimmäisen puolen asennus.

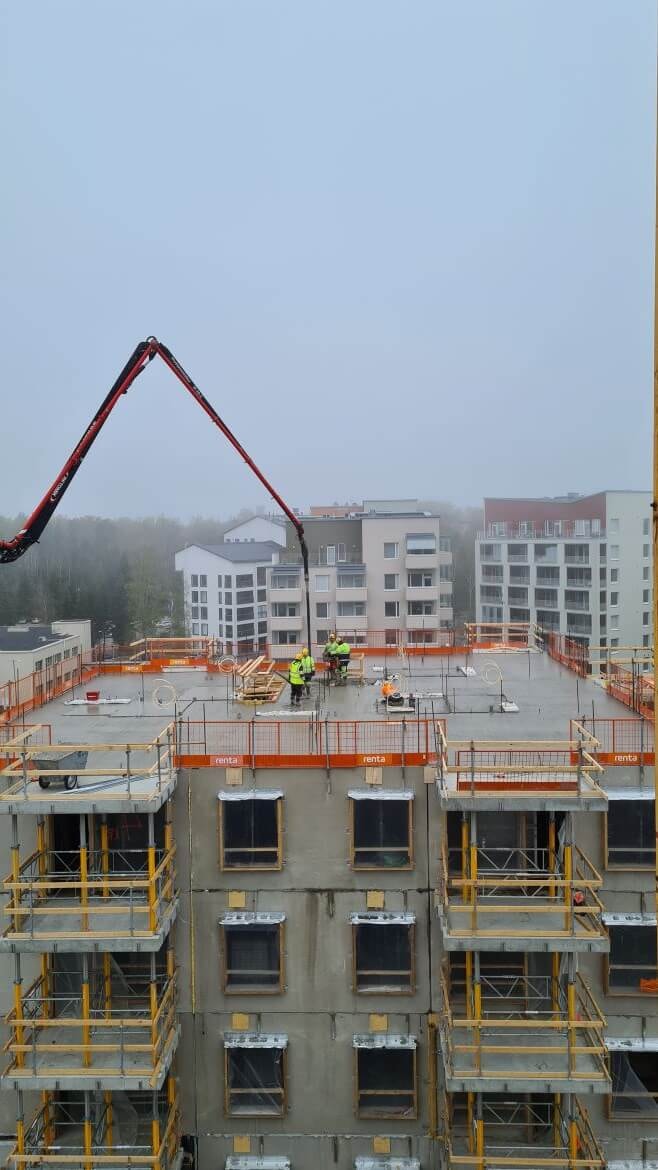

HITAS B holvivalu

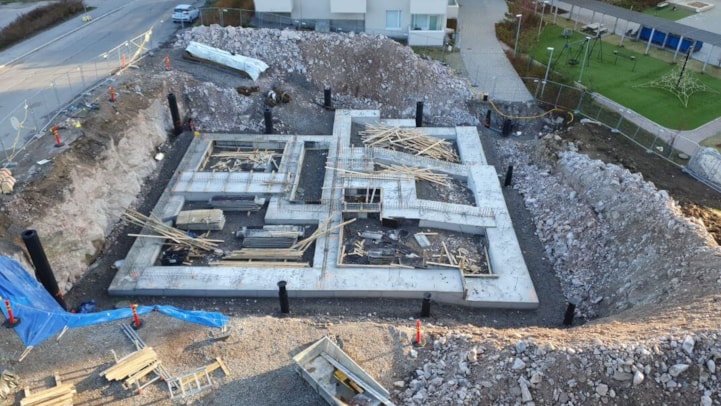

HITAS C
Pysäköintihallin pohjatyöt ovat alkaneet. Pysäköintihalli on jaettu kolmeen lohkoon ja tällä viikolla on tehty lohkon 1 anturoiden muotituksia ja antura valut.

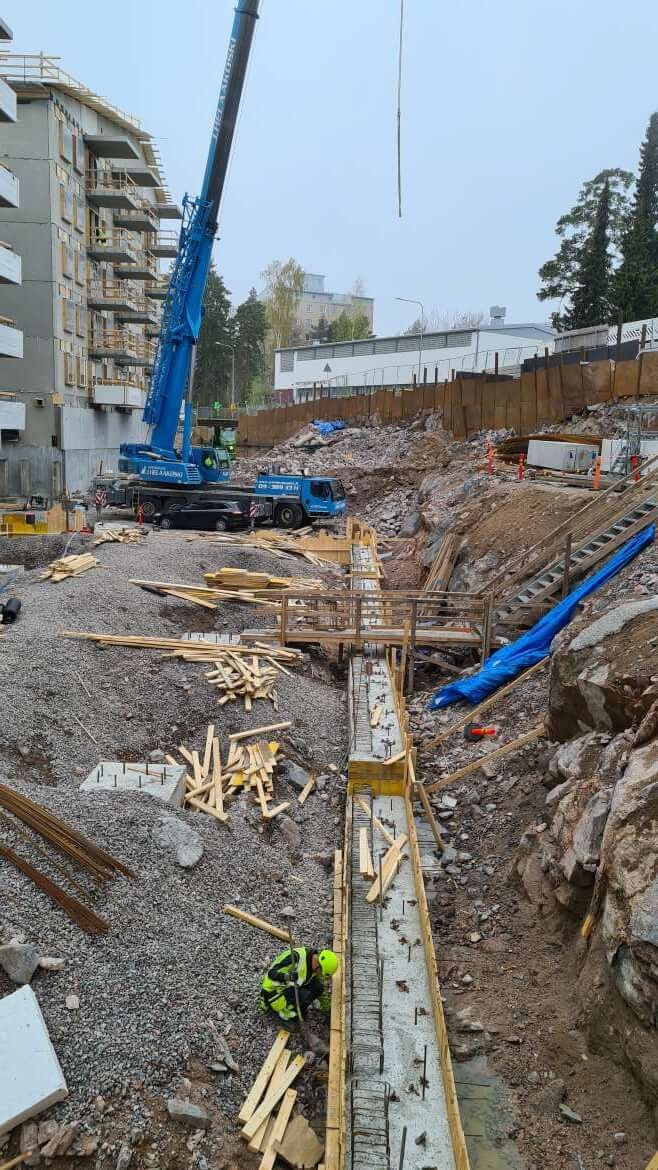

Pysäköintihalli lohko 1
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 12.5.2022

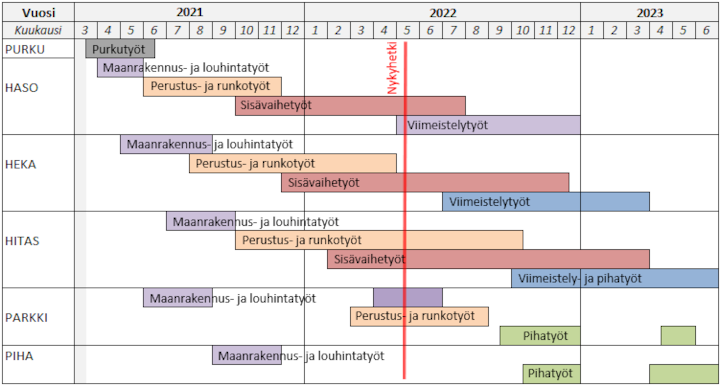

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.
Aikataulu esitetään yhtiöittäin:
33
tapaturmatonta työpäivää
