Viikkotiedote 17/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiön A-talon julkisivulla on jatkunut julkisivumuuraus ja B-talossa on alkanut julkisivupesu ensi viikon julkisivurappausta varten.
B-talossa laatoitustyöt jatkuneet viidennessä kerroksessa ja parkettiasennus neljännessä kerroksessa. Saunojen runko- ja eristystyöt on aloitettu.
A-talossa väliseinien tuplaus on edennyt viimeiseen kerrokseen, seinien tasoite- ja maalaustyöt jatkuneet toisessa kerroksessa ja kalusteasennus alkanut ensimmäisessä kerroksessa.

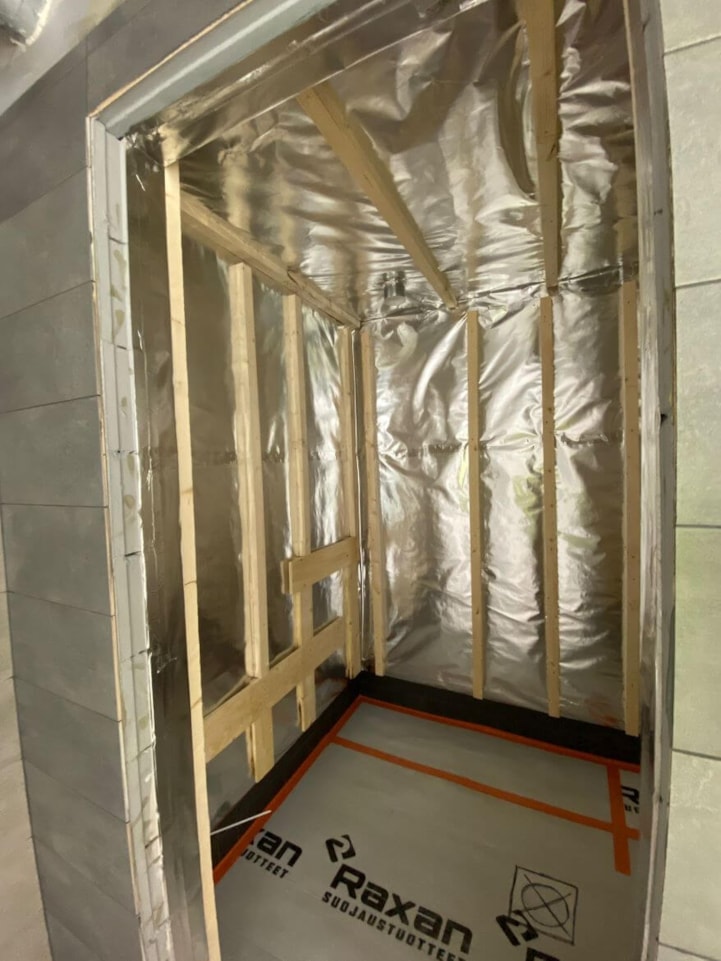

HASO B, saunan runko- ja eristystyöt
HEKA-yhtiön C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.
C-talon sisätiloissa seinien tasoitetyöt on viimeisessä kerroksessa ja maalaustyöt viidennessä kerroksessa, kylpyhuoneiden laatoitus ja kalusteasennus toisessa kerroksessa.
B-talossa oli keskiviikkona ylimpien kerroksien lattioiden plaanovalu ja ensi viikolla aloitetaan väliseinätyöt niissä kerroksissa.
A-talossa väliseinämuuraus etenee neljännessä kerroksessa.

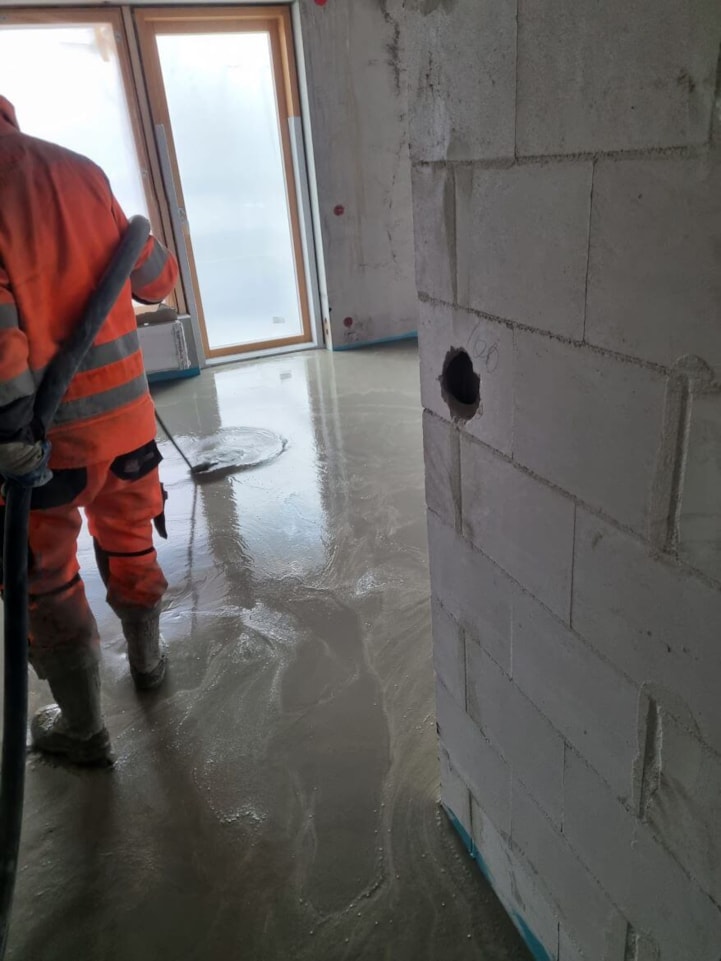

HEKA C plaanovalu

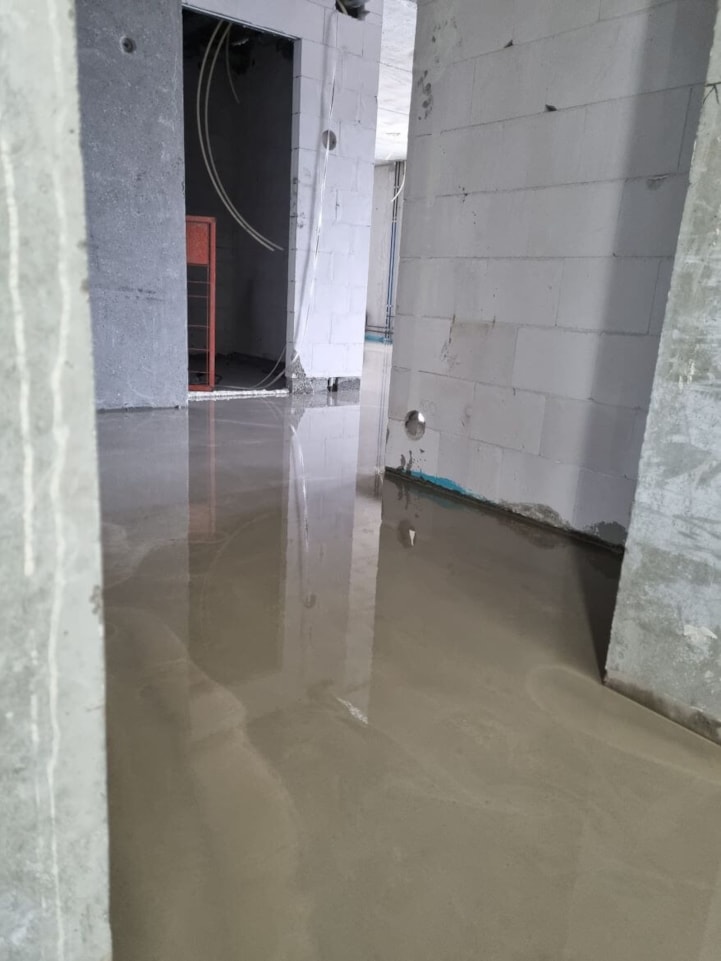

HEKA C lattiat valun jälkeen
HITAS-yhtiön A-talossa jatkuu väliseinämuuraus viidennessä kerroksessa ja katolla tehdään ponttilaudoitusta.
B-talossa oli kolmannen kerroksen holvivalu ja ensi viikolla siirrytään seuraavaan kerrokseen.
C-talossa anturapohjatyöt jatkuvat.

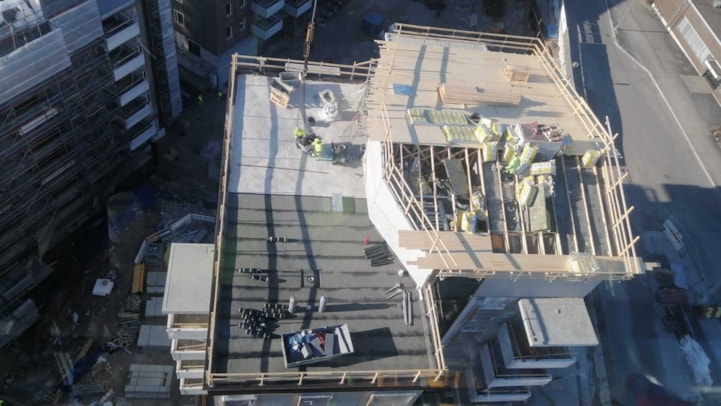

HITAS A-talon kattotöitä. Ylimpään kerrokseen tulee ilmanvaihdon konehuone, kerhotila sekä talosauna.

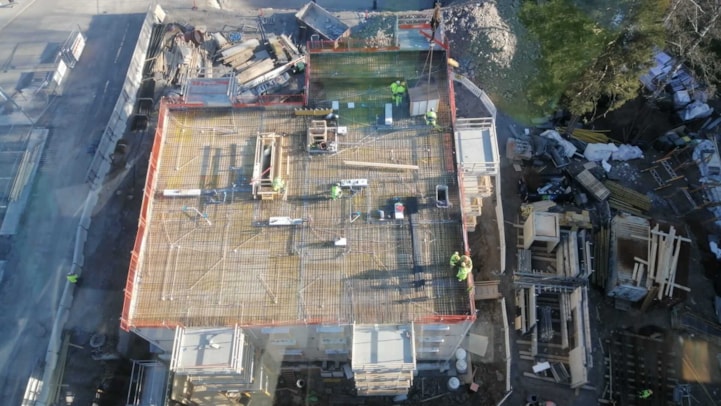

HITAS B

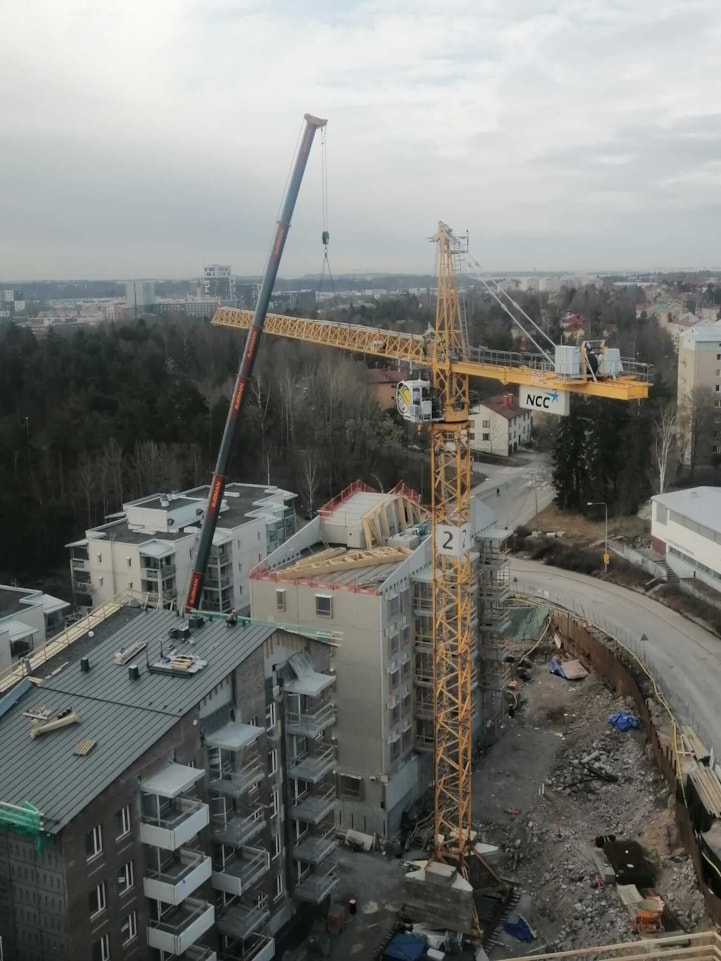

Torninosturin purkua alkuviikolta.

Tänään herkutellaan!
Hauskaa vappua!
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 28.4.2022
- HASO - 95,38%
- HEKA - 98,09%
- HITAS - 97,59 %
Aikataulu

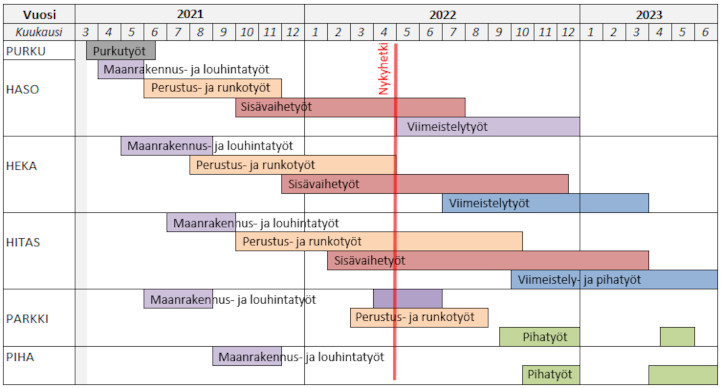

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
