Viikkotiedote 16/22
HATT Herttoniemi on Helsingin Asuntotuotannolle toteutettava uudisrakennuskohde, joka sisältää yhteensä seitsemän elementtirakenteista asuinkerrostaloa, pysäköintihallin ja korttelin yhteispihan. Kerrostaloihin tulee asumisoikeus-, vuokra- ja Hitas-omistusasuntoja.
HATT Herttoniemen työmaan kuulumiset
Terveisiä HATT Herttoniemen työmaalta!
HASO-yhtiössä on tällä viikolla jatkunut julkisivumuuraukset ja telineiden purku.
B-talon porrashuoneissa on jatkunut tasoitus- ja maalaustyöt, kalusteasennus on viidennessä kerroksessa, laatoitustyöt jatkuneet viidennessä kerroksessa ja parkettiasennus kolmannessa kerroksessa.
A-talossa väliseinien tuplaus jatkunut kolmannessa kerroksessa. Seinien tasoitetyöt jatkuu toisessa kerroksessa ja maalaustyöt aloitettu ensimmäisessä kerroksessa. Kalustetoimitus saapui keskiviikkona ja asennus on alkanut ensimmäisessä kerroksessa.

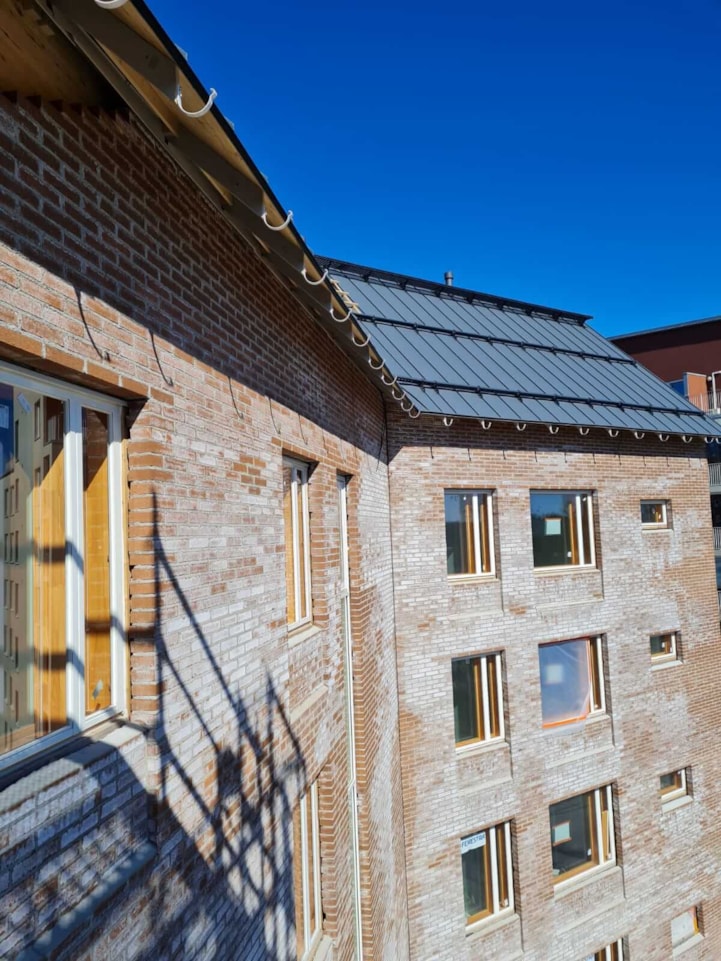

HASO B:n julkisivua.
HEKA-yhtiön B ja C-talon julkisivulla jatkuu muuraus- ja villoitustyöt sekä kattotyöt.

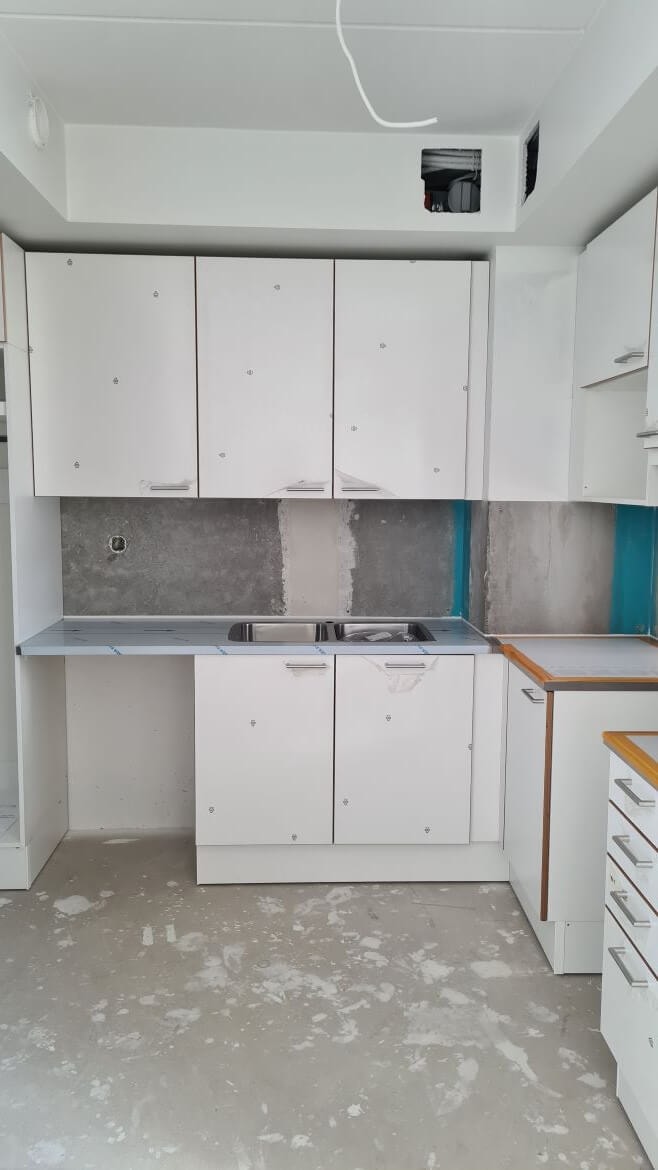

C-talon sisätiloissa seinien tasoitetyöt etenee viidennessä kerroksessa ja maalaustyöt neljännessä kerroksessa. Kylpyhuoneiden laatoitus ja kalusteasennus etenee toisessa kerroksessa.
B-talossa väliseinämuuraus ja kevyiden väliseinien ensimmäisen puolen asennus etenee kolmannessa kerroksessa.
A-talossa väliseinämuuraus etenee kolmannessa kerrossa.

HEKA C

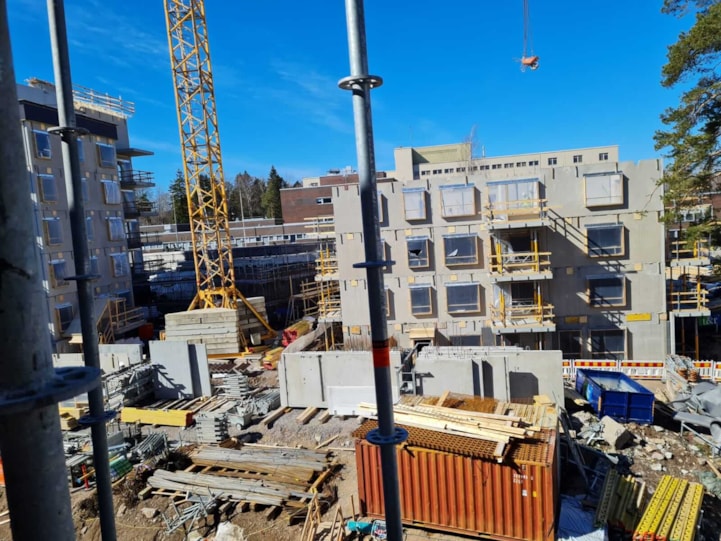

HITAS-yhtiön A-talossa väliseinämuuraus etenee viidennessä kerroksessa ja parvekekaide-elementtien asennus on alkanut.
B-talossa on tehty kolmannen kerroksen muotti- ja sähkötöitä sekä muita valmisteluja ensi viikon holvivalua varten.
C-talon anturapohjatyöt jatkuu ja pahoittelemme räjäytyksistä johtuvaa melua.

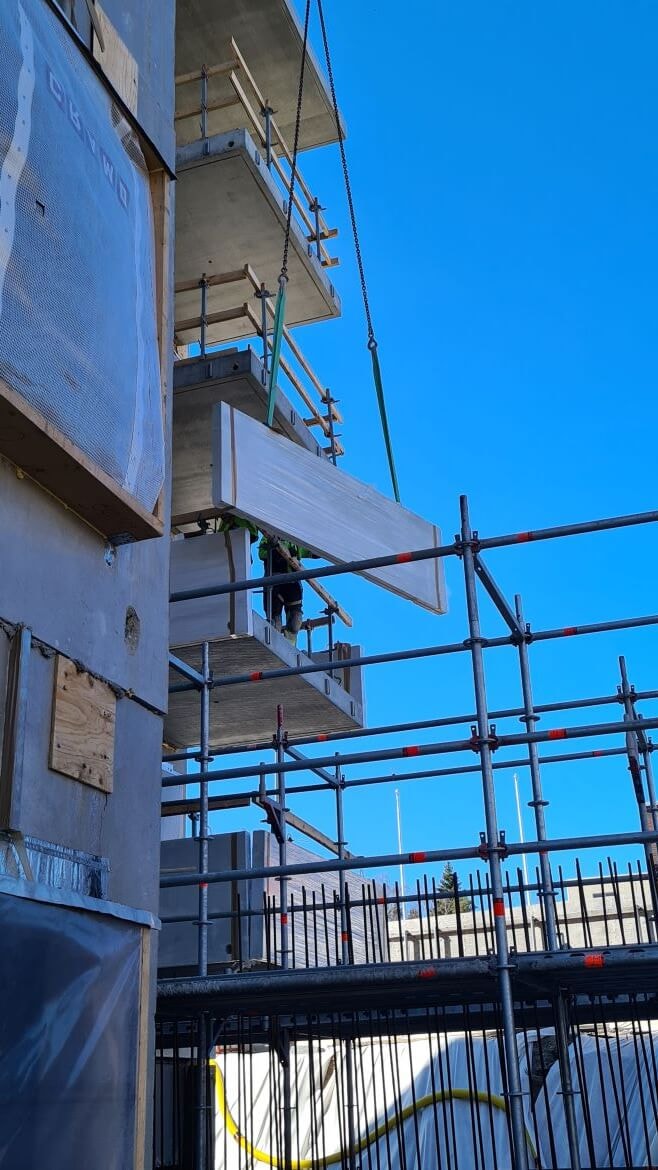

HITAS A-talon parvekekaide-elementtien asennusta.

HITAS B-talo. Kuva otettu HASO B-talon parvekkeelta.

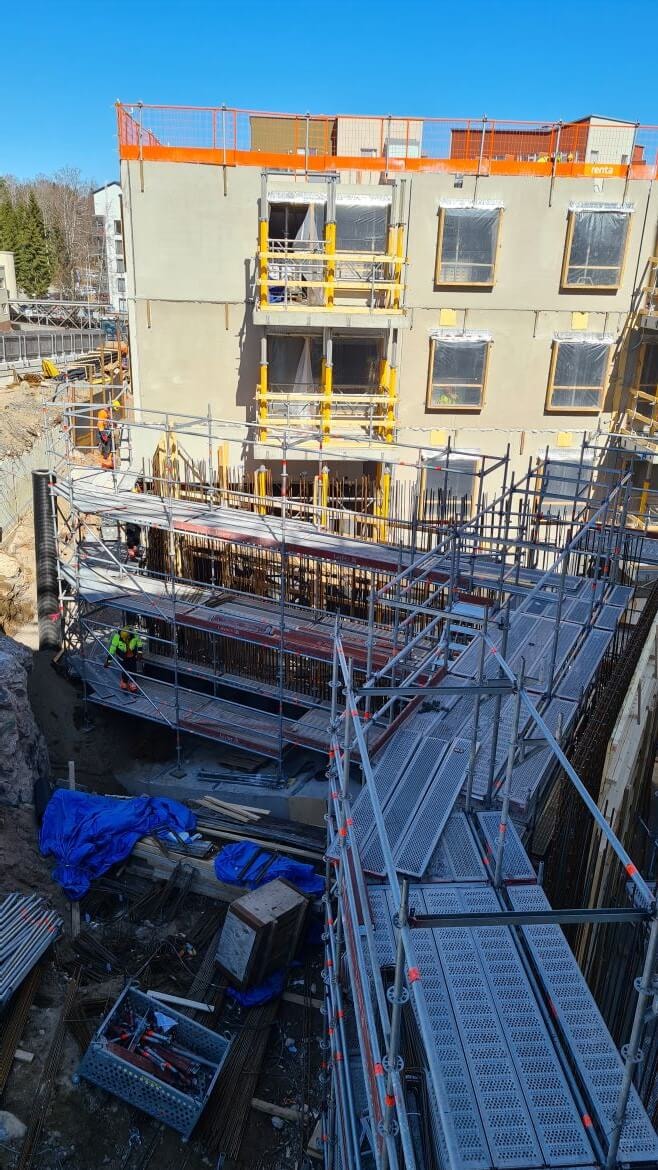

HITAS A ja B-talon välisen tukimuurin valmisteluja.

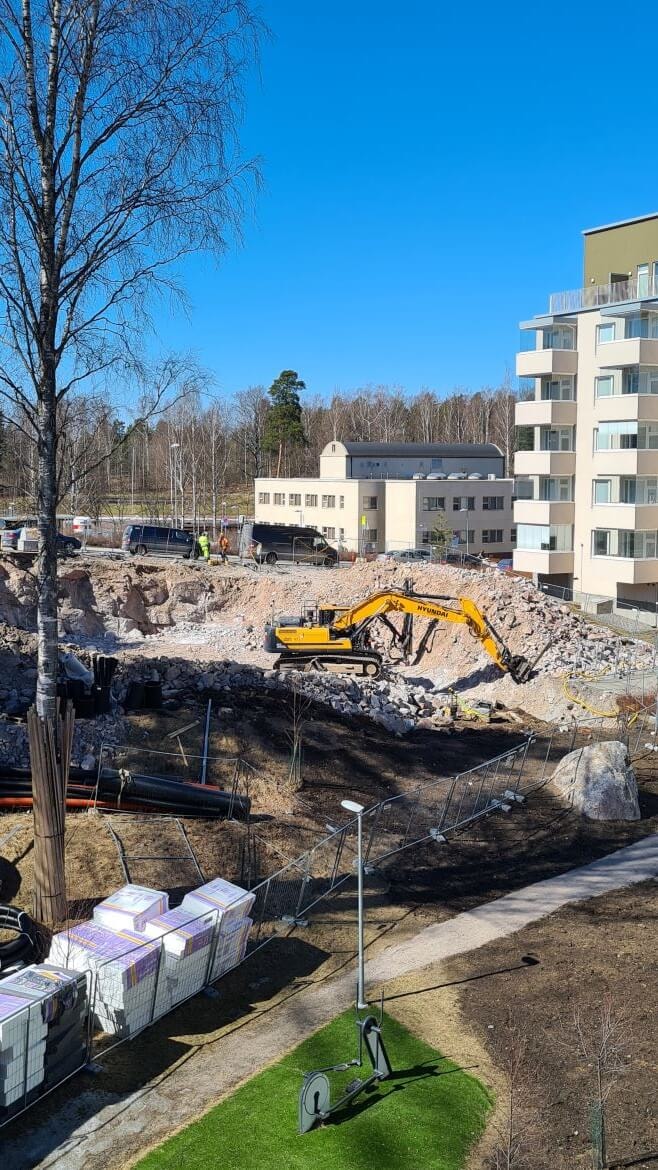

HITAS C-talon pohjatöitä.
Tulevana maanantaina ja tiistaina puretaan torninosturi 2 ja purku saattaa aiheuttaa ruuhkaa Kettutiellä ajoneuvonosturin ollessa HEKA A ja B-talon purkupaikalla.
Pahoittelemme mahdollisesta purusta aiheutavaa haittaa.
Työturvallisuus
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain työturvallisuusmittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 22.4.2022
- HASO - 98,03%
- HEKA - 98,09%
- HITAS - 97,70 %
Aikataulu

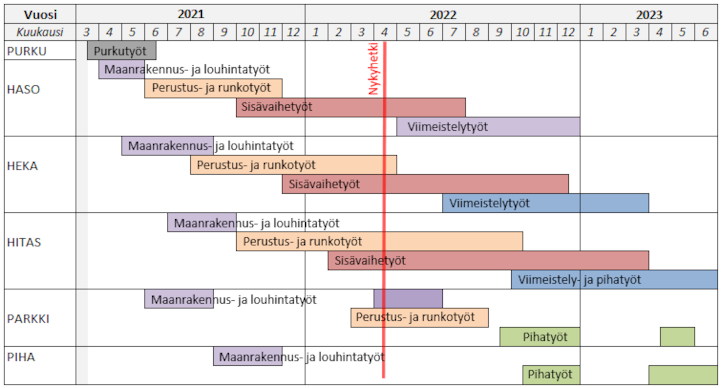

HATT Herttoniemen työmaan aikataulu. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin:
- HASO = Helsingin Asumisoikeus Oy Kettutie
- HEKA = HEKA Herttoniemi Kettutie 8
- HITAS = Asunto Oy Helsingin Siili
