Viikkotiedote 36-37
Fredriksbergin viikkotiedote 10.9.2021

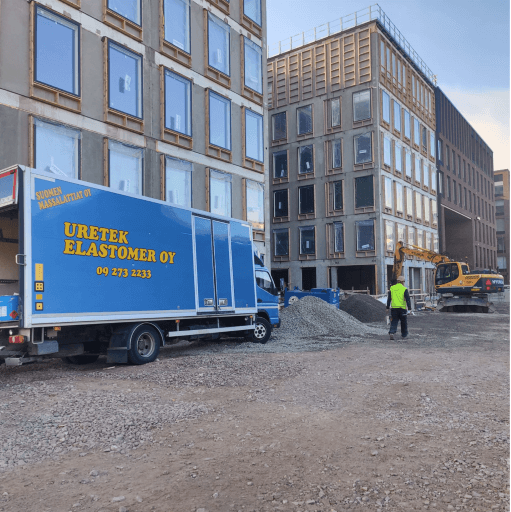

Julkisivutyöt ovat edenneet, Public Passagen osio on melkein valmis. Teollisuuskadun puolen täyttötyöt valmistuivat ja täyttö- sekä vedeneristystyöt saadaan valmiiksi myös Konepajankujan puoleiselta sivulta tällä viikolla.

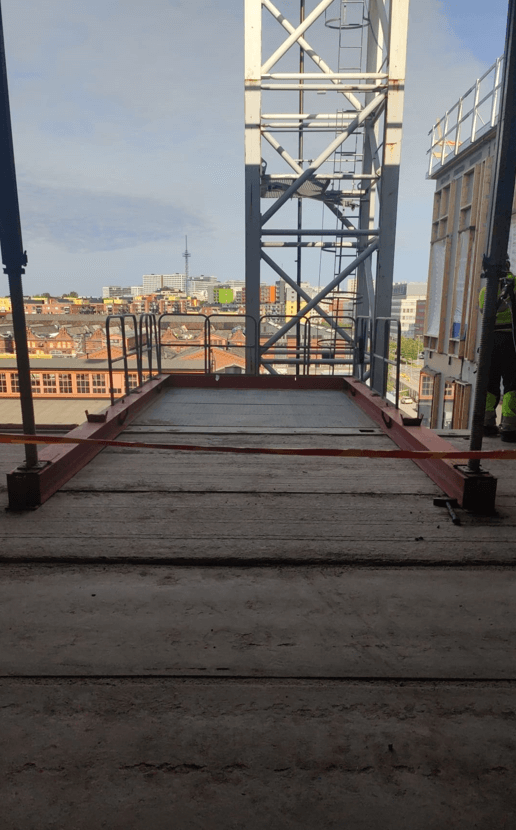

Mastolavat saapuivat Teollisuuskadun puolelle ja työskentely niiden päältä aloitettiin heti. Myös B-lohkon konehuoneen IV-koneet saapuivat työmaalle.

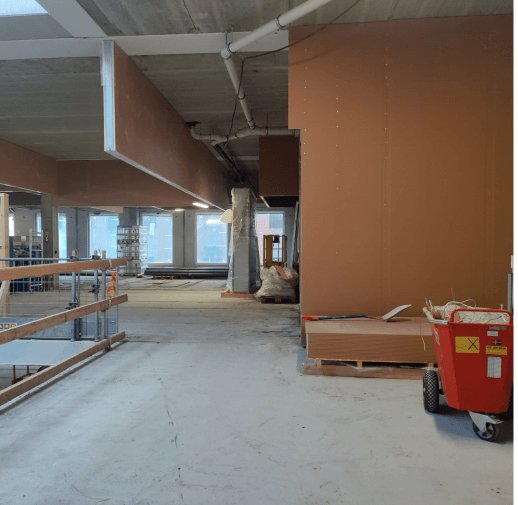

Valuja on tehty useita, mm. A-konehuoneen lattia, arkadi sekä 2.krs studioiden plaanovalu. Talotekniikka etenee aikataulun mukaisesti eri kerroksissa.



Ensi viikolla saamme työmaalle kurottajan kuljettajineen ja alamme valmistella torninosturin purkua. Muuraustyöt Teollisuuskadun puolella alkavat sekä IV-konehuoneen kammioiden rakennustyöt alkavat myös.
