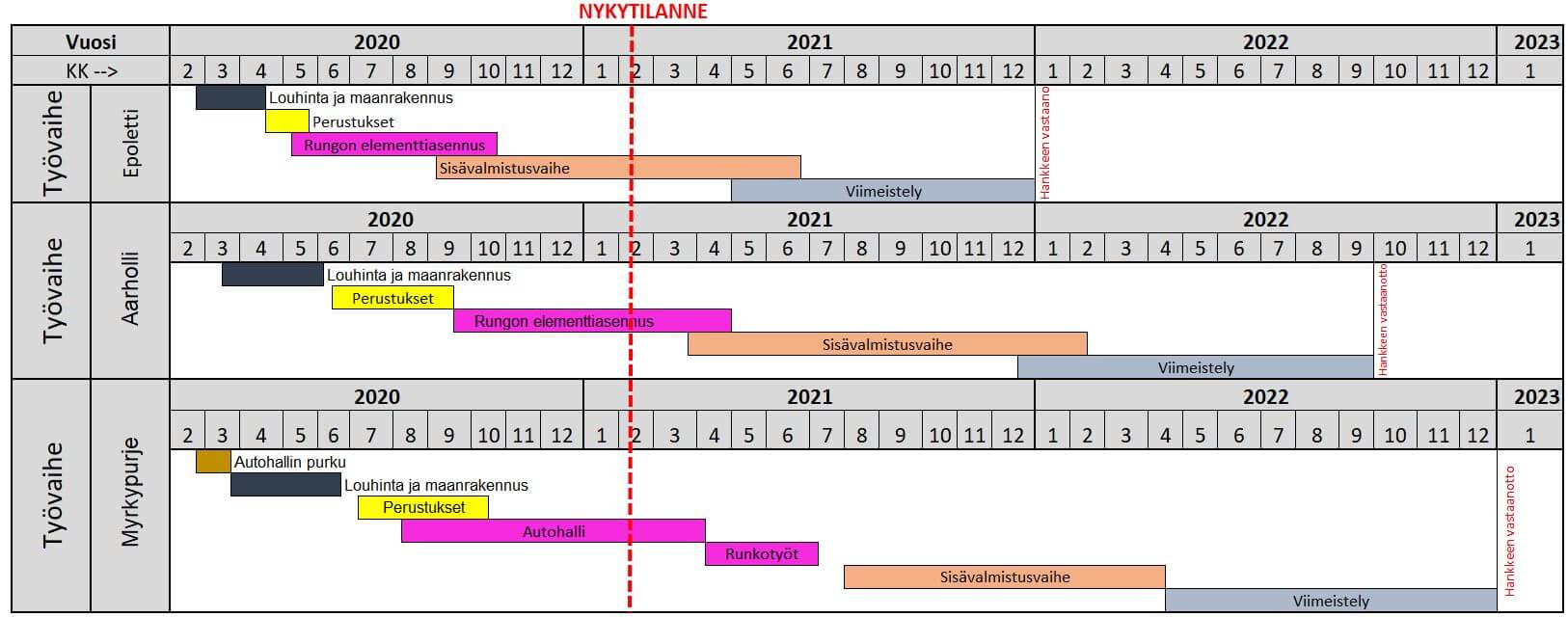

Viikkotiedote vk 6/2021
Työmaan kuulumiset

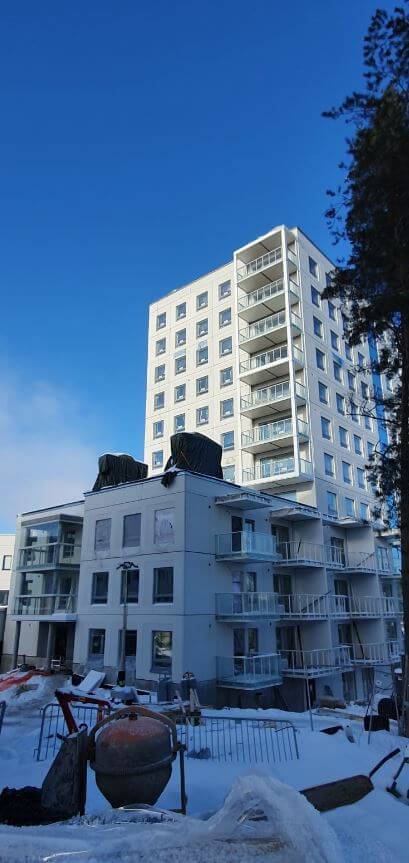

EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kevyet väliseinät 12. krs
- Kevyet väliseinät tuplaus + alakatto 9. krs
- Tasoitetyöt 6. krs
- Maalaustyöt 5. krs
- Kiintokalusteiden asennus 2. krs
- TUP-asennus eteläjulkisivulla
- KPH laatoitukset 2. krs
Alkavat työvaiheet
- Parkettiasennus 1. krs vk 8

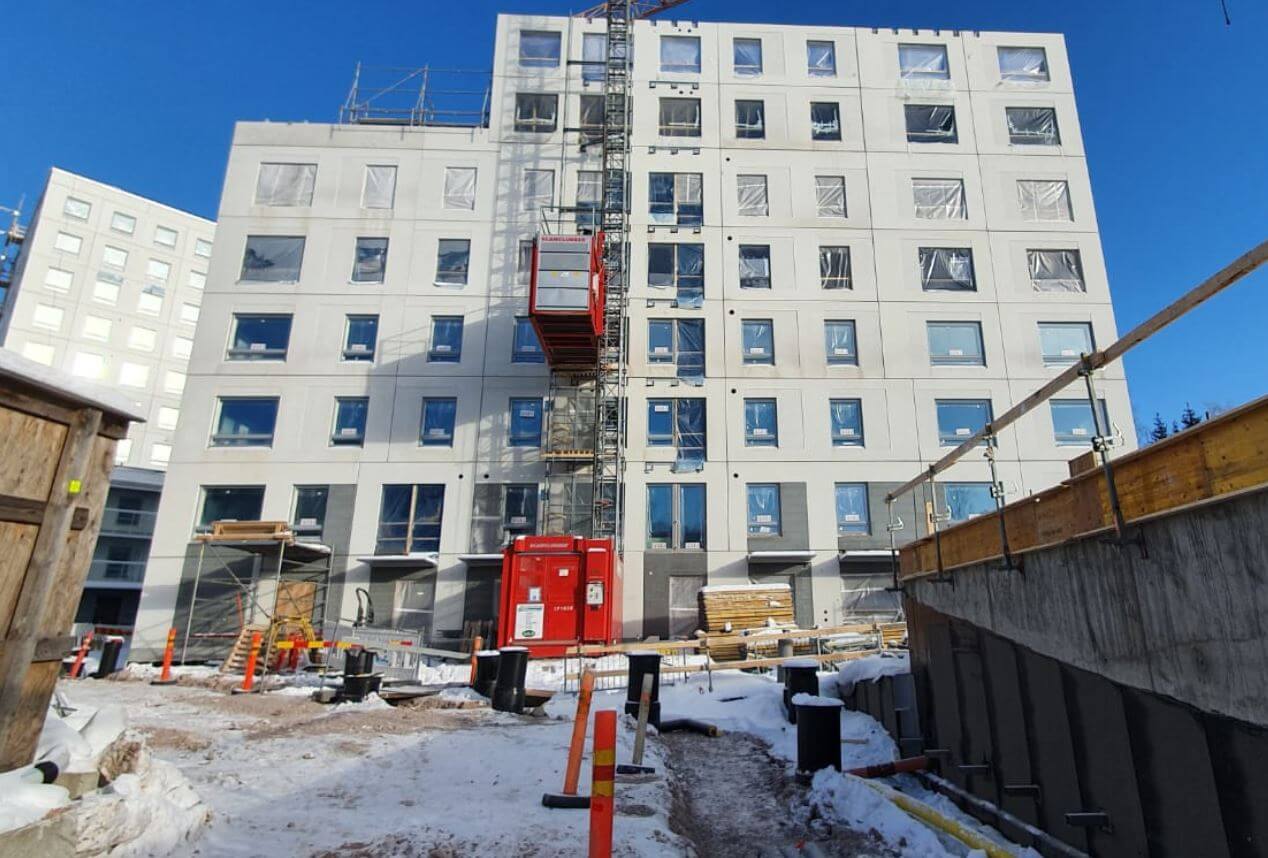

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kaukolämmon liitostyöt
- Elementtiseinien asennus 7. krs
Alkavat työvaiheet
- Onteloasennus 7. krs vk 8-9

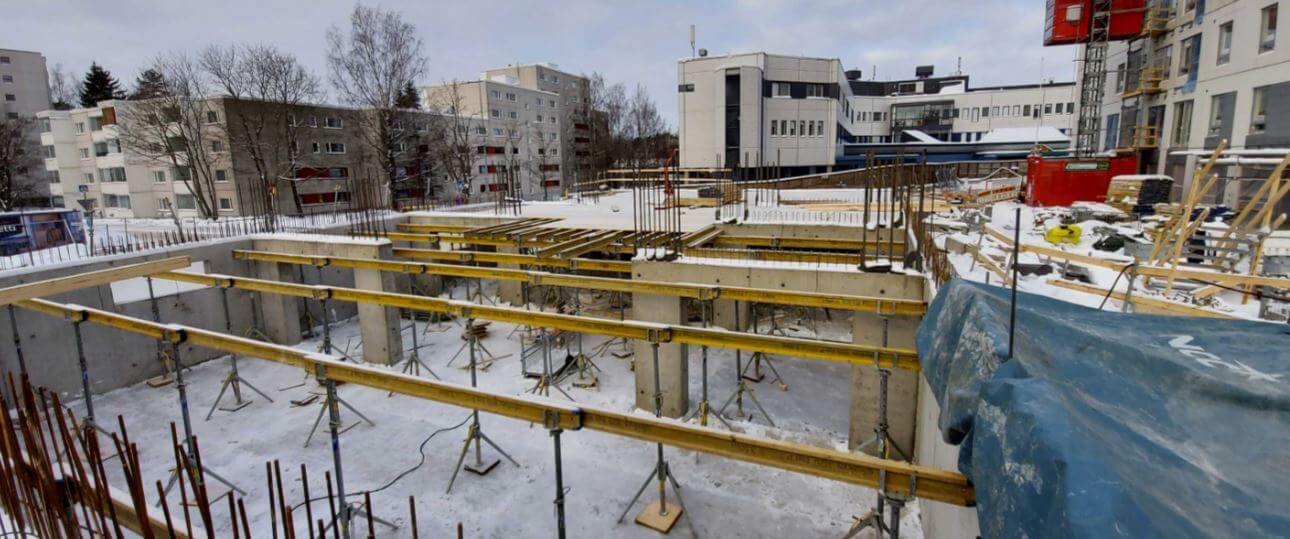

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Lumityöt
Valmistuneet
- 1. krs toisen lohkon pv-holvin muottityöt
Alkavat
- -1. krs toisen lohkon pv-holvin raudoitustyöt
Työturvallisuus
RAK1 TR-mittauksen tulos oli 94,1 %.
RAK2 TR-mittauksen tulos oli 97,8 %.
RAK3 TR-mittauksen tulos oli 93,2 %.
