Viikkotiedote vk 48/2021

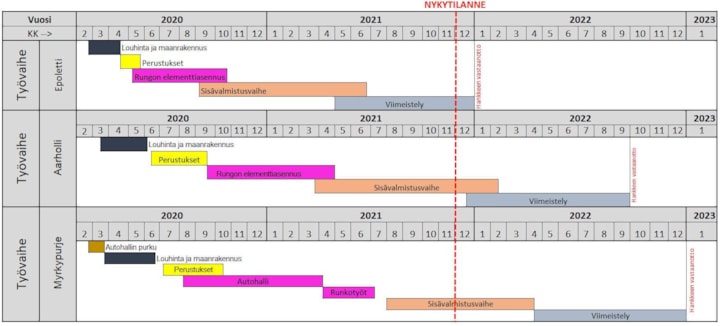

Montako askelta sisätyönjohtaja Konstalle tulee päivässä?
As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- Pihatyöt
- Loppusiivous yleiset tilat
- Asukkaiden ja valvojien älkitarkastukset

As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Laminaattiasennus 10. krs
- KPH-varuste- ja kodinkoneasennukset 10.krs
- Julkisivusaumaus
- Julkisivupellitykset
- Parvekelasitukset

As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- Kipsilevytyöt 6. krs
- Tasoitetyöt 5. krs
- Maalaustyöt 4. krs
- Kalusteasennus 2. krs
- Välitilalaatoitus 2. krs
- Julkisivusaumaus
- Parvekelasitus

Työturvallisuus vk 48
- RAK1 TR-mittauksen tulos oli 97,99 %
- RAK2 TR-mittauksen ulkoinen tulos oli 98,43 %

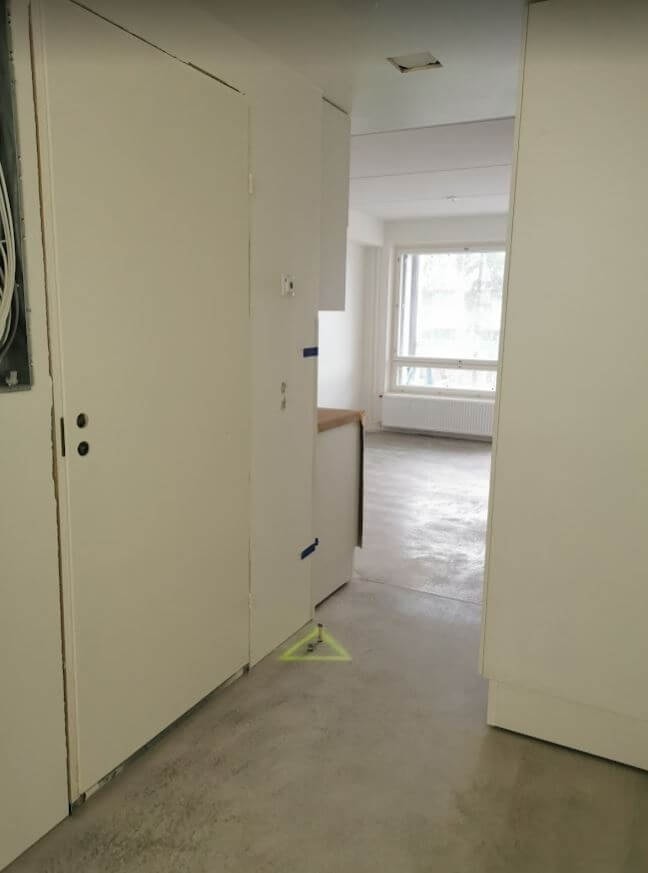

- RAK3 TR-mittauksen ulkoinen tulos oli 98,10 %
