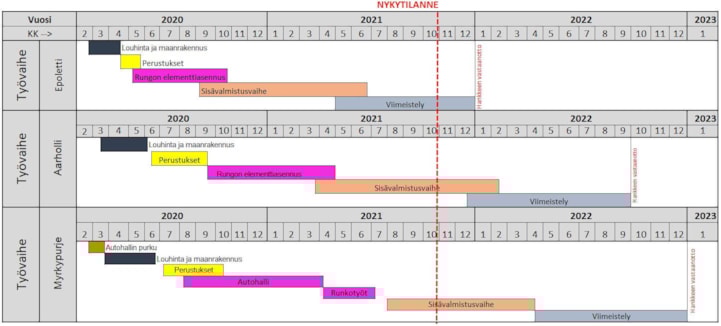

Viikkotiedote vk 43/2021
As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- Pihatyöt
- NCC Itsellleluovutukset
- Valvojien tarkastukset
- Loppusiivous osa 3
- Viranomaistarkastukset

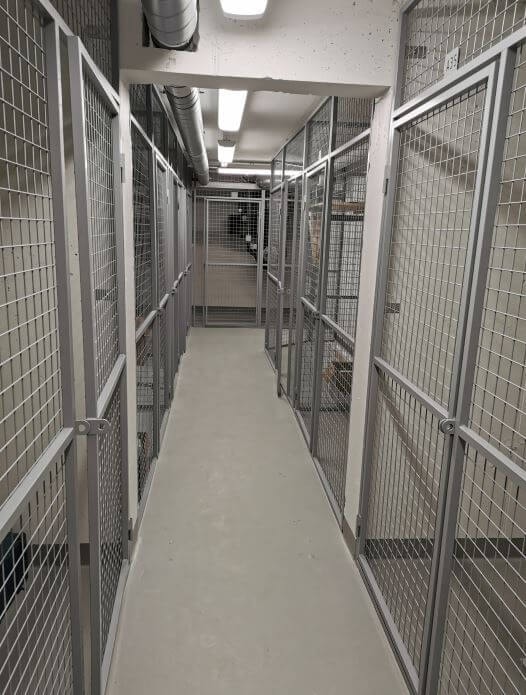

- Irtaimistovarastojen asennus

As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Laminaattiasennus 8. krs
- Laatoitustyöt 10.-12. krs
- Julkisivusaumaus
- Julkisivupellitykset
- Parvekelasitukset

As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- Alakattojen ja väliseinien putkitus 4.krs
- Väliseinäjohdotus 4. krs
- AH IVKH LVIS-työt

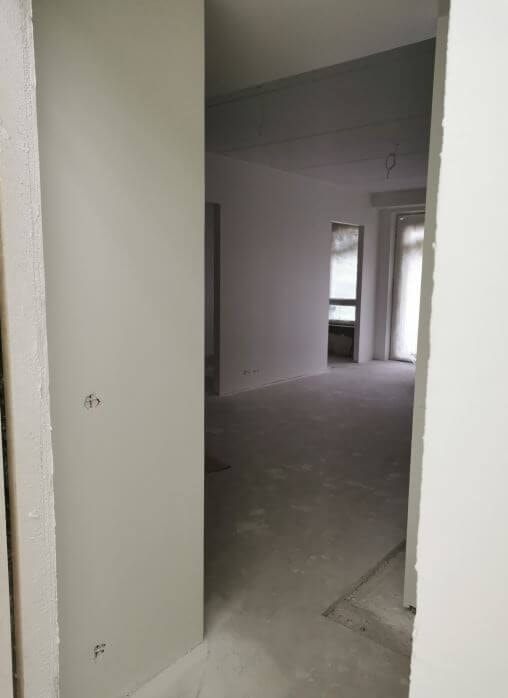

- Kipsityöt 4. krs
- Tasoitetyöt 3. krs
- Maalaustyöt 2. krs
- Julkisivusaumaus
- Parvekelasitus

Työturvallisuus vk 43
- RAK1 TR-mittauksen tulos oli 98,27 %
- RAK2 TR-mittauksen tulos oli 99,20 %
- RAK3 TR-mittauksen tulos oli 97,04 %
