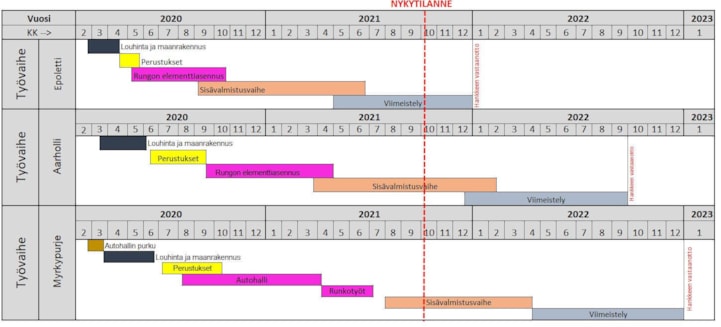

Viikkotiedote vk 40/2021
Epoletissa on viimeistelyvaihe käynnissä!

As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- Pihatyöt
- NCC itselleluovutus
- LVIS itselleluovutusten puutteiden korjaus
- Loppusiivous osa 2
- LVISA säädöt ja mittaukset

As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kierreporras tasoiteyöt
- Laminaattiasennus 7. krs
- Laatoitustyöt 7.-9. krs
- KPH alakatot 1. ja 3. krs
- Kalusteasennus 11.-12. krs
- Julkisivusaumaus
- Parvekekattojen kermityöt
- Parvekelasitukset

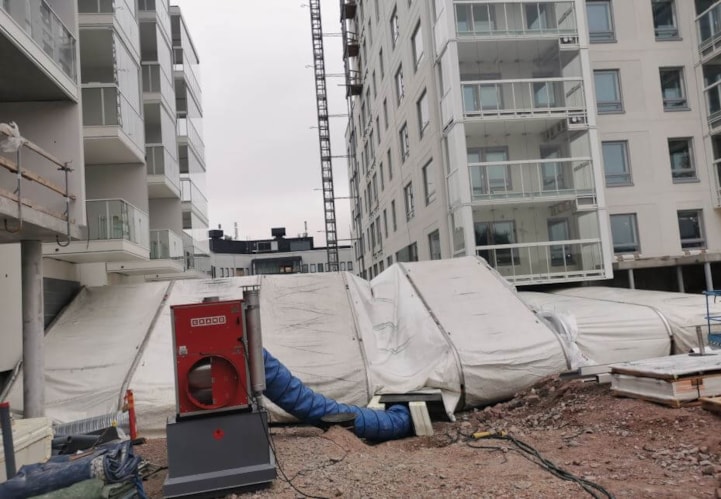

As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- Alakattojen ja väliseinien putkitus 3.krs
- Väliseinäjohdotus 3. krs
- IVKH:n kanavatyöt
- AH IVKH LVIS-työt
- AH ylimmän kerroksen villakatto
- Plaano 6. krs
- Kipsityöt 3. krs
- Tasoitetyöt 2. krs
- Julkisivusaumaus
- Parvekekattojen kermityöt
- Vesikaton räystäspellitys
Valmiit työvaiheet
- Plaanotyöt
- Autokannen sääsuojan asennus

Työturvallisuus vk 40
- RAK1 TR-mittauksen tulos oli 96,55 %
- RAK2 TR-mittauksen ulkoinen tulos oli 98,21 %
- RAK3 TR-mittauksen ulkoinen tulos oli 97,86 %
