Viikkotiedote vk 37/2021
Mitä Myrskypurjeen sisällä tapahtuu?
As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-kalustuksen viimeistely
- Parvekepellitys
- Pihatyöt
- NCC itselleluovutus
- LVIS itselleluovutus
- Loppusiivous osa 2

As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Tasoitetyöt 11. krs
- Maalaustyöt 9. krs
- Laminaattiasennus 5. krs
- Laatoitustyöt 1.krs + 5.-6.krs
- Kalusteasennus 8. krs
- Julkisivusaumaus
- Parvekekattojen kermityöt

As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- Vesijohtoasennukset 6. krs
- Väliseinäjohdotus 3. krs
- IVKH:n koneen kasaus
- Plaanovalmistelut 5. ja 6. krs
- Kipsityöt 2.+ 3. krs
- Julkisivusaumaus
- Parvekekattojen kermityöt

Työturvallisuus vk 37

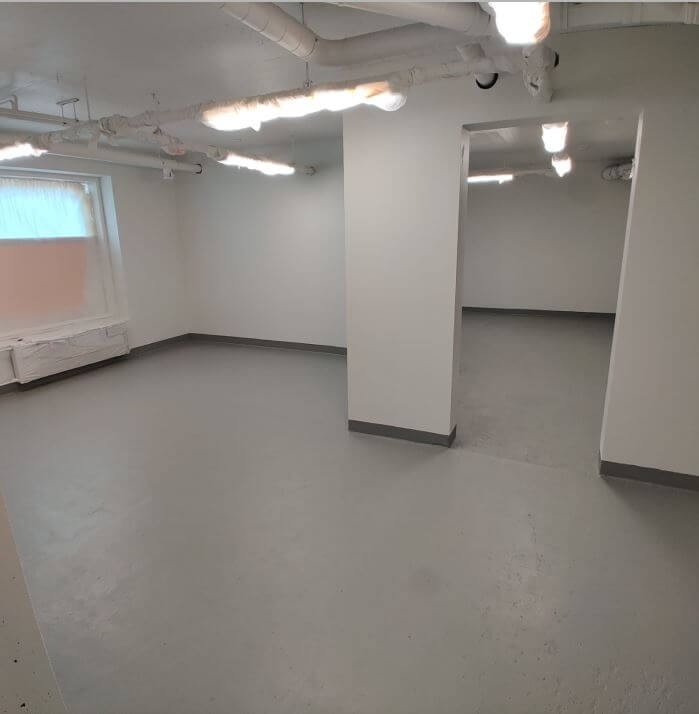

- RAK1 TR-mittauksen tulos oli 97,7%

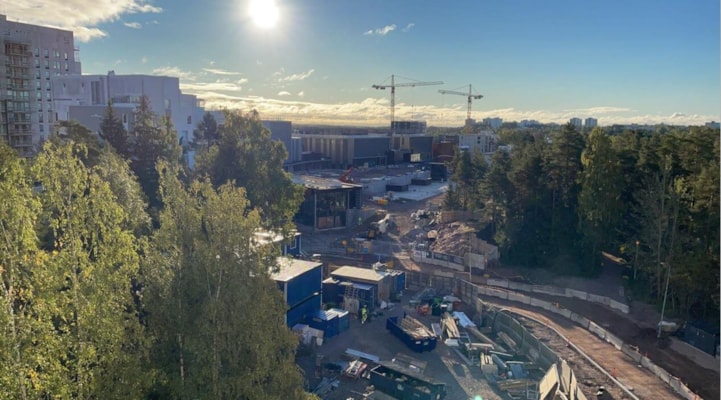

- RAK2 TR-mittauksen tulos oli 97,4 %

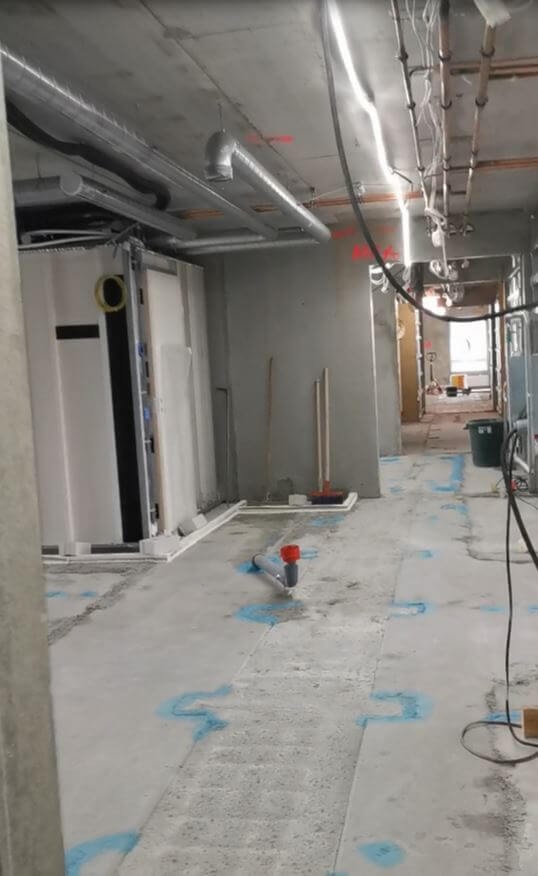

- RAK3 TR-mittauksen tulos oli 98,15 %
