Viikkotiedote vk 26/2021
Mitä haalariharjoittelija pääsee tekemään työmaalla?
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- pintakromit
- lopullinen sähkö
- kodinkoneiden kytkentä
- ryhmäkeskusten kytkentä
- Kodinkoneasennus 10.-12. krs
- KPH vesikalusteiden asennus ylimmissä kerroksissa
- KPH laatoitus 12. krs
- KPH alakattopanelointi 7.-8. krs
- Saunaosaston tasoitus ja maalaus
- Epoletin ja hoivan välisen alueen luiskan ja muurien teko
Valmistuneet työvaiheet
- Parkettiasennukset

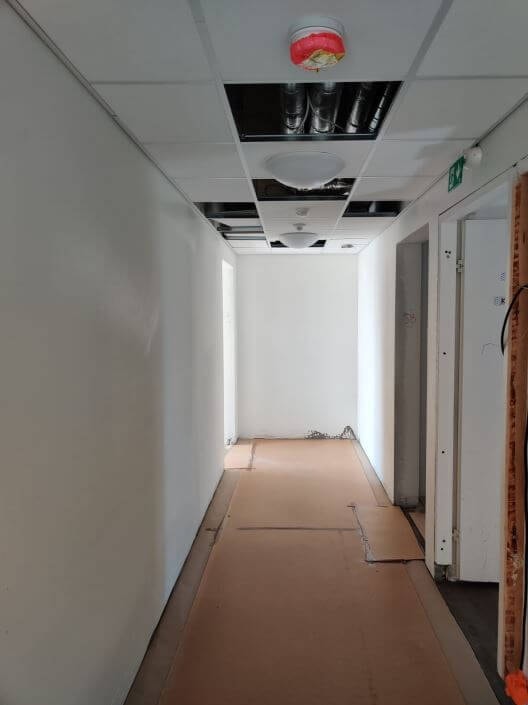

- Käytävien alakatot
- Käytävien mattotyöt 9. krs
- Plaaniovien kittaus

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevyt 1-puoli 7. krs
- Kipsilevyt tuplaus+alakatot 8. krs
- Tasoitetyöt 1. krs
- Maalaustyöt 5. krs
- Kalusteasennus 4. krs
- Laminaattiasennus 3. krs
- Laatoitustyöt 2. krs
- TUP asennus
- Julkisivusaumaus
MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- Patterien ja lämmpöjohtojen asennus 3. krs
- Vesikaton LVI-asennukset
- Autohallin LVIS-työt
- Metalliulko-ovien asennus
Valmistuneet työvaiheet
- Sääsuojan asennus

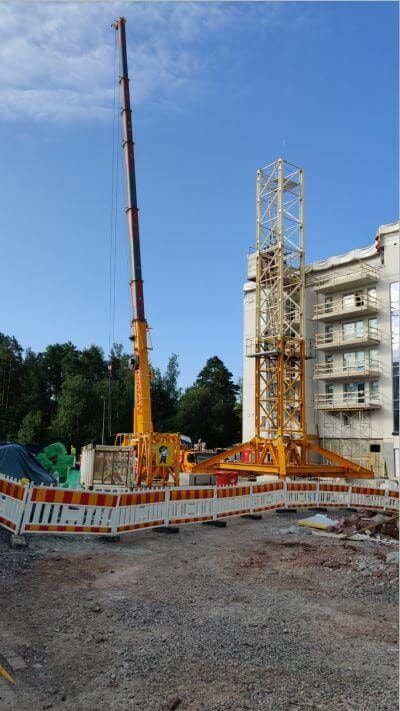

- Torninosturin purku

Työturvallisuus vk 26
- RAK1 TR-mittauksen tulos oli 97,76 %
- RAK2 TR-mittauksen tulos oli 98,98 %
- RAK3 TR-mittauksen ulkoinen tulos oli 97,91 %
