Viikkotiedote vk 20/2021

Mitäs tarkoittaa TUP?
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt

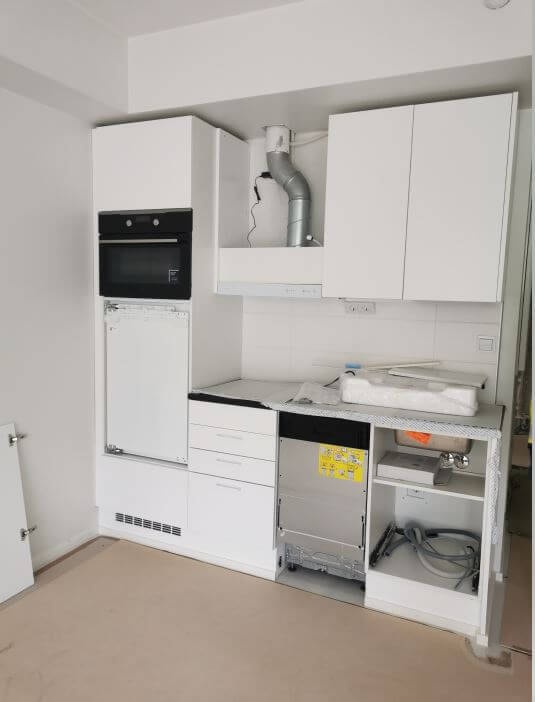

- Kodinkoneasennus 5. krs
- KPH vesikalusteiden asennus 1. ja 5. krs
- KPH vesieristykset 7.-8. krs
- KPH laatoitus 6.-9. krs
- KPH alakatot 5. krs
- Parkettiasennus 9.-10. krs
- Epoletin ja hoivan välisen alueen luiskan ja muurien teko
Alkavat työvaiheet
- Väliaikaisten vesien ja viemäreiden purku
- Lopullisen sähkön kytkentä

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevytyöt 1-puoli 1. krs
- Kipsilevyt tuplaus+alakatot 4. krs
- Tasoitetyöt 4. krs
- Maalaustyöt 3. krs
- Hissiasennus
- Plaano 8.-10. krs

MYRSKYPURJE
Käynnissä olevat työvaiheet
- Onteloasennus 5. krs
- Autohallin LVIS-työt
- Kaukolämmon liitostyöt
- AH LJH

Työturvallisuus vk 20

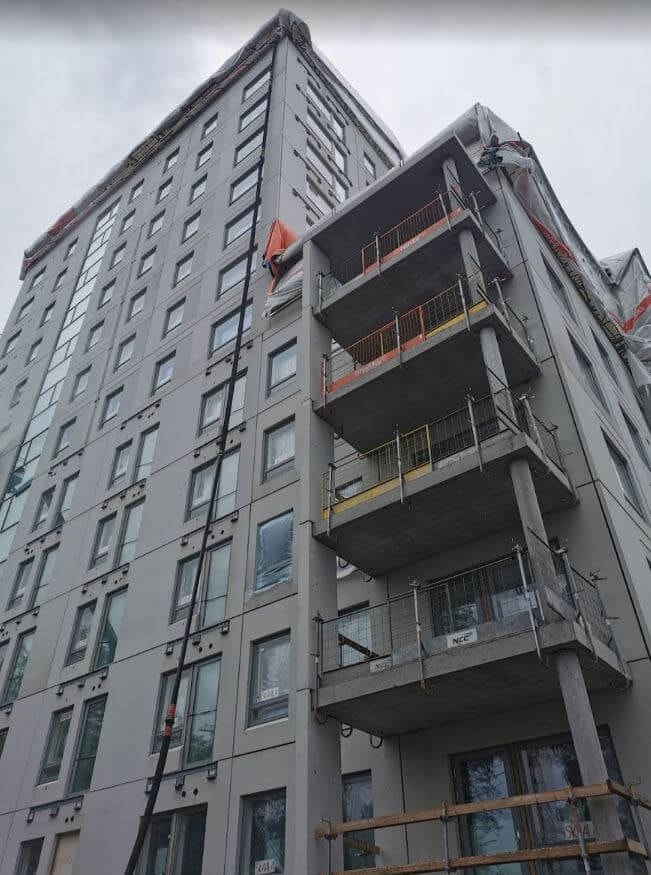

- RAK1 TR-mittauksen tulos oli 95,2 %.

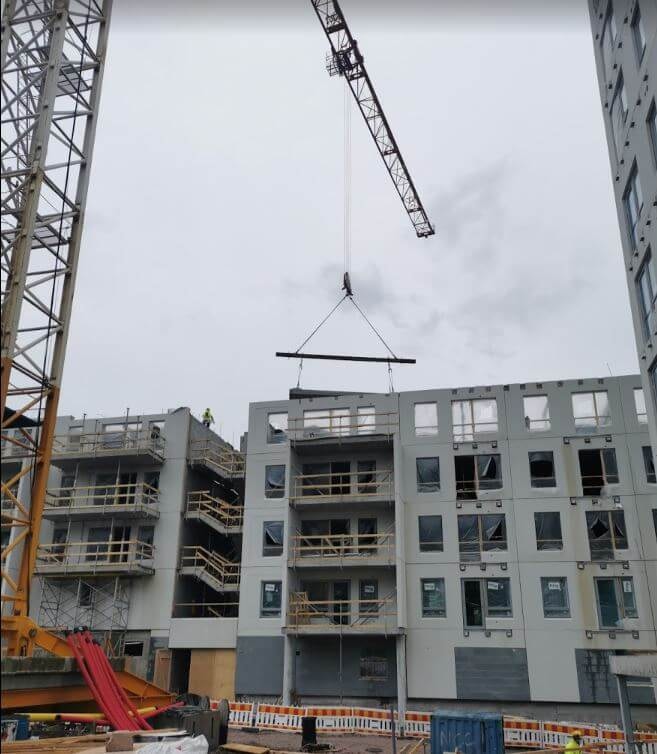

- RAK2 TR-mittauksen tulos oli 97,7 %.
- RAK3 TR-mittauksen tulos oli 98,6 %
