Viikkotiedote vk 16/2022

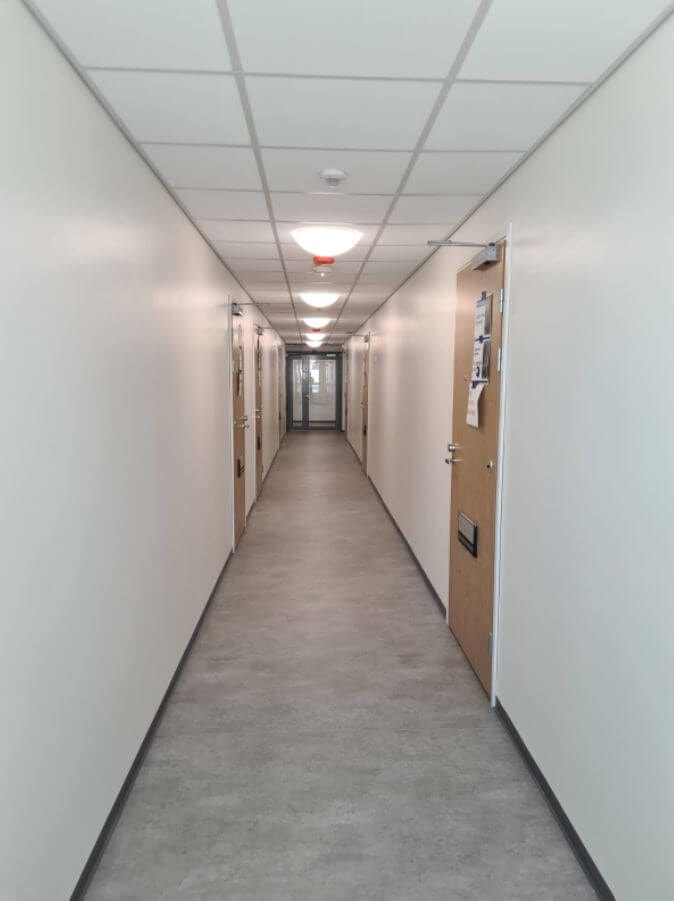

RAK2 As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- Yleisten tilojen tarkistusmittaukset
- Loppusiivouksen viimeistely
- Pihatyöt

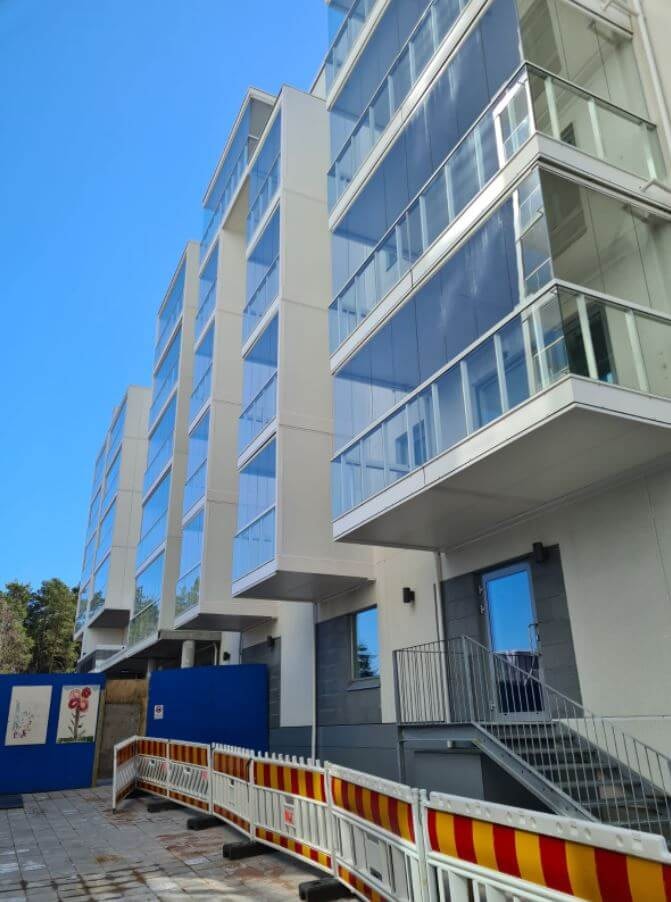

RAK3 As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuntojen viimeistely
- Asuntojen loppusiivous
- Yleisten tilojen loppusiivous
- Julkisivun pellitystyöt ja pesu
- Säädöt ja mittaukset

Työturvallisuus vk 16/2022
- RAK2 Aarhollin TR-mittauksen tulos oli 97,4 %
- RAK3 Myrskypurjeen TR-mittauksen tulos oli 98,9 %

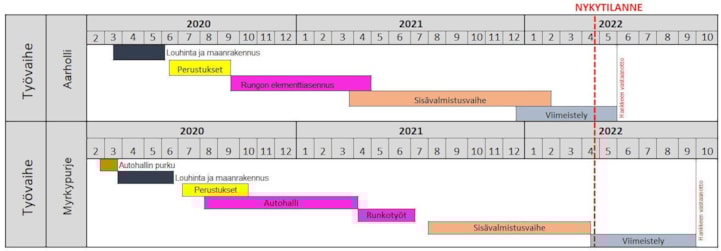

Aikataulutilanne vk 16/2022
