Viikkotiedote vk 15/2021
EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Tasoitetyöt porrashuoneet
- Maalaustyöt yleiset tilat

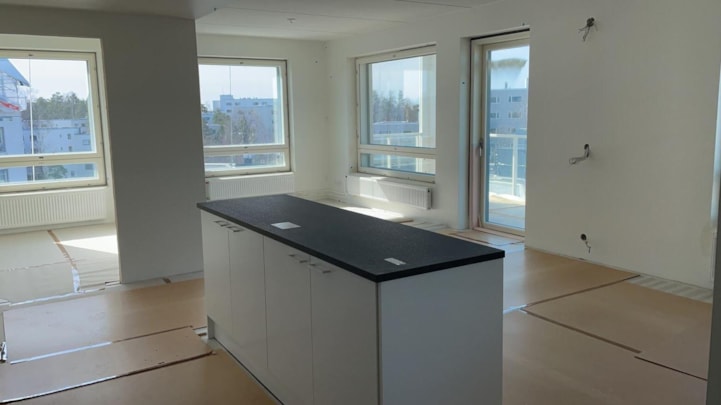

- Kiintokalusteiden asennus 10. krs
- KPH laatoitukset 1. ja 5. krs
- KPH alakatot 3. krs
- Parkettiasennus 5. ja 6. krs
- Väliovet 4. ja 5. krs
- Parvekelasitusten asennus

AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevytyöt 2. ja 3. krs
- Pintabetonilattioiden valuvalmistelut 1. krs
- Kaatovalut 7.-9. krs
- Vesikattoelementtien asennus
Valmiit työvaiheet
- Kattoterassin tekniikkakuilujen pintavalu
- Runko 12. kerrokseen asti

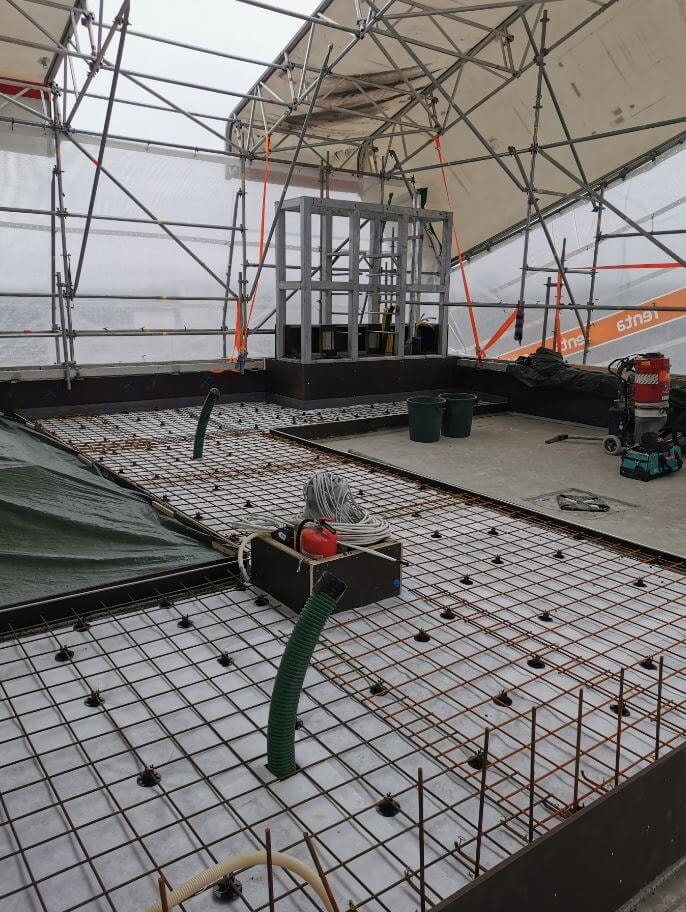

Pintavalua ennen:

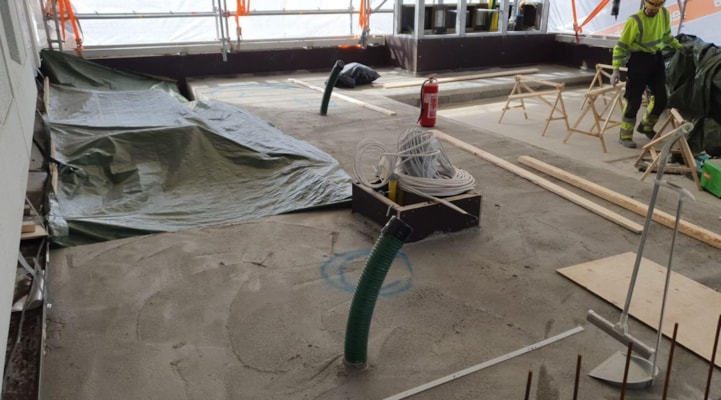

Pintavalun jälkeen:

MYRSKYPURJE
Käynnissä olevat työvaiheet

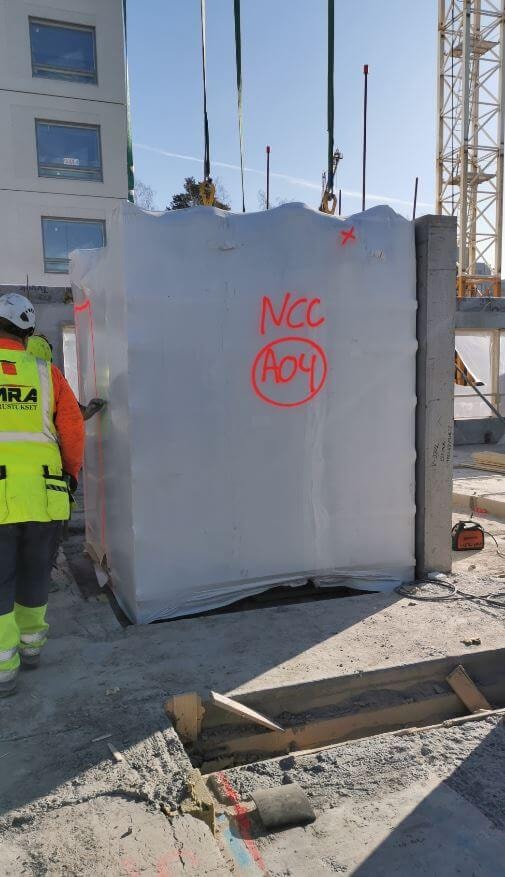

- KPH-elementtien asennus 2. krs
- Autohallin LVIS-työt
- Viimeisten ponttien poisto

Työturvallisuus vk 15
- RAK1 TR-mittauksen tulos oli 97,2 %.
- RAK2 TR-mittauksen tulos oli 98,3 %.
- RAK3 TR-mittauksen tulos oli 94,6 %

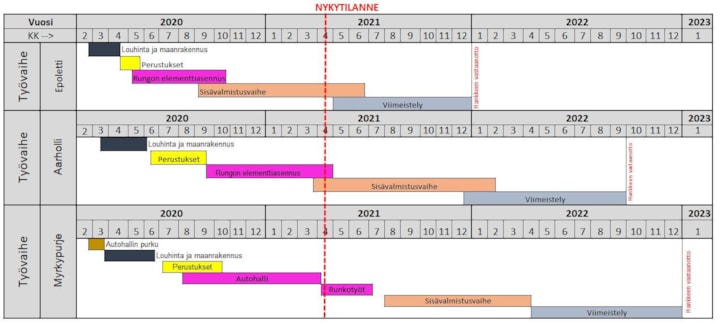

Aikataulutilanne
